广东桂山风电一期首台风机顺利完成吊装

日期:2020-12-07    来源:中交三航局桂山风电之家  作者:韩旭 李林耘

国际风力发电网

2020
12/07
10:49
文章二维码

手机扫码看资讯

关键词: 广东风力发电 桂山风电项目 风机吊装

2020年12月6日凌晨,虽然时间已是深夜,但“国电投001”施工平台甲板上依然灯火通明。随着主机偏航、变桨及对接动作的完成,装有三片叶片的风机轮毂在高空与机舱实现完美对接,桂山风电一期首台风机顺利完成吊装。标志着桂山海上风电场项目建设迈出了重要的一步,正式进入风机批量化安装阶段。

一、施工环境 困难重重

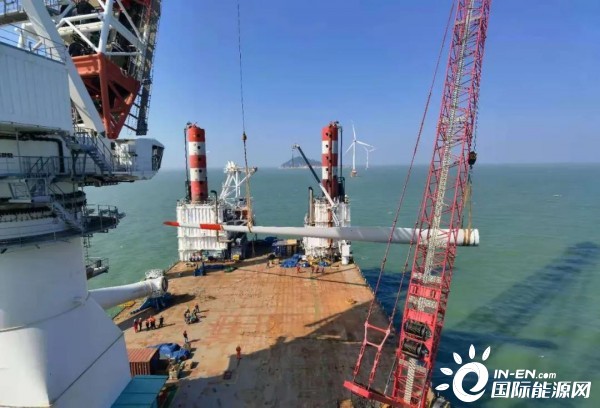

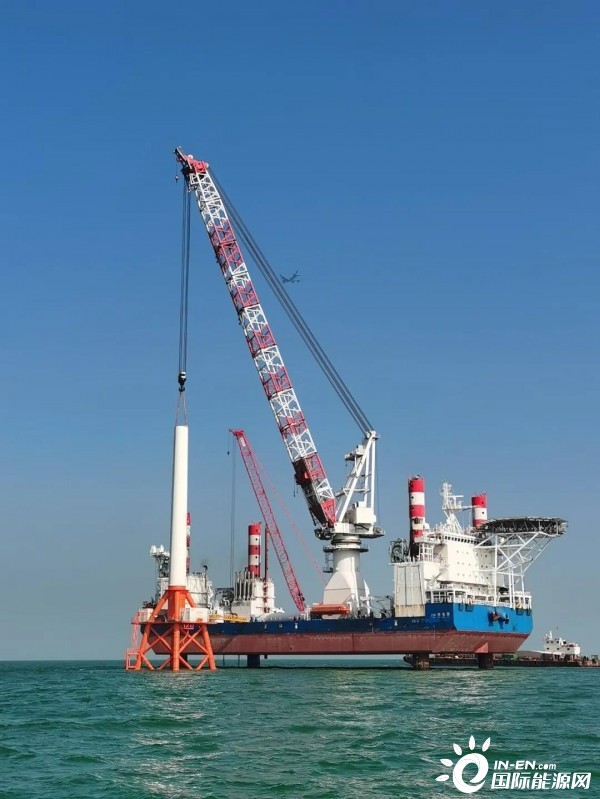

(吊装塔筒)

桂山海上风电场位于珠海港万山港区和九洲港区之间的水域,每年受台风影响平均3.1次,台风会给船舶施加巨大的风压力,使船舶改变原有的运动方向,进而产生碰撞、搁浅、触礁等危险,对海上施工尤为不利。且风机建设地址紧邻航道。施工中既要精确定位,防止船机破坏原海缆和已投运的风机,又要避免受周围渔船的船行波影响施工。施工环境可谓困难重重。

二、合理安排 高效施工

工欲善其事,必先利其器。为了争抢宝贵的施工期,此次风机吊装使用的施工平台是目前国内最先进、综合性能最高的安装平台“国电投001”号。针对海上风电安装业务设计,采用先进的MTU柴油发电动力系统、Rolls-Royce全回转舵桨推进系统、DP2级定位系统以及“液压插销式”升降系统具有自动化程度高、甲板面积大、自航能力强、自升速度快、定位准确及系统可靠性高等优点,借助御风系统及电力气象实验室平台,可形成融海上气象预报分析、安全管理、施工管理、数字化风场管理、船机管理5大职能为一体的海上风电建设专业化平台,实现对海上风电项目建设的全过程智慧化管理。得益于此,项目部精心安排、兵分二路,一路人马进行一期风机吊装、另一路人马进行二期沉桩作业,以最少的人数实现最高的工效。

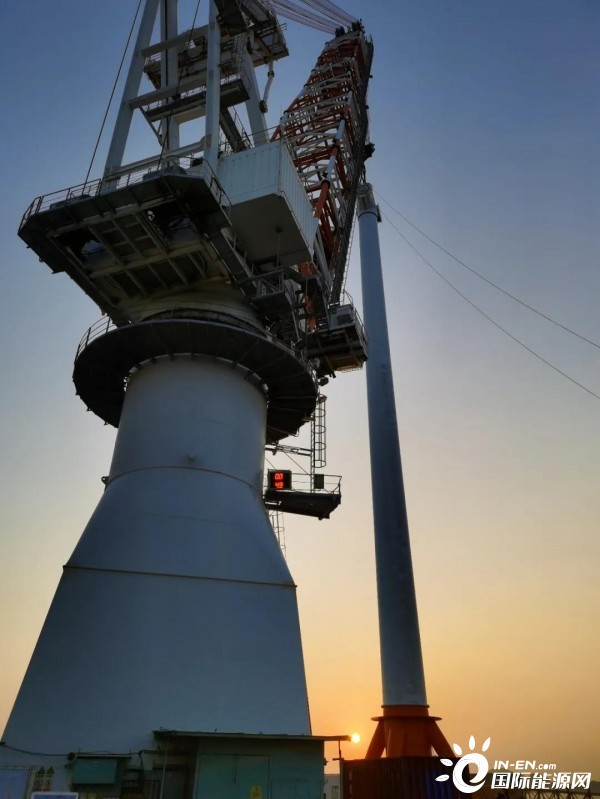

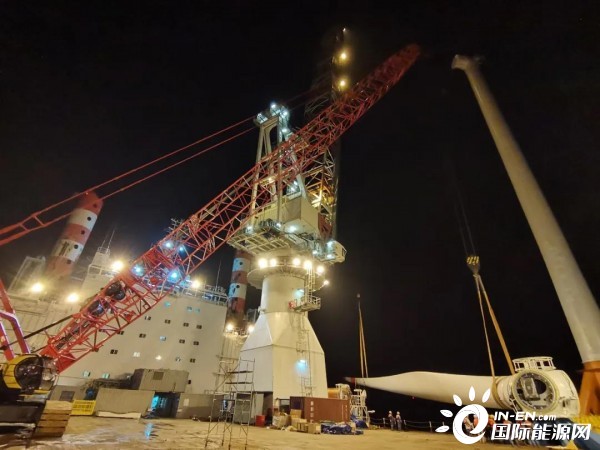

(吊装机舱)

三、紧密配合 争抢工期

据悉,从11月26日首段塔筒吊装开始,再到12月6日整体的安装完工,期间风电场天气一直不稳定,风浪大的时间多,风浪小的时间少,项目部只能把握风浪较小的窗口期,见缝插针,进行施工。项目部通过制定严谨的施工计划,首日仅用四小时就做好了施工准备,并吊装了三节塔筒;面对即将到来的恶劣天气,项目部在吊装机舱的同时,及时调整之后的施工方案,保证返场时做到有条不紊。在施工期间,项目部充分发挥“国电投001”甲板大面积平台、双钩绕桩吊机、液压插销式连续升降系统及桩腿配备高压气水双冲系统的优势,使用几条运输船轮流进行部件运输,并提前清理平台甲板,保证运输完毕之后能第一时间组装叶轮,大大提高了组装、吊装效率和安装精度,最后仅用不到三小时就完成了大叶轮的吊装,吊装速度得到了业主的高度评价。

(组装叶轮)

风机安装期间,项目部严控安装关键点和作业流程。项目部抓住时机,在现场风速较小时,争分夺秒对风机叶片进行安装施工作业。管理人员实时掌握施工海域天气、海况情况,对施工进度进行及时总结,优化后续工作安排,施工现场紧张有序。

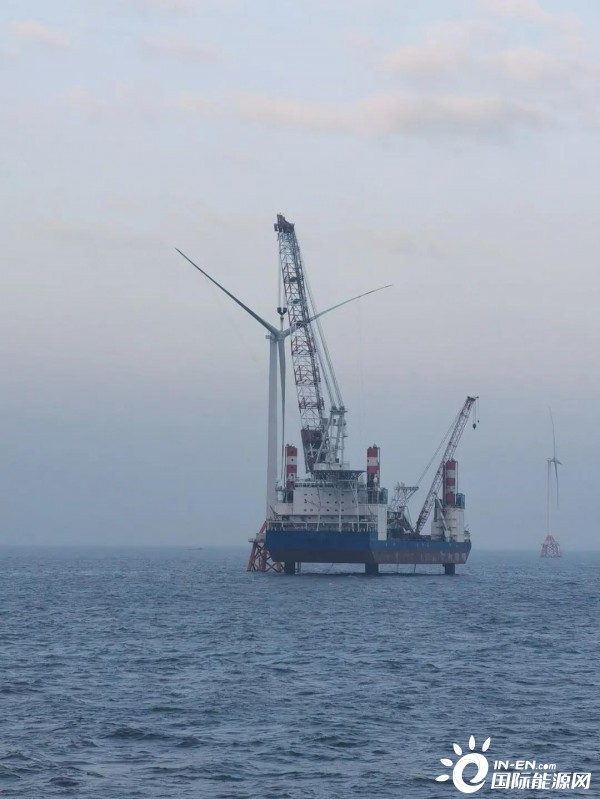

(叶轮吊装完成)

本次风机的成功安装得到了监理和业主单位的高度认可,极大鼓舞了全体参建人员的士气。同时,也为后续项目更高质量、高精度、高效率的风机安装工作奠定了坚实基础。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
