陆上含塔筒最低1633元/kW!本周5.13GW风机开标!【风电项目·周分析】

日期:2026-02-15    来源:风电头条

国际风力发电网

2026
02/15
21:29
文章二维码

手机扫码看资讯

关键词: 风电机组 风电塔筒 陆上风电

据风电头条统计,2026年2月9日-2月13日风电整机采购开标总计5132.04MW,风电机组招标总计2383.05MW;风电塔筒开标总计155MW,风电塔筒招标总计1590MW。

陆上风电:含塔筒最低中标单价1633元/kW,最高中标单价2499元/kW。不含塔筒最低中标单价1667元/kW,最高中标单价1913.82元/kW。

开标企业主要包括国家电投、国家能源集团、大唐、三峡、中煤、河北建投、山高新能源集团、丰宁满族自治县大元国控集团有限公司、内蒙古西金矿业有限公司、宁夏天净神州风力发电有限公司10家。

本周获得风机订单的整机商为电气风电、三一重能、运达股份、金风科技、远景能源、东方风电、中车株洲所、明阳智能、中船海装9家。

本周获得塔筒订单的企业有2家,分别为太重(察哈尔右翼中旗)新能源科技有限公司、重庆国荣风能重工股份有限公司。

5132.04MW风电机组开标

9家整机商入围

根据风电头条统计,本周共34个风电项目5132.04MW风机采购开标,斩获风电机组中标订单的整机商为电气风电、三一重能、运达股份、金风科技、远景能源、东方风电、中车株洲所、明阳智能、中船海装9家。

开标的企业包括国家电投、国家能源集团、大唐、三峡、中煤、河北建投、山高新能源集团、丰宁满族自治县大元国控集团有限公司、内蒙古西金矿业有限公司、宁夏天净神州风力发电有限公司10家。

国家电投开标2752.5MW,电气风电中标636.25MW,运达股份中标516.25MW,金风科技中标500MW,远景能源中标500MW,中车株洲所中标400MW,三一重能中标150MW,东方风电中标50MW。

山高新能源集团开标1500MW,中船海装、远景能源、金风科技、运达股份、三一重能预中标。

大唐开标350MW,电气风电中标250MW,三一重能中标100MW。

中煤开标200MW,由运达股份中标。

丰宁满族自治县大元国控集团有限公司开标100MW,由远景能源中标。

国家能源集团开标72MW,由远景能源中标。

河北建投开标50MW,由运达股份中标。

内蒙古西金矿业有限公司开标50MW,由运达股份中标。

宁夏天净神州风力发电有限公司开标30.9MW,由金风科技中标。

三峡开标26.64MW,由明阳智能中标。

含塔筒陆上风电3432.04MW

中标均价2163.44元/kW

据风电头条统计,本周含塔筒陆上风电项目共计30个,规模总计3432.04MW,项目中标均价为2163.44元/kW。

最高中标单价为2499元/kW,项目为余姚领克汽车部件有限公司新能源高比例应用项目,由运达股份报出。最低中标单价为1633元/kW,项目为柴达木绿色微电网算力中心配套电源项目(都兰850 兆瓦风电)(A包),由金风科技报出。

根据招标公告,国家电力投资集团有限公司二〇二五年度第96批集中招标(第四批风力发电机组规模化采购)采购容量3106.25MW,共17个标包,28个风电项目。

龙源电力浙江温岭东海塘72MW风电项目位于浙江省台州市温岭市箬横镇东海塘一期围垦区,本项目拆除原项目20台2MW机组,新建9台单机容量8.0MW的抗台型机组,项目为升级改造后容量扩容至72MW,机组风轮直径在180米至220米区间、叶尖离地间距不小于15米。交货期:锚栓锚板及连接紧固件:2026年4月-2026年5月;吊装前需安装的设备供货期:主机、轮毂、叶片、塔筒、法兰及附属设备拟交货期2026年4月-2026年8月;底部控制柜、变压器(如有)等同塔筒同时供货。设备交货日期以招标人、监理提前15天通知交货日期为准。

三峡能源湖南省道县洪塘营三期(扩容)项目位于湖南省永州市道县洪塘营瑶族乡境内,西部、南部与江华瑶族自治县接壤,总装机容量26.64MW(投标人投标容量不得低于26.64MW,且不得高于26.8MW),6.66MW≤单机容量≤6.7MW、200m≤叶轮直径≤205m(本项目机型不允许混排),风力发电机组塔筒(其中T21机位点的风机轮毂高度为140~145m,需采用分片式塔筒,其余机位点的风机轮毂高度不低于115m)。交货期:预应力锚栓组合件:合同签订后30天内完成2台套预应力锚索组合件到货;合同签订后45天内完成剩余所有预应力锚索组合件到货。风力发电机组及塔筒设备:合同签订后45天内完成3台套风力发电机组、塔筒设备到货;合同签订后60天内完成剩余所有风力发电机组和塔筒设备到货。

大唐山西右玉杨千河100MW风电项目位于山西省朔州市右玉县,采购容量100MW,不允许上下浮动,6.25MW≤单机容量≤6.7MW,允许降容,不允许混排;风机总台数≤16台;叶轮直径≥216米,轮毂高度125米;塔筒型式:刚性钢塔。交货日期:2026年7月31日—2027年3月31日。建设工期:2026年5月1日-2027年7月31日。

大唐河北建投怀安15万千瓦风电项目位于河北省张家口市怀安县,采购容量150MW,不允许上下浮动,单机容量6.25MW,不允许单机降容,不允许混排;风机总台数24台;轮毂高度:125m;叶轮直径:216m及以上;塔筒型式:刚性钢塔。交货日期:合同生效并支付预付款及投料款后90天内交付第一台,剩余台数9个月内完成交付。

大唐陕西大荔50MW风电项目位于陕西省渭南市大荔县,单机容量6.25MW,接受降容;允许混排;塔筒形式限定钢塔。交货日期:2026年6月至2026年11月。其中,大唐陕西大荔50MW风电项目(一)总容量12.5MW,不允许上下浮动,叶轮直径200m及以上;轮毂高度120m及以上;风机机位为T03、T08机位,供货范围包含塔筒。大唐陕西大荔50MW风电项目(二)总容量37.5MW,不允许上下浮动,叶轮直径216m及以上;轮毂高度140m及以上;风机机位为除T03、T08之外的所有机位,供货范围不含塔筒。

中国中煤钟山宝鹿200MW风电项目位于广西壮族自治区贺州市钟山县西北部花山瑶族乡、两安瑶族乡和红花镇一带的山脊顶部,建设规模为200M,规划安装32台单机容量为6.25MW风力发电机组,风机轮毂中心高度为125米,叶轮直径不小于220米。交货期:风机主机:合同签订后5个月内开始交货,合同签订后9个月内完成交货;塔筒:合同签订后 4.5个月内开始交货,合同签订后8.5个月内完成交货;预应力锚栓:合同签订后2个月内开始交货,合同签订后5个月内完成交货;箱变:需与风机主机交货进度匹配。

防城南山风电场二期工程项目位于广西壮族自治区防城港市防城区扶隆镇、那梭镇、那良镇,建设总装机容量50MW(单机容量6.25MW及以上),交货时间:2026年5月开始交货,2026年9月完成全部交货。风机主机及塔筒设备:第一批:2026年5月31日前交付2台(包含塔筒等附属设备);第二批:2026年07月30日前交付3台(包含塔筒等附属设备);第三批:2026年09月30日前交付3台(包含塔筒等附属设备),累计50MW全部交付完成;全部风机基础材料交货时间:2026年04月01日前;法兰交货日期应满足塔筒的交付日期并保留合理的塔筒制造时间。

宁夏天净神州风力发电有限公司贺兰山风电场30.9MW老旧风机“以大代小”等容更新改造项目位于宁夏青铜峡市和内蒙古阿拉善左旗古长城钻洞子附近,本次招标采购30.9MW风力发电机组,机型5.0MW,共6台,叶轮直径:190米及以上、220米及以下;轮毂高度:110米及以上,125米以下,且叶片运行的最低距离地面不低于14米。不接受混塔和柔塔方案。交货时间:2026年4月10日前首批2台机组(含塔架)交货,剩余4台套机组(含塔架)2026年5月10日前全部交货。

不含塔筒陆上风电200MW

中标均价1765.27元/kW

据风电头条统计,本周不含塔筒陆上风电项目共计3个,规模总计200MW,项目中标均价为1765.27元/kW。

最高中标单价为1913.82元/kW,项目为内蒙古西金矿业有限公司5万千瓦全额自发自用分散式风电项目设备采购,由运达股份报出。最低中标单价为1667元/kW,项目为大唐陕西陈仓5万千瓦风电项目风力发电机组及附属设备(二次)采购,由三一重能报出。

根据招标公告,大唐陕西陈仓5万千瓦风电项目位于陕西省宝鸡市陈仓区,总容量50MW,不允许上下浮动,5.0MW≤单机容量≤6.25MW,风机台数≤10台;允许降容运行,不允许混排;叶轮直径≥200米;140米≤轮毂高度≤166米;塔筒型式:钢混塔;应答机型单位千瓦扫风面积不低于5.61m2/kW。交货日期:2026年6月-2026年10月。

河北丰宁马群风储项目位于河北省承德市丰宁满族自治县外沟门乡、万胜永乡、四岔口乡境内,建设规模100MW,交货时间:风力发电机组及附属设备交货时间:第一批次:全部预应力锚栓组合件到场时间:2026年1月30日;第二批次:首批50MW风机到场时间:2026年3月30日。第三批次:剩余风机到场时间:2026年4月30日。

内蒙古西金矿业有限公司5万千瓦全额自发自用分散式风电项目位于内蒙古阿拉善左旗巴彦诺日公苏木,新建风电项目总装机容量5万千瓦,建设风电机组、箱变、集电线路杆塔、1座35kV开关站及进站道路等设施;设备交货期:交货期30日,计划开始交货时间:2026年5月1日,计划交货完成时间:2026年7月30日。

山东1.5GW风电项目中标候选公示

据风电头条统计,本周天津北清电力智慧能源有限公司2026年风电项目设备集中采购中标候选公示,项目规模1500MW。

本次招标采用集中框架采购,最终入围单位数量为3家。此次公示的中标候选人包括:中船海装、远景能源、金风科技、运达能源、三一重能。

根据招标公告,天津北清电力智慧能源有限公司拟对2026年度风电项目风力发电机组采购,总量为1500MW。单机容量分为四档规格:5.0MW≤单机容量<6.0MW、6.0MW≤单机容量<7.0MW、70MW≤单机容量≤8.0MW、8.0MW<单机容量。风机每档规格各投标方最多报三种机型,其中6-7MW容量段必须包含6.25MW机型和6.7MW机型。

累计2383.05MW

7家开发商风电机组招标

据风电头条统计,本周风机招标市场方面,共28个项目2383.05MW风机启动采购,开发商是国家能源集团、大唐、华电、华润、中广核、京能集团、中国交建。

国家能源集团招标规模为1160MW,大唐招标规模为148.5MW,华电招标规模为335.8MW,华润招标规模为68.75MW,中广核招标规模为140MW,京能集团招标规模为480MW,中国交建招标规模为50MW。

根据招标公告,国家能源集团2025年第4批风力发电机组集中采购公开招标项目(第2次)-标包一共13个项目,规模合计1.16GW。

项目1:国能沧州南皮190兆瓦风电项目场址位于河北省沧州市南皮县,拟安装28台风电机组,其中25台为单机容量6.7MW风电机组,3台为7.5MW风电机组,建设容量为190MW(接受混排,不允许负偏差,超出容量限功率运行,评标价格按190MW计算);叶轮直径不小于220米且满足净空要求,钢塔筒每段不超过30米,轮毂高度160米,塔筒结构型式为混凝土-钢混合塔筒,箱变推荐采用下置安装形式。交货期:吊装前需安装的设备供货期:塔简交货期2026年6月30日-2026年9月30日;主机交货期2026年6月30日-2026年11月30日;叶片交货期2026年6月30日-2026年11月30日;轮毂交货期2026年6月30日-2026年11月30日;底部控制柜、混塔筒内变压器(如有)等同塔简同时供货。

项目2:河北沧州东光一期120MW风电项目位于河北省沧州市东光县找王镇、灯明寺镇、龙王李镇、南霞口镇、于桥镇、连镇镇、大单镇、秦村镇,建设容量120MW,拟安装16台7.5MW风力发电机组。叶轮直径不小于220米,钢塔筒每段不超过30米,轮毂高度160米,塔筒结构型式为混凝土-钢混合塔筒,箱变推荐采用下置安装形式。交货期:吊装前需安装的设备供货期:塔简交货期2026年6月30日-2026年9月30日;主机交货期2026年6月30日-2026年11月30日;叶片交货期2026年6月30日-2026年11月30日;轮毂交货期2026年6月30日-2026年11月30日;底部控制柜、混塔筒内变压器(如有)等同塔简同时供货。

项目3:黑龙江宝清公司100MW风电项目总容量100MW,台数12台,单机容量8.XXMW风力发电机组,叶轮直径220米及以上,轮毂高度不低于125m钢塔。交货期:塔筒计划2026年7月1日-2026年8月10日到货;风力发电机交货期:暂定为2026年9月1日-2026年10月10日;叶片交货期:暂定2026年10月1日-2026年11月10日;高强螺栓和基础预埋件等需在土建基础开工前到货;塔筒底部控制柜等同塔筒同时供货。

项目4:山西朔州朔城区110MW风电项目拟建在山西省朔州市神头镇,总装机容量110MW(投标人投标容量不允许上下浮动),项目拟安装单机容量为6.7MW(一台限容6.4MW)的风力发电机组9台,单机容量为6.25MW的风力发电机组8台,共装机17台。交货期:整套机组交货,按现场施工需求整套机组交货,招标方提前15天通知发货。预计首台发货时间2026年6月,全部交货期5个月内完成。

项目5:新疆哈巴河200MW风电项目位于新疆维吾尔自治区阿勒泰地区哈巴河县,项目拟安装20台单机容量为10兆瓦的风电机组,总装机容量200MW,同时配置2万千瓦/4万千瓦时的储能设备。交货期:锚栓锚板预计交货期:自2026年7月1日至2026年7月15日。吊装前需安装的设备供货期:塔筒预计交货期:首批(10套):自2026年8月1日至2026年9月1日;二批(10套):自2026年9月1日至2026年10月1日;底部控制柜、塔筒内变压器、升降机等与塔筒同时供货。主机预计交货期:首批(10套):自2026年8月1日至2026年9月1日;二批(10套):自2026年9月1日至2026年10月1日;叶片预计交货期:首批(10套):自2026年8月1日至2026年9月1日;二批(10套):自2026年9月1日至2026年10月1日。

项目6:陕西米脂50MW风电项目位于陕西省榆林市米脂县印斗镇,项目拟安装8台6.25MW风力发电机组,塔筒为混凝土钢塔结构(简称混塔),轮毂中心高度160m,叶轮直径220m及以上,装机容量50MW。交货期:(1)风力发电机组选型及荷载等风机基础设计、试桩等需要提供的技术资料,合同签订后10天内提供。(2)风力发电机组安装相关辅料交货时间:合同签订后90日内(暂定2026年7月14日)。(3)主机、轮毂(含高强度螺栓)、塔筒交货时间:合同签订后90日内(暂定2026年7月14日)交付2套,2026年9月14日开始剩余设备交付,最终交货日期以买方、监理提前15日通知交货日期为准;期间必须按照招标人工程进度和要求交货,必须满足现场连续施工要求。(4)叶片交货时间:合同签订后90日内(暂定2026年7月14日)交付2套,2026年9月14日开始剩余设备交付,最终交货日期以买方、监理提前15日通知交货日期为准,所有叶片2026年11月14日前全部发运至机位或堆场;期间必须按照买方工程进度和要求交货,必须满足现场连续施工要求。(5)混凝土塔筒交货时间:合同签订后80日内(暂定2026年7月4日)交付2套,2026年8月4开始剩余设备交付,最终交货日期以买方、监理提前15日通知交货日期为准;期间必须按照招标人工程进度和要求交货,必须满足现场连续施工要求。

项目7:陕西横山50MW风电项目位于陕西省榆林市横山区,项目拟安装8台6.25MW风力发电机组,塔筒为混凝土钢塔结构(简称混塔),轮毂中心高度160m,叶轮直径220m及以上,装机容量50MW。交货期:(1)风力发电机组选型及荷载等风机基础设计、试桩等需要提供的技术资料,合同签订后10天内提供。(2)风力发电机组安装相关辅料交货时间:合同签订后25日内(暂定2026年7月14日)。(3)主机、轮毂(含高强度螺栓)、塔筒交货时间:合同签订后90日内(暂定2026年7月14日)交付2套,2026年9月14日开始剩余设备交付,最终交货日期以买方、监理提前15日通知交货日期为准;期间必须按照招标人工程进度和要求交货,必须满足现场连续施工要求。(4)叶片交货时间:合同签订后90日内(暂定2026年7月14日)交付2套,2026年9月14日开始剩余设备交付,最终交货日期以买方、监理提前15日通知交货日期为准,所有叶片2026年11月14日前全部发运至机位或堆场;期间必须按照买方工程进度和要求交货,必须满足现场连续施工要求。(5)混凝土塔筒交货时间:合同签订后80日内(暂定2026年7月4日)交付2套,2026年8月4日开始剩余设备交付,最终交货日期以买方、监理提前15日通知交货日期为准;期间必须按照招标人工程进度和要求交货,必须满足现场连续施工要求。

项目8:陕西绥德100MW风电项目场址坐落于榆林市绥德县满堂川镇、薛家河镇、洺州镇、义合镇、中角镇境内,拟安装15台单机容量6.7MW风电机组,建设容量为100MW,轮毂高度不低于125米,叶轮直径不小于220米,规划建设容量为100MW,投标容量不允许超过100MW,1台机组限功率运行,评标时按规划建设容量计算评标价格。交货期:锚栓交货期:2026年7月10日-2026年10月10日;吊装前需安装的设备供货期:2026年7月15日-2026年10月15日;主机交货期:2026年7月10日-2026年10月10日;塔筒交货期:2026年7月10日-2026年10月10日;法兰交货期:2026年7月10日-2026年10月10日;叶片交货期:2026年7月10日-2026年10月10日。

项目9:陕西横山50MW风电项目场址坐落于榆林市横山区塔湾镇,拟安装8台单机容量6.25MW风电机组,建设容量为50MW,轮毂高度不低于130米,叶轮直径不小于220米,规划建设容量为50MW。交货期:锚栓交货期:2026年7月10日-2026年10月10日;吊装前需安装的设备供货期:2026年7月15日-2026年10月15日;主机交货期:2026年7月10日-2026年10月10日;塔筒交货期:2026年7月10日-2026年10月10日;法兰交货期:2026年7月10日-2026年10月10日;叶片交货期:2026年7月10日-2026年10月10日。

项目10:陕西靖边50MW风电项目场址坐落于榆林市靖边县青阳岔镇,拟安装8台单机容量6.25MW风电机组,建设容量为50MW,轮毂高度不低于130米,叶轮直径不小于220米,规划建设容量为50MW。交货期:锚栓交货期:2026年7月10日-2026年10月10日;吊装前需安装的设备供货期:2026年7月15日-2026年10月15日;主机交货期:2026年7月10日-2026年10月10日;塔筒交货期:2026年7月10日-2026年10月10日;法兰交货期:2026年7月10日-2026年10月10日;叶片交货期:2026年7月10日-2026年10月10日。

项目11:广西钦南那东50MW风电项目(二期)位于广西壮族自治区钦南区东部,该项目拟建设8台单机容量6.25MW的风力发电机组,总装机容量为50MW,不接受混排,轮毂高度不小于180米,叶轮直径不小于220米,塔筒均采用钢-混塔。交货期:2026年6月至2026年12月,具体供货计划以招标人提前2个月书面通知为准。

项目12:贵州铁匠乡马鞍山50MW风电项目位于贵州省毕节市赫章县西北部,本项目风电场拟建设装机数量8台,单机容量6.25MW的风力发电机组(不接受混排),总装机容量为50MW。轮毂高度不低于160米,叶轮直径≥220米(需考虑机场净空影响)。交货期:2026年7月至2027年7月,具体供货计划以招标人书面通知为准。

项目13:重庆城口冯家梁40MW风电项目位于重庆城口县周溪乡,本工程装机容量为40MW,风电场拟安装8台单机容量为5000kw的风电机组。交货期:暂定合同签订后4个月内具备供货条件(需满足城口冯家梁风电项目2027年6月30日前全容量并网的要求),具体时间以采购人通知为准。

大唐辽宁昌图县太阳山、满井99MW风电以大代小改造项目位于辽宁省铁岭市昌图县,采购容量99MW,不允许上下浮动;单机容量6台8.5MW,6台8.0MW;8.0MW机型可以由其他机型降容得到,允许混排;叶轮直径≥220米,轮毂高度140米;塔筒型式:刚性钢塔。交货日期:2026年8月-2026年10月。

大唐辽宁法库县十间房49.5MW风电以大代小改造项目位于辽宁省沈阳市法库县,采购容量49.5MW,不允许上下浮动,单机容量2台6.0MW,6台6.25MW;6.0MW机型可以由其他机型降容得到,允许混排;叶轮直径≥200米;轮毂高度140米;塔筒型式:刚性钢塔。交货日期:2026年 8月-2026年10月。

云南华电以礼河新能源项目待补三期5万千瓦风电项目位于云南省昆明市红塔东路6号,采购风电机组及其附属设备(含塔筒、锚栓、锚板等),招标容量暂定50MW,允许不超过两种机型混装,风机台数≤8台,投标总容量为50MW-55MW之间,5MW≤单机容量≤8MW。交货期:暂定2026年6月15日开始供货,2026年8月30日前完成全部供货,具体时间以招标人通知时间为准。

云南华电安宁孝母山8.04万千瓦风电扩建项目位于云南省昆明市西山区团结街道,项目规模80.4MW,采购风电机组及其附属设备(含塔筒、锚栓、锚板等),允许混装,项目不超过两种机型,塔架型式为钢塔,风机台数不得超过招标文件给定机位数量(拟定11个机位),投标容量与招标容量的差值不得大于投标方案中所投机型的最小单机容量,7.0MW<单机容量≤8.5MW,投标总容量为≤80.4MW。交货期:暂定2026年8月1日开始供货,2026年9月20日前完成全部供货,具体时间以招标人通知时间为准。

陕西华电旬邑10万千瓦风电项目位于陕西省咸阳市旬邑县境内,项目规模100MW,项目整体工期:计划2026年12月30日前机组投运。采购100MW风电机组、塔架及其附属设备;单机容量≥5MW,轮毂高度≥160米,塔架型式为钢混塔,接受多机型混排方案,投标容量不得小于100MW且投标容量与招标容量的偏差不得大于投标方案中所投机型的最小单机容量。交货期:合同生效接到买方通知后4个月内完成交货,具体时间以招标人通知时间为准。

吉林白城西部风光储项目一期10万千瓦风电项目位于吉林省白城市大安市中部,主要位于新平安镇、古城乡、叉干镇等乡镇。采购100MW风电机组、塔架及其附属设备,单机容量为10MW,塔架型式为钢混塔,每台风机叶尖高度满足净空高度要求。项目整体工期:计划2026年12月31日前机组投运。交货期:合同生效接到买方通知后3个月内完成首批风电机组(5台)交货,计划2026年7月15日前完成全部机组交货,具体时间以招标人通知时间为准。

吉林华电延吉市新能源乡村振兴工程0.54万千瓦风电项目位于吉林省松原市前郭尔罗斯蒙古族自治县浩特忙哈。采购风力发电机组及塔架(含锚栓)附属设备一套,单机容量为5.4-5.6MW,并网时降容至5.4MW,塔架型式为钢塔。项目整体工期:计划 2026年10月31日前机组投运。交货期:计划2026年6月15日前完成机组交货,具体时间以招标人通知时间为准。

华润电力重庆能源万州蒲叶林风电场三期(扩建增容)68.75MW风电项目位于重庆市万州区普子乡七曜村,总容量68.75MW,11套风电机组(含塔筒)。平均单位千瓦扫掠面积不低于4.23㎡/kW;风机静止状态下叶尖最小离地距离不低于14m,叶尖距边坡直线距离不低于10m;全钢式刚性塔架。交货期/工期: 2026年7月15日前完成全部锚栓组件或其他基础预埋件供货(如有);2026年7月30日前提供第一批6套风电机组及塔架;2026年9月15日前提供第二批5套风电机组及塔架。

中广核新能源陕西吴堡50MW陆上风电项目位于陕西省吴堡县境内,容量50MW,机位数量8台,单机容量6250kW及以上,交货日期:预计在2026年10月完成交货。

中广核新能源重庆城口月亮坪二期90MW风电场工程位于重庆市城口县中部地区蓼子乡、治平乡、厚坪乡、明中乡一代山脊上。项目容量90MW,机位数量18台,单机容量5MW及以上。交货期:预计在2026年6月完成交货,最终交货期以招标人书面正式通知为准(招标人提前二个月通知投标人)。

山西京能闻喜县200MW风电项目位于山西省运城市闻喜县,该项目拟建设总装机容量为200MW,项目实施公司为山西京运新能源有限公司。单机容量6.25MW及以上,轮毂高度125m(含),叶轮直径210m(含),机组数量32台。

山西京能太谷100MW风电项目位于山西省晋中市太谷县,该项目拟建设总装机容量为100MW。项目实施公司为山西京谷新能源有限公司。单机容量6.25MW及以上,轮毂高度140m(含),叶轮直径210m(含),机组数量16台。

山西京能寿阳100MW风电项目位于山西省晋中市寿阳县,该项目拟建设总装机容量为100MW。项目实施公司为山西京阳清洁能源有限公司。单机容量6.25MW及以上,轮毂高度140m(含),叶轮直径210m(含),机组数量16台。

山西京能武乡100MW风光一体化发电项目(80MW风电+20MW光伏)位于山西省长治市武乡县。该项目包含80MW风电。项目实施公司为山西京武新能源有限公司。单机容量6.25MW及以上(含一台5MW,5MW机组叶轮直径不低于200米),轮毂高度140m(含),叶轮直径210m(含),机组数量13台(暂估)。

中交二公局(山东)建设有限公司保定市安国市50MW风电发电保障性并网项目位于河北省保定市安国市祁州镇和石佛镇境内,规划总装机容量50MW,一次性建成,拟安装10台单机容量5.0MW的风力发电机组,本项目配置15%,2小时风电机组及附属设备,交货期:暂定2026年4月-2026年7月。

155MW风电塔筒项目开标

据风电头条统计,本周有2个风电项目塔筒采购开标,规模为155MW,开发商为中国能建、中广核。

根据招标公告,粤电屯留100MW风电项目位于山西省长治市屯留区,装机容量100兆瓦,采用16台6.25兆瓦风机,新建4回35千伏集电线路及220千伏汇集站间隔。

中广核新能源重庆武隆兴顺55MW陆上风电项目位于重庆市武隆区和顺镇境内,拟设计安装11台单机容量为5.0MW的风电机组。采购10台风力发电机组配套塔筒(塔筒高度121.3米)和1台风力发电机组配套塔筒(塔筒高度111.3米),及其防腐含"中国广核"logo等相关标识喷涂、运输和相关服务。交货时间:2026年03月20号到2026年06月30日。

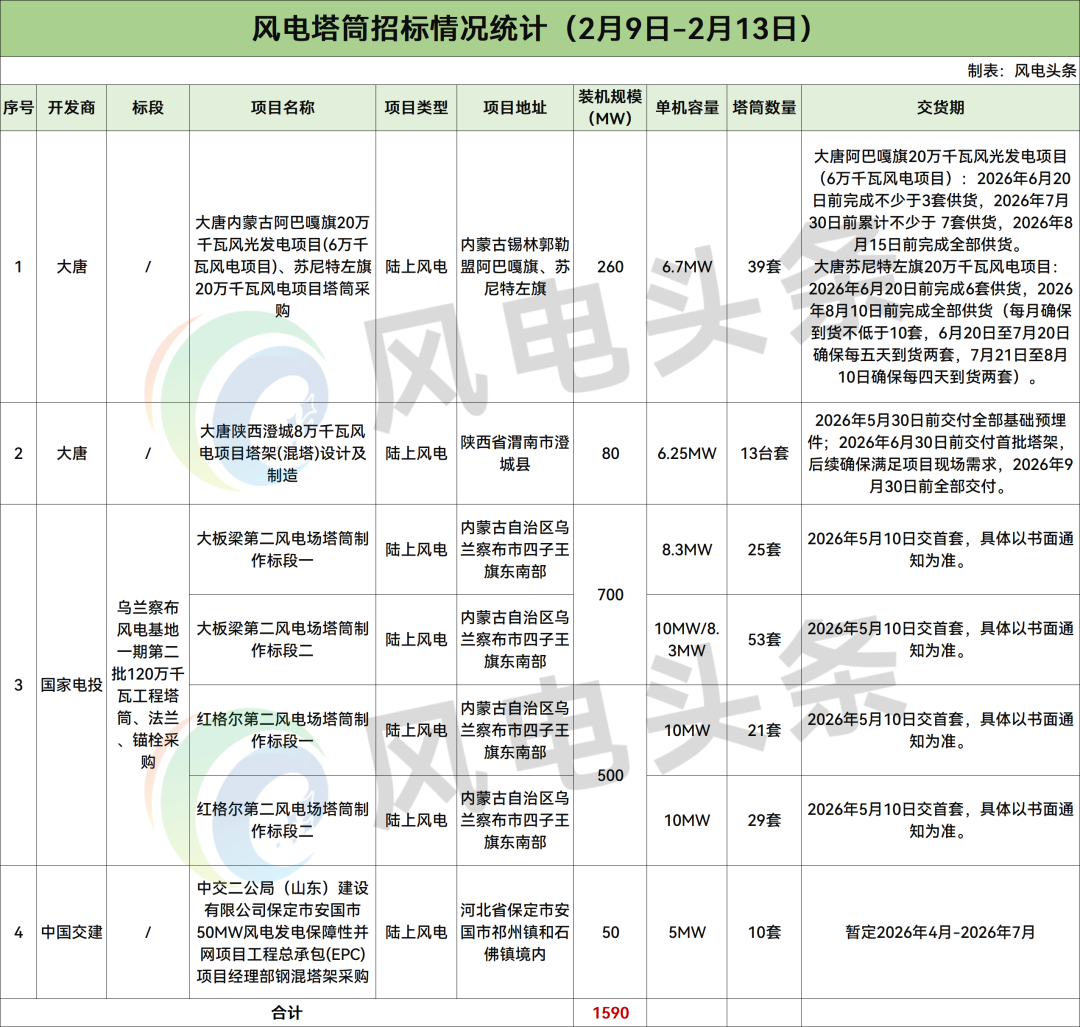

1590MW风电塔筒项目招标

据风电头条统计,本周风电塔筒招标市场方面,共4个陆上风电项目1590MW塔筒启动采购,开发商是大唐、国家电投、中国交建。

根据招标公告,大唐内蒙古阿巴嘎旗20万千瓦风光发电项目(6万千瓦风电项目)、苏尼特左旗20万千瓦风电项目位于内蒙古锡林郭勒盟阿巴嘎旗、苏尼特左旗,建设规模260MW,建设工期2026年5月-2026年9月,采购39套EW6.7-202(大唐苏尼特左旗20万千瓦风电项目30套、大唐阿巴嘎旗20万千瓦风光发电项目9套)包装完整的整套塔筒(包括塔筒内、外部所有构件)、连接法兰等(无基础环)。交货期:大唐阿巴嘎旗20万千瓦风光发电项目(6万千瓦风电项目):2026年6月20日前完成不少于3套供货,2026年7月30日前累计不少于 7套供货,2026年8月15日前完成全部供货。大唐苏尼特左旗20万千瓦风电项目:2026年6月20日前完成6套供货,2026年8月10日前完成全部供货(每月确保到货不低于10套,6月20日至7月20日确保每五天到货两套,7月21日至8月10日确保每四天到货两套)。

大唐陕西澄城8万千瓦风电项目位于陕西省渭南市澄城县,建设规模80MW,建设工期2026年3月15日-2026年12月25日,采购13台套6.25MW风力发电机组(型号:SI-220625-HH160,叶轮直径 220m,轮毂高度 160m)塔架(混塔)设计及制造(从风机基础预埋件至机舱底部法兰),交货期:2026年5月30日前交付全部基础预埋件;2026年6月30日前交付首批塔架,后续确保满足项目现场需求,2026年9月30日前全部交付。

乌兰察布风电基地位于内蒙古自治区乌兰察布市四子王旗东南部,乌兰察布风电基地一期600万千瓦示范项目第二批120万千瓦本地消纳工程大板梁第二风电场装机容量为70万kW,设计安装金风科技GWH221-8.3MW机型55台、GWH221-10MW机型23台,新建一座220kV升压站;红格尔第二风电场装机容量为50万KW,设计安装50台MySE10-233-125m风电机组。

中交二公局(山东)建设有限公司保定市安国市50MW风电发电保障性并网项目位于河北省保定市安国市祁州镇和石佛镇境内,规划总装机容量50MW,一次性建成,拟安装10台单机容量5.0MW的风力发电机组,本项目配置15%,2小时钢混塔架,交货期:暂定2026年4月-2026年7月。

来源:风电头条

返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
