2025年5月27日,华电山西长晴100MW风电项目顺利完成全部风机调试,全容量并网发电。
项目概况
该项目位于运城市平陆县部官镇犇牛村、杜马乡东车村一带区域,由华电新能源集团股份有限公司投资建设。项目核准装机容量100MW,风场区安装16台EW5.6N-202单机容量为5.6MW风电机组,2台EW5.0N-202单机容量为5.0MW风电机组。
建设历程
公司作为该项目场内道路、吊装平台、风机基础及箱变基础建筑施工的主力军,始终秉持高标准、严要求的建设理念。在风机基础建设方面,地基处理采用直径0.8m的钻孔灌注桩,基础采用现浇钢筋混凝土圆形承台基础,每一道工序都经过严格把控和精密计算,为项目的稳定运行筑牢了坚实根基。

钻孔灌注桩钢筋笼安装

预埋件、预埋管安装及基槽清理完成

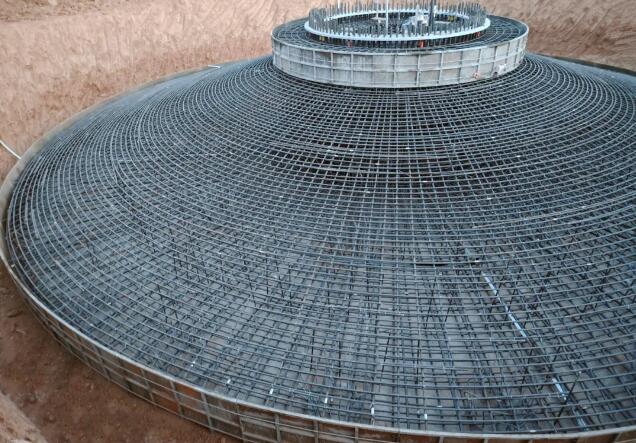

基础钢筋及模板安装完成
基础混凝土浇筑完成
“开局即决战,起步即冲刺”是项目团队的奋斗姿态。在项目建设过程中,面对当地村民阻工、山区长时间大雾大雪天气等重重挑战,项目团队通过科学工程筹划、灵活安排工序、压缩工序转换时间等有效措施,上下联动攻坚克难。在2024年12月22日至31日十天时间内完成N12、N18、X34、K03机位风机基础混凝土浇筑工作;2025年4月3日至4月11日九天时间内完成X22、K04t、X24、F1617机位风机基础混凝土浇筑工作,为后续吊装、并网发电工作奠定了坚实基础。
奋楫笃行 共赴新程
驭风筑梦,向绿而行!在第24个全国“安全生产月”到来之际,项目的全容量并网,是公司在安全生产、优质履约方面交出的一份亮眼答卷,充分体现了公司践行社会责任、推动绿色发展的坚定决心。公司将以该项目为重要支点,持续加大在风电领域的投入,稳步推进风电基地建设,在绿色发展的征程上书写更加壮丽的篇章。
