国能子洲5万千瓦风电项目顺利完成首台风机基础浇筑

日期:2025-05-12    来源:国能陕西洁能开发有限公司之声

国际风力发电网

2025
05/12
09:07
文章二维码

手机扫码看资讯

关键词: 风电项目 陆上风电 风力发电

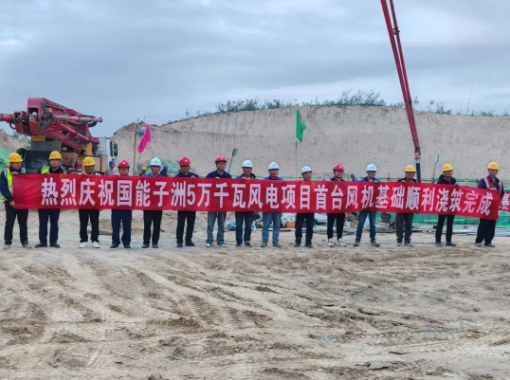

5月8日19:30分,国能子洲5万千瓦风电项目首台风机基础承台浇筑完成,标志着该项目进入风机组塔及安装的关键阶段,为后续风机基础承台浇筑积累了宝贵经验。

5月8日05:30开始,2台长臂泵车、20台罐车、23名工人热火朝天地拉开了浇筑序幕,整个浇筑过程历时14小时,浇筑混凝土方量680方。

项目部高度重视工程质量管控,当天凌晨3点,工作人员们到达商混站全程盯盘调度,监视混凝土搅拌出料,浇筑现场专人实时监测钢锚索预埋件位移、混凝土坍落度、入模温度及振捣密实度,确保基础内部结构均匀稳定,监理全程旁站,留存影像及记录数据,保证工程质量。

该风电场位于陕西省榆林市子洲县北部电市镇、马蹄沟镇、三川口镇境内,规划装机容量为50MW,安装9台单机容量为5.56MW的风力发电机组,项目计划2025年底实现全容量并网发电,投运后年发电量达1.24亿度,为革命老区的发展提供绿色清洁能源。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
