河北沽源县5万千瓦风电项目全部风机吊装工作圆满完成

日期:2026-02-11    来源:河北交投发布

国际风力发电网

2026
02/11
09:09
文章二维码

手机扫码看资讯

关键词: 河北交投 风电项目 陆上风电

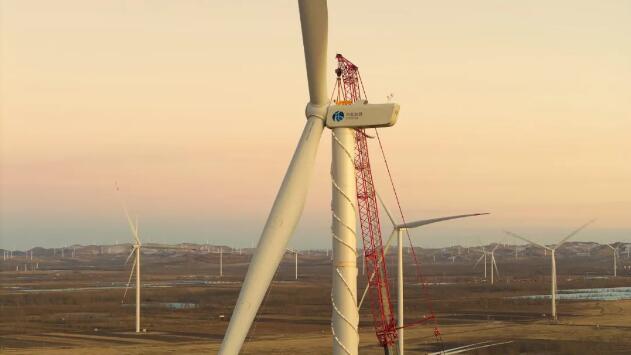

2月7日,随着最后一台X01号风机的叶轮与机舱精准对接、稳稳落位,由城乡建设集团所属基础公司承建的沽源县5万千瓦风电项目7台大容量风机吊装工作全部圆满完成。这标志着项目主体工程建设全面收官,为后续电装施工、并网发电奠定了坚实基础。

项目自2025年12月17日首台风机吊装施工,历时53天昼夜赶工,克服坝上极寒、大风降雪等极端天气,共吊装完成6台7.15兆瓦和1台7.1兆瓦大容量机型。7台大容量风机全部投运后,单台风机满负荷状态下每小时总发电量可达7150度,年上网电量将形成稳定规模,为京津冀地区绿色电力供应提供坚实支撑。

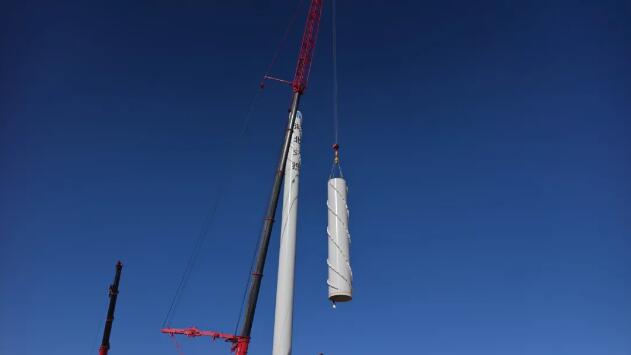

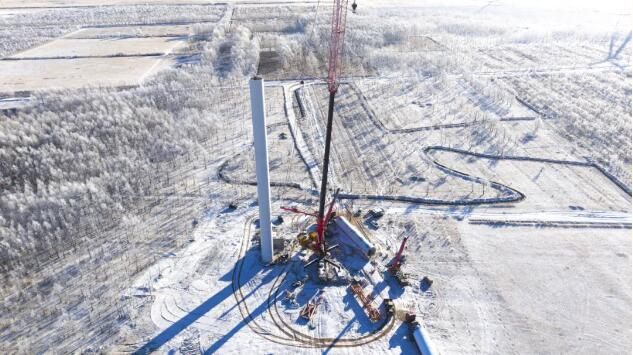

施工期间,场区最低气温降至零下30摄氏度,且大风天气频发,对吊装设备性能、施工精度及人员操作都提出严苛要求。为攻克这一难题,项目团队构建了“技术+安全+质量”三线管控体系,提前两个月细化完善专项施工方案。施工过程中,项目团队采用大型全地形起重设备为主吊、汽车起重机辅助调整的协同作业模式,分阶段精准完成塔筒、机舱、叶轮的吊装对接。针对低温环境下设备运行特性,团队对吊装机械进行专项保温维护,对衔接部件采取防冻处理,保障作业连续性。

同时,作为张家口市源网荷储一体化碳中和示范工程(二期)的重要组成部分,该项目同步配套建设110千伏升压站及储能系统,形成“发电+储能+输送”一体化能源供给体系。项目的顺利推进,不仅检验了高海拔高寒地区大容量风机吊装的成熟技术,更积累了可复制、可推广的施工经验,为区域后续新能源项目建设提供借鉴。

下一步,该项目将全面转入电装施工、设备调试阶段,项目团队将持续强化现场安全风险和工艺质量管控,安全优质高效地完成各项工作任务,全力冲刺全容量并网发电目标。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
