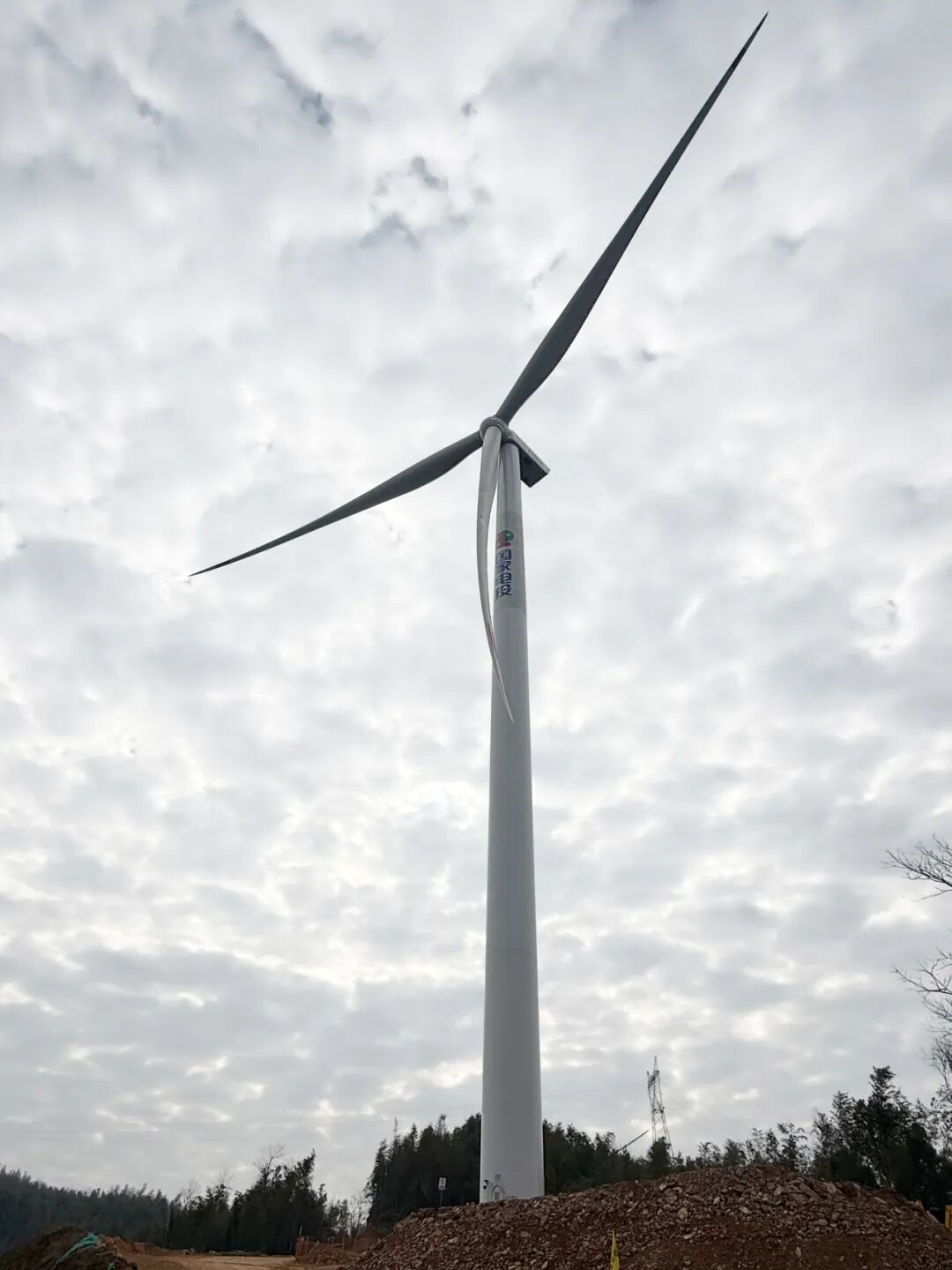

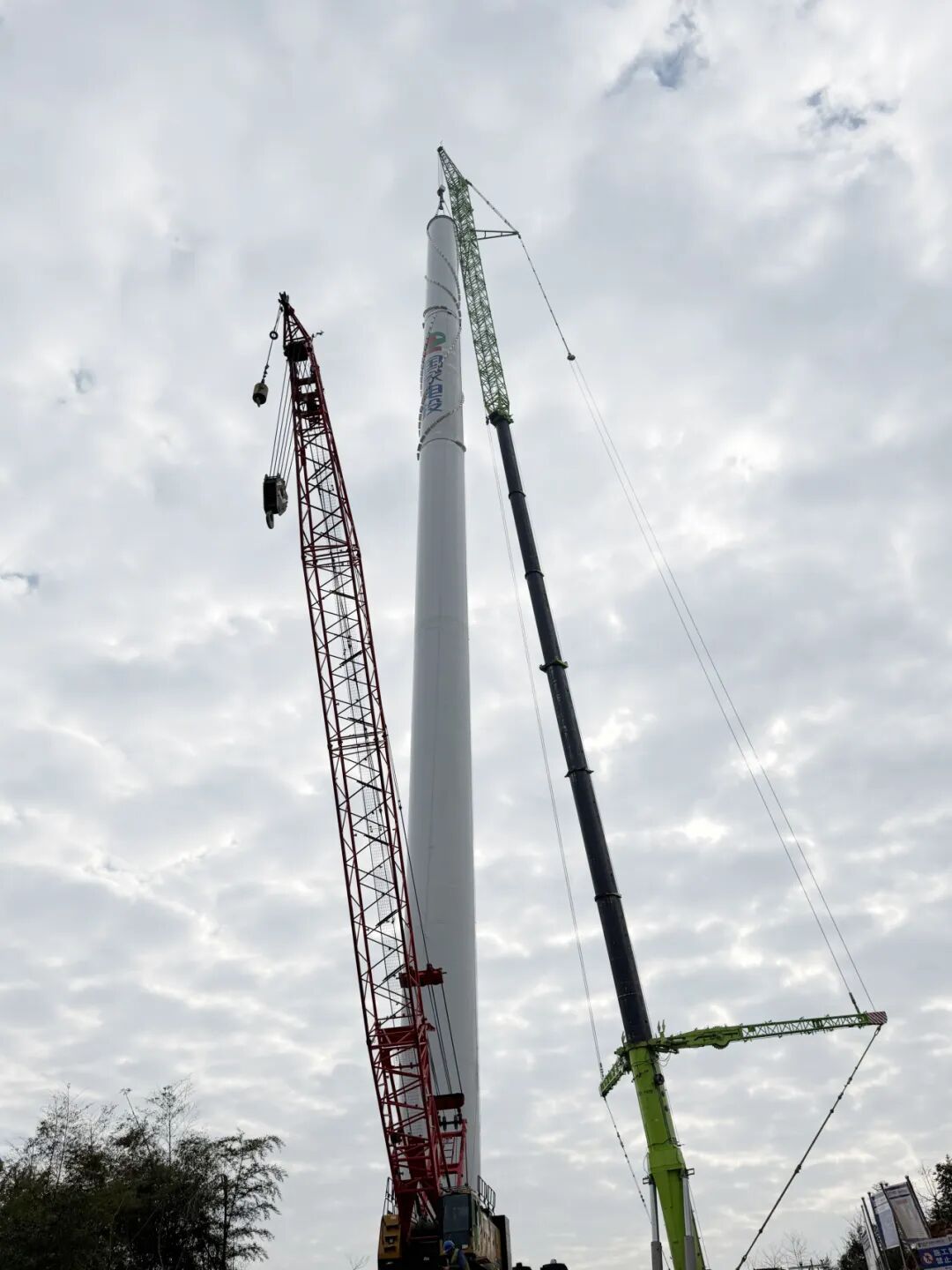

2月4日,由中国电建四局装备德昌分公司承制的湖南祁东灵官二期100兆瓦风电场项目塔筒吊装工作圆满完成,为项目后续全容量并网发电筑牢坚实基础。
湖南祁东灵官二期100兆瓦风电场项目规划安装16台中车6.25兆瓦风力发电机组,配套塔筒呈现大尺寸、大吨位特点,最大直径达4.98米,最高段121.98米。
该项目是助力区域能源结构转型、践行国家“双碳”目标的关键工程。项目建成后,将全面优化区域能源结构,推动全产业链提质升级,为地方经济高质量发展注入强劲动能。

在项目推进过程中,分公司接连面临多重考验。一是受行业整体产能的影响,各大钢厂同期排产处于饱和状态,核心原材料的交货周期大幅延长;二是生产基地的多个项目穿插推进,导致生产履约的难度急剧增加。
为了破解“工期紧张、任务繁重、多点作战”的发展困局,分公司聚焦生产全流程,精准发力、攻坚克难。生产中,分公司指派专人负责对接法兰等核心原材料的供应,同时优化厂内的生产流程与设备布局。灵活调整作业班次,动态调配人力和物力,从而保障在多项目并行模式下塔筒生产的连续性与稳定性。运输中,分公司与运输单位建立紧密的联动机制。通过增配专用运输车辆、制定科学的夜间运输方案,打通设备运输各环节的堵点,确保塔筒运输全程高效顺畅,所有塔筒均如期安全抵达项目现场。吊装中,分公司安排专业售后团队全程驻场,主动与业主及吊装单位对接,高效沟通协调,并快速处置吊装过程中出现的各类问题,全力保障吊装作业稳步推进。

后续,德昌分公司将不断提升技术创新能力与项目全流程的履约服务水平,以更优质的产品、更精湛的服务为项目建设赋能。
切换行业


正在加载...
