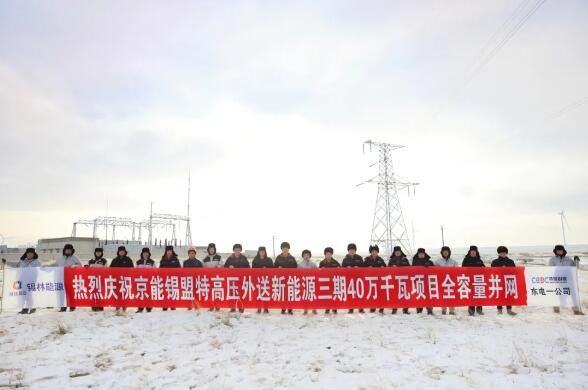

2025年12月28日18时18分,京能锡林郭勒盟特高压外送新能源三期40万千瓦项目全容量并网,圆满达成“当年开工、当年全容量并网”的高效建设目标,创造了集团在偏寒地区大型新能源项目快速投产的示范案例,同时顺利完成集团最大单机容量风机的并网投运任务。

红芯引领,筑牢攻坚堡垒

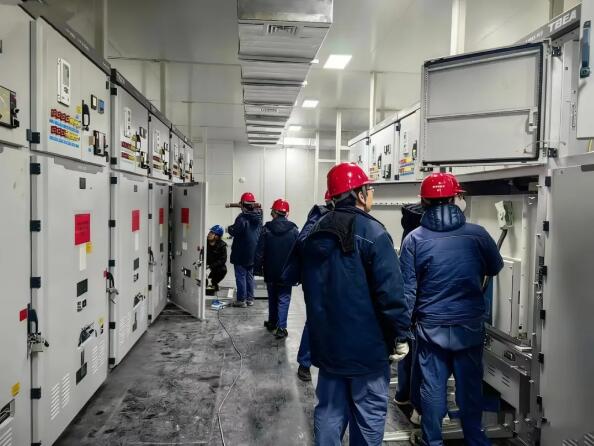

项目始终坚持将党的建设贯穿工程建设全过程,精准落地“支部建在项目上,党旗飘在工地上,党徽亮在岗位上”。设立“党员先锋岗”“党员责任区”,党员骨干冲锋在前,带头破解技术瓶颈。深入一线做好政策解读与矛盾化解。深化“党建引领+安全生产”融合机制,创新应用人员信息二维码动态管理,党员突击队昼夜巡查,为极寒天气下的安全施工筑起坚实防线。




蓝焰攻坚,跨越极限挑战
创新工艺,攻克桩基难题:光伏场区地质条件复杂,以中风化玄武岩为主,岩体呈块状构造且破碎,夹层分布胶泥层,传统预制桩施工工艺难以穿透含石块砂层、胶泥层及基岩层。项目团队经多方调研、反复试桩,创新采用螺旋钻引孔与潜孔锤钻孔施工工艺配合作业,攻克了复杂地质桩基施工难题。
跨省护航,保障叶片运输:项目核心配置为32台10MW等级风机,叶片长112米、重38吨,由吉林白城生产基地启运,全程约850公里,横跨吉、辽、蒙三省,沿途障碍物密集,跨区域协调任务极为艰巨。为确保叶片安全抵场,项目团队成立专项运输攻坚小组,从工厂发货起全程跟进、协助通关;进入风电场后,对坑洼道路即时铺垫修整,对车辆无法直达的机位采用举升车转运,最终保障所有风机叶片安全、准时送达吊装现场。

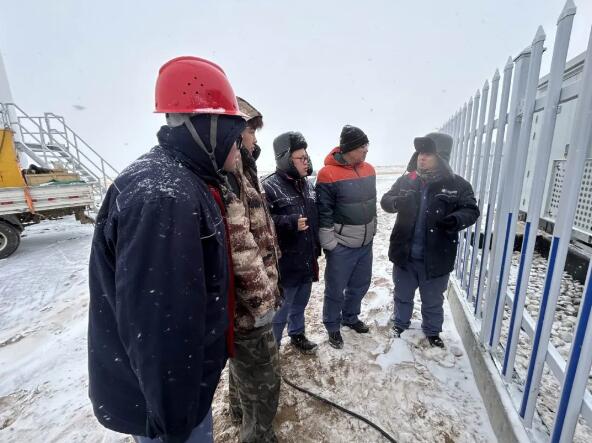

御风吊装,筑牢安全防线:锡盟常年大风频发,瞬时风力可达 10 级以上。项目团队提前对风机参数、地基条件、吊装高度、协同通信、应急处置及人员防护等维度开展全维度调研筹备;吊装过程中升级全流程监护措施,通过视频监控警示作业人员、无人机照明保障夜间吊装、全程旁站监督,并对接气象局获取专属气象报告,最终安全高效完成风机吊装任务。
主动攻坚,抢占审批先机:送出线路问题是项目如期并网发电的制约因素。项目团队主动担当、攻坚在前,对接相关单位积极推进审批工作,率先取得锡盟大基地项目军事批复,提前完成工程核准、初步设计审查等前置工作,为工程推进抢占了先机。
新火一体,赋能北疆新程

项目采用“新火一体”协同外送模式,规划建设1回220kV出线作为绿色能源输送廊道,配套35公里输电线路,精准接入查干淖尔电厂500kV升压站扩建间隔,依托火电既有输电通道实现风光绿电与火电同网联送出力,有效破解新能源消纳瓶颈,提升跨区域能源资源优化配置效率。每年相当于节约标煤23.75万吨,减排二氧化碳64.2万吨,有效强化区域绿色能源供给效能,改善区域绿色能源外送结构,为地方生态环境提质与经济社会可持续发展贡献京能力量。
