15GW,单体不低于500MW!山西2026年大型风光基地实施方案印发

日期:2026-01-28    来源:风电头条

国际风力发电网

2026
01/28
08:33
文章二维码

手机扫码看资讯

关键词: 风光基地 新能源基地 风电项目

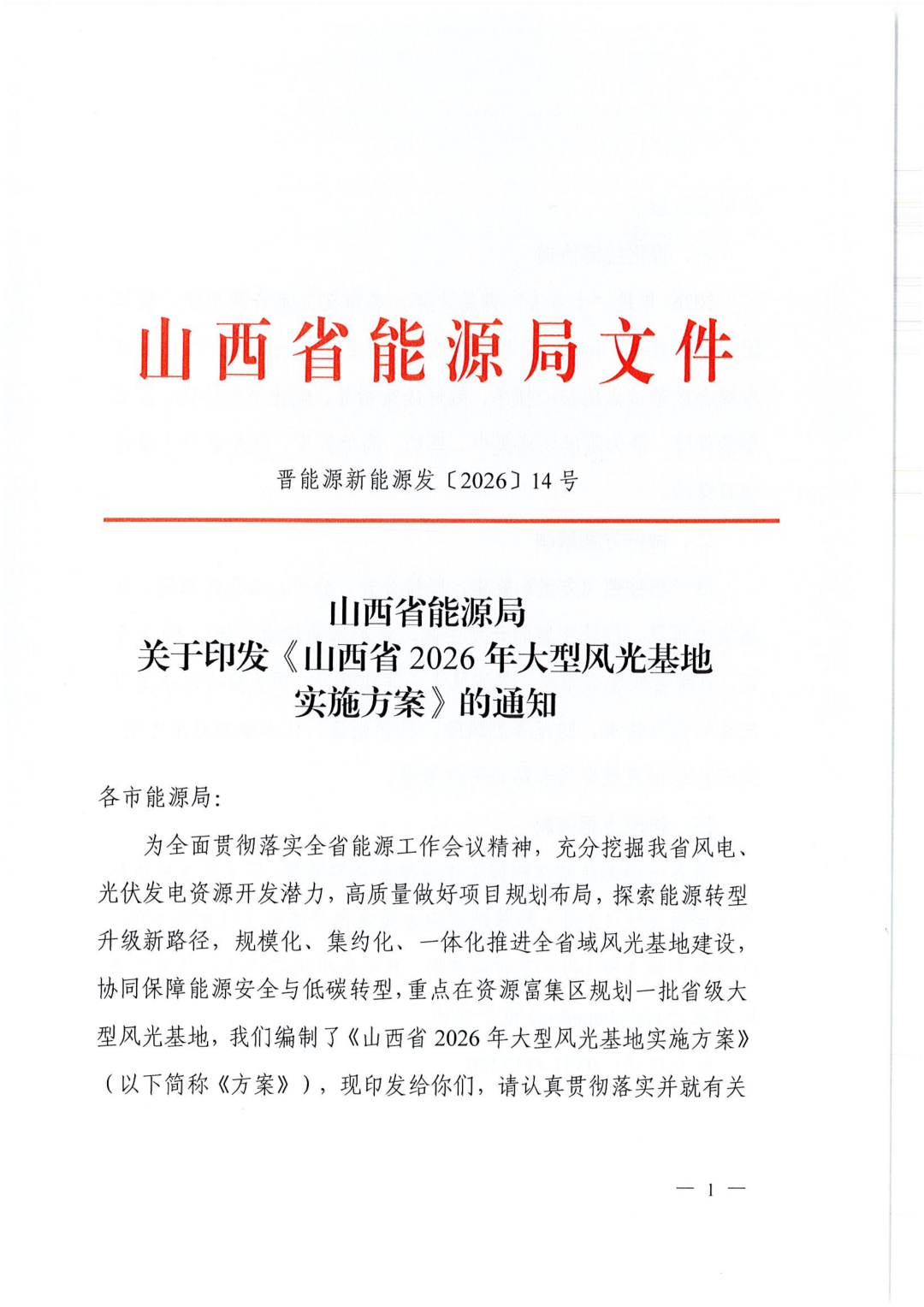

风电头条获悉,近日,山西省能源局发布《关于印发<山西省2026年大型风光基地实施方案>的通知》。

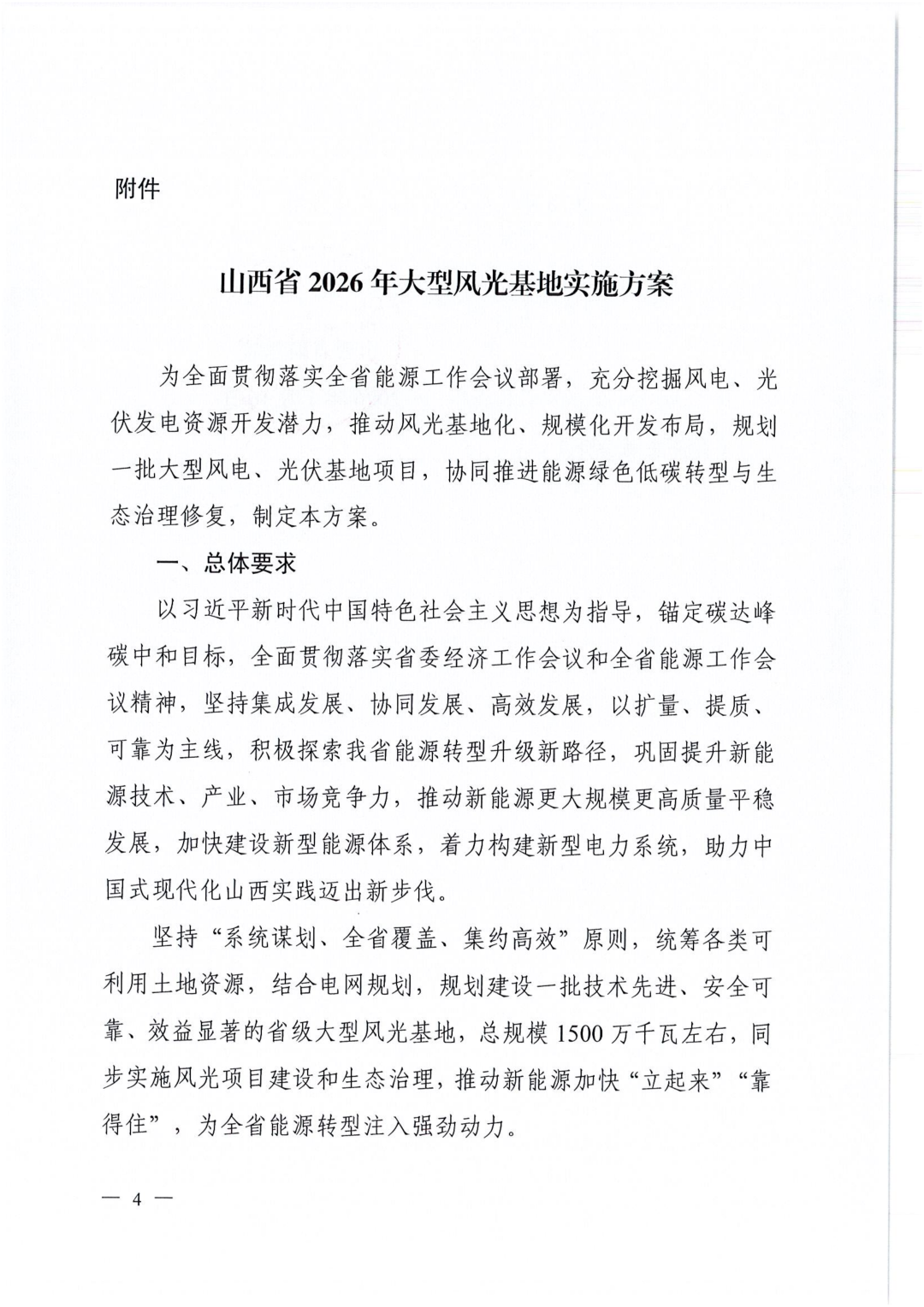

方案指出,坚持“系统谋划、全省覆盖、集约高效”原则,统筹各类可利用土地资源,结合电网规划,规划建设一批技术先进、安全可靠、效益显著的省级大型风光基地,总规模1500万千瓦左右,同步实施风光项目建设和生态治理,推动新能源加快“立起来”“靠得住”,为全省能源转型注入强劲动力。

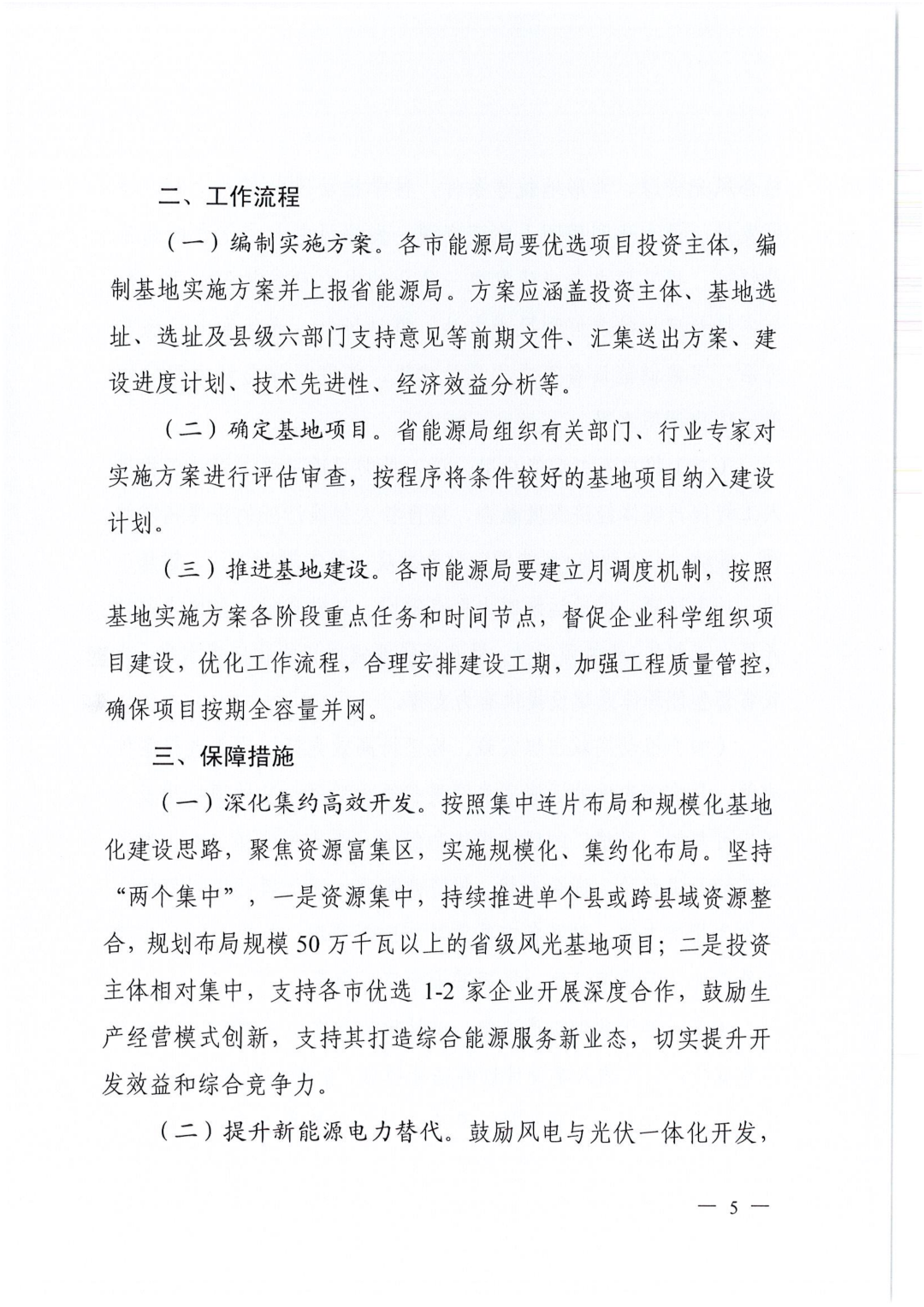

方案明确,深化集约高效开发。按照集中连片布局和规模化基地化建设思路,聚焦资源富集区,实施规模化、集约化布局。坚持"两个集中”,一是资源集中,持续推进单个县或跨县域资源整合,规划布局规模50万千瓦以上的省级风光基地项目;二是投资主体相对集中,支持各市优选1-2家企业开展深度合作,鼓励生产经营模式创新,支持其打造综合能源服务新业态,切实提升开发效益和综合竞争力。

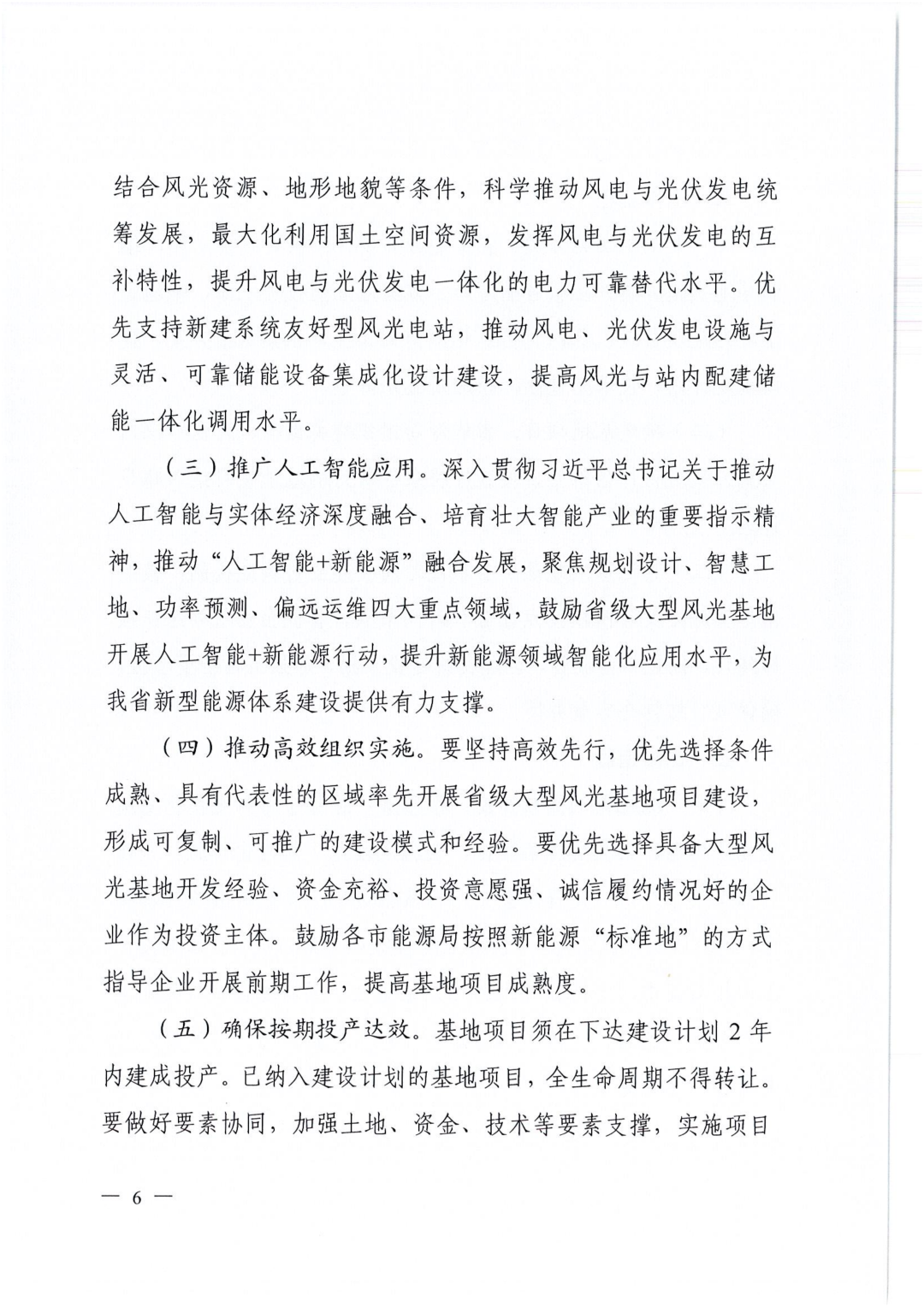

提升新能源电力替代。鼓励风电与光伏一体化开发,结合风光资源、地形地貌等条件,科学推动风电与光伏发电统筹发展,最大化利用国土空间资源,发挥风电与光伏发电的互补特性,提升风电与光伏发电一体化的电力可靠替代水平。优先支持新建系统友好型风光电站,推动风电、光伏发电设施与灵活、可靠储能设备集成化设计建设,提高风光与站内配建储能一体化调用水平。

推广人工智能应用。推动“人工智能+新能源”融合发展,聚焦规划设计、智慧工地、功率预测、偏远运维四大重点领域,鼓励省级大型风光基地开展人工智能+新能源行动,提升新能源领域智能化应用水平,为山西省新型能源体系建设提供有力支撑。

方案还指出,确保按期投产达效。基地项目须在下达建设计划2年内建成投产。已纳入建设计划的基地项目,全生命周期不得转让。

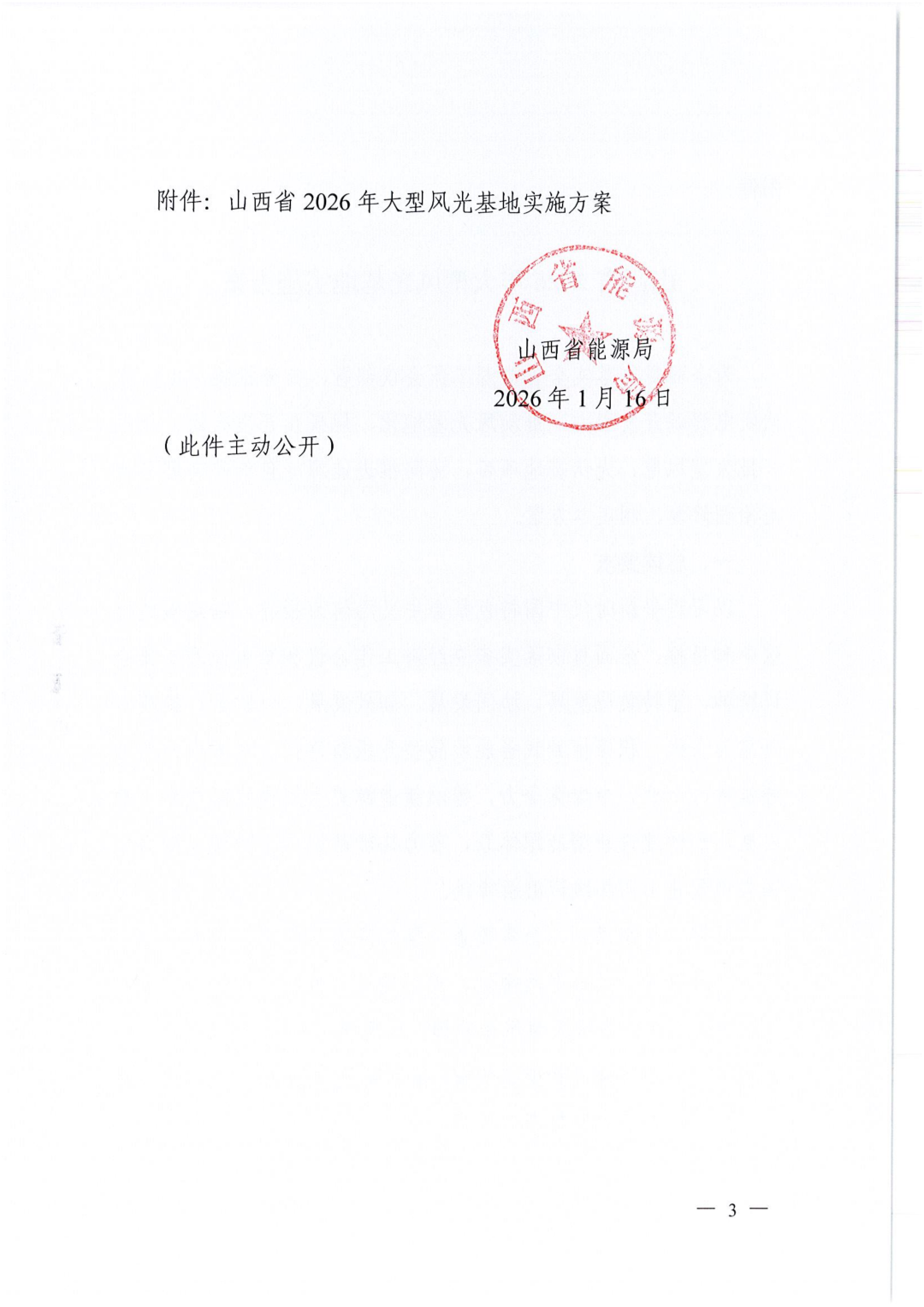

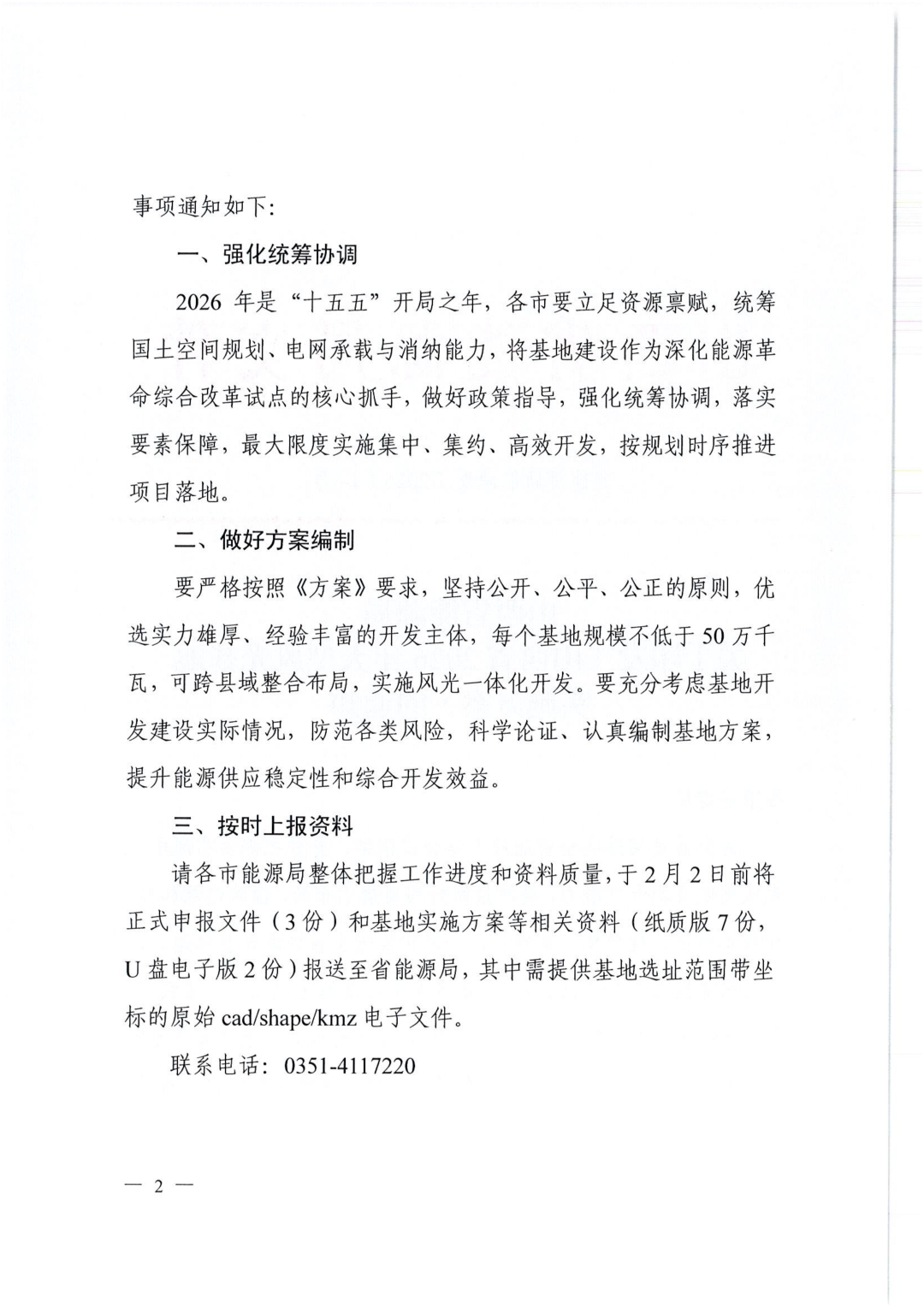

公告如下:


来源:山西省能源局


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
