12月21日,防沙治沙2024年度锡林浩特市15万千瓦风光项目传来捷报:经过三个月的高效建设,项目全面完成主体建设与设备调试,正式具备并网发电条件。

项目位于内蒙古自治区锡林郭勒盟锡林浩特市巴彦宝拉格苏木境内,装机容量15万千瓦,由12台8.5兆瓦风电机组与16个光伏方阵构成。所发电力经7条35千伏集电线路接入蒙西电网,并由一座22.5兆瓦/45兆瓦时的储能系统提供稳定支撑。

项目速览
作为集团服务国家“双碳”战略的重点工程,该项目作为风光储协同的复合型绿色能源基地生动诠释了“生态治理与清洁能源开发一体化”的理念。
风电矩阵:12台单机容量8.5兆瓦的风力发电机组,迎风转动,捕捉草原的无限“风”能。
光伏方阵:16个大型光伏阵列,将锡林郭勒充沛的日照转化为绿色电流。
储能系统:配套建设22.5兆瓦/45兆瓦时的储能设施,有效平抑新能源发电的波动,保障电网稳定。
项目投产后,预计年上网发电量约3.19亿千瓦时,相当于每年节约标准煤约9.17万吨,减少二氧化碳排放约16.49万吨。
百日奋战 北疆答卷
自9月开工建设以来,项目团队百日之内,完成了一场与时间赛跑的攻坚战。面对锡林浩特地区早晚巨大温差、秋冬季节的凛冽寒风以及复杂的地质条件等多重挑战,建设团队深入贯彻集团发展战略,以高度的责任感和精益求精的工匠精神,科学组织,聚力攻坚。为确保工程质量和进度,项目部采取了多项关键措施:
严格实施全过程施工管控,不断完善安全与质量管理体系,为工程筑牢安全底线。
科学增派作业力量,优化施工流程,多个作业面同步推进,有效压缩了工期。
强化应急与防护管理,针对性地制定了冬季施工和防风抗寒方案,保障了极端天气下的作业安全与人员健康。
建设成果 全面告捷
截至目前,项目各关键节点已高质量完成,实现了从图纸到实物的全面飞跃。
风电部分:全部12台风机基础浇筑圆满完成,其中3台主机已成功吊装就位,其余机组吊装工作正按计划有序推进。

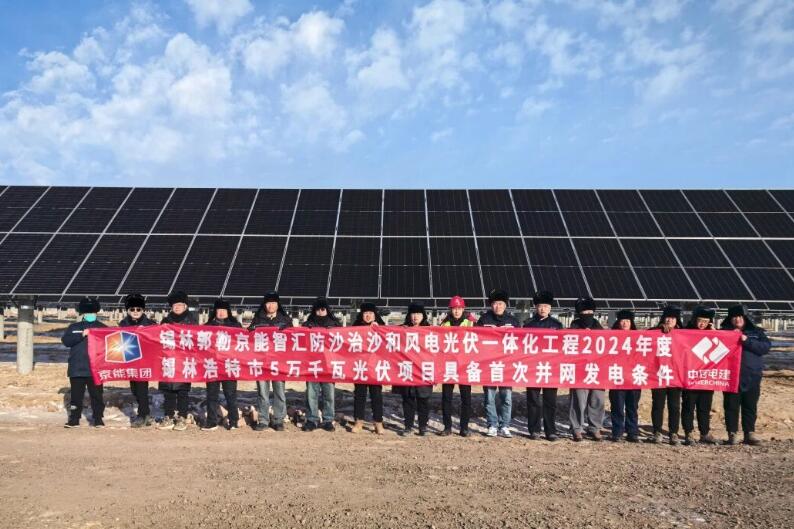

光伏部分:全场桩基施工和支架安装已全部结束,光伏组件安装正在持续进行。

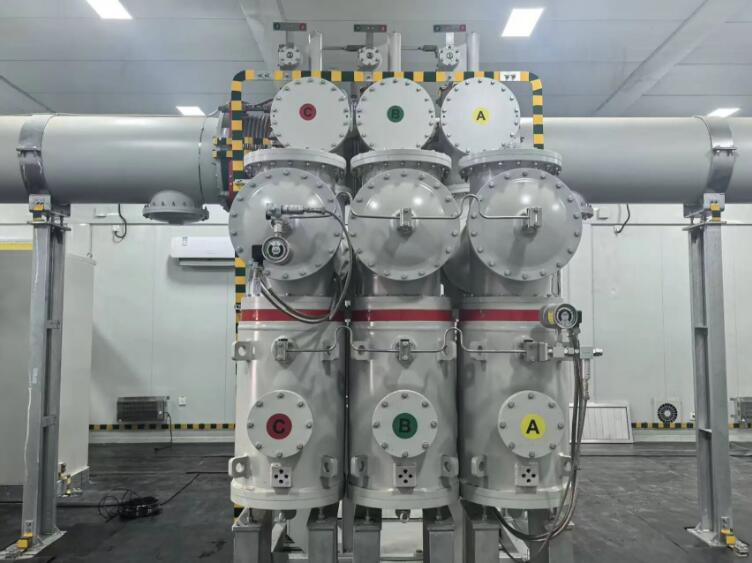

升压站及线路:升压站整体建设及设备安装调试已全面通过验收,7条集电线路具备送电能力。
围绕集团 “绿色京能 数字京能 创新京能” 战略目标,该项目是 “党建+双碳”在祖国北疆的又一次生动实践。它将清洁能源开发与生态治理修复相结合,在提供绿色电力的同时,项目区的植被恢复和固沙治沙工作也将同步展开,实现生态效益与经济效益的双赢。
项目投运后,不仅能为优化区域能源结构、保障电力供应提供稳定支撑,更能为北疆大地的产业绿色升级与经济高质量发展注入强劲的清洁动能。
