近日,由中国水利水电第四工程局有限公司承建的桂阳县欧阳海风电场二期项目顺利取得全容量并网通知书,标志着该项目已具备办理全容量并网发电手续的条件。

桂阳县欧阳海风电场二期项目设计安装10台运WD190-5000型风力发电机组,单机容量5.0兆瓦,总装机规模50兆瓦。项目通过2回35千伏集电线路接入丰泽风电场110千伏升压站,预计年上网电量11380万千瓦每小时,年等效满负荷利用小时数2276小时,容量系数0.260。该项目兼具良好的经济效益、环境效益与社会效益,对优化当地能源供应结构、推动能源转型具有重要意义。自今年开工以来,项目部严格落实包保责任,以攻坚克难、勇于担当的作风推进建设。面对工期紧张、任务繁重等挑战,项目部深入现场靠前指挥,统筹协调参建单位与设备厂商梳理问题,制定各阶段重难点任务清单,细化施工方案与节点目标,凭借“滚石上山、负重前行”的意志全力推进项目,并于12月19日顺利取得并网通知书,为后期全容量并网筑牢基础。

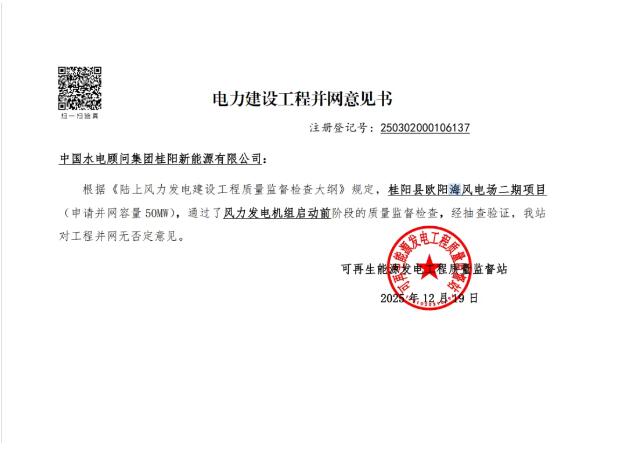

今年11月23日至25日,可再生能源发电工程质量监督站专家组对项目开展风力发电机组启动前质量监督检查。专家组结合现场检查情况,对各参建单位主体责任落实及工程实体质量等方面进行评价,提出监督意见与建议并形成专家意见书。检查结束后,项目部高度重视,第一时间组织专题会议研究整改措施,明确责任分工,协调各参建单位落实整改要求。截至12月13日,项目已顺利完成全部消缺整改工作,经专家组复核确认:该项目具备全容量并网试运行条件,同意办理并网手续。12月19日,可再生能源发电工程质量监督站正式下发《电力工程质量监督检查并网通知书》(全容量)。
下一步,项目部将加快完善并网手续,扎实做好并网发电前各项准备工作,为项目如期实现全容量并网发电奠定坚实基础。
