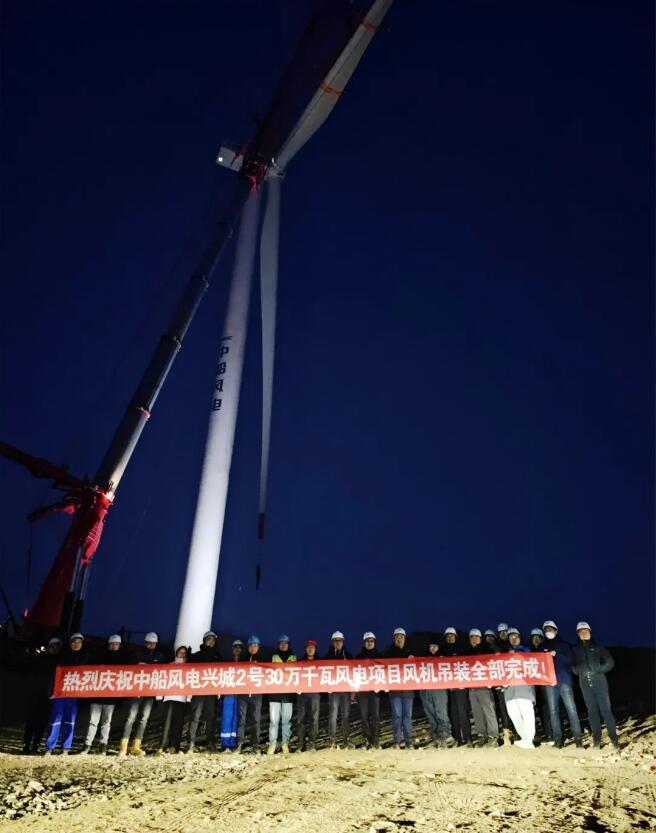

12月15日,中船科技兴城2号30万千瓦风电项目现场传来喜讯,随着最后一台机组叶片与轮毂的精准对接,全场50台机组吊装任务就此圆满画上句号。这一关键节点的达成,为项目后续全容量并网发电按下了“加速键”。

该项目位于辽宁省葫芦岛兴城市,是当地加快打造清洁能源产业基地的重点项目,也是中船科技立足东北,深耕绿色能源产业,服务国家“双碳”战略的核心布局之一。项目总容量300MW,针对项目地属山地丘陵地带,风资源分布差异大等现实条件,混装了50台中船科技6.25MW、5MW、4MW机组,并新建一座220kV升压站和一座220kV升压汇流站及相关附属设施。

项目建设期间,除面临常规山地地形复杂、作业平台狭窄、大件运输与吊装难度大等难题外,项目部还需要面对吊装机械转场频繁、冬季气候严寒、风季吊装窗口期极短等多重挑战,但项目团队始终以“零缺陷”为目标,严格把控每一道工序,以精益求精的工作态度和“白加黑”的拼搏精神,确保了项目顺利完成全场机组吊装。

目前,项目部正以“拼”的劲头、“抢”的节奏、“实”的作风,争分夺秒推进调试并网工作,全力确保项目尽早全容量并网。项目投产后年供清洁电能超10亿度,对优化区域能源结构和促进绿色发展具有重大意义。
