近日,新疆伊吾300兆瓦风电项目化学储能设备吊装完成。

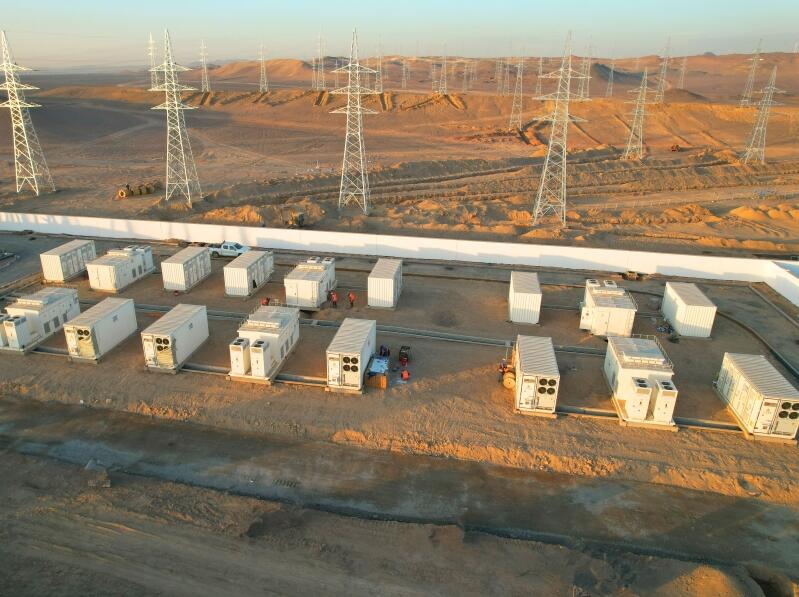

项目位于新疆哈密市伊吾县淖毛湖境内,装机容量300兆瓦,安装30台单机容量为10兆瓦的风力发电机组,新建35千伏集电线路,配置10%/2小时储能设备。其中储能设备包含12台电池舱、6台PCS一体舱。

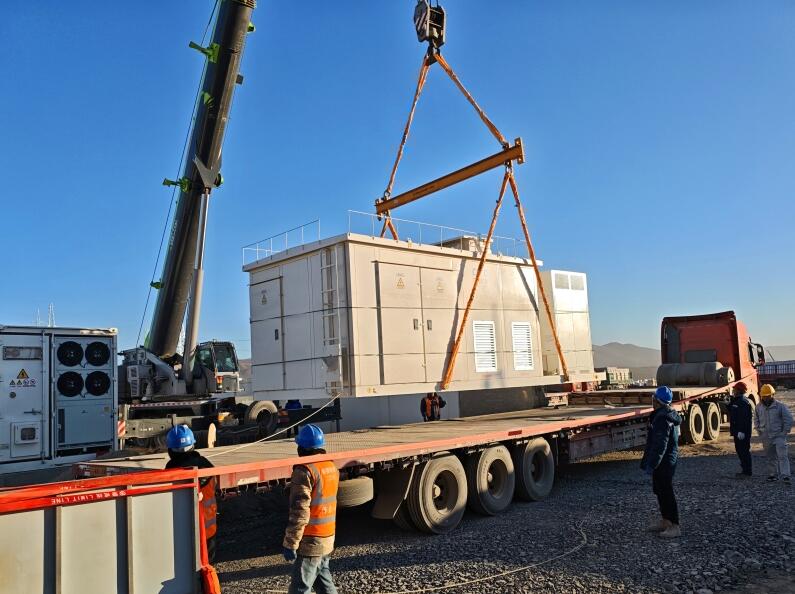

项目部提前编制《化学储能设备吊装专项施工方案》,做好转序工程的验收工作,加强与业主、监理单位的沟通交流,按照“设备进场→开箱验收→吊车就位→设备就位”的标准化流程组织施工。针对单台43吨电池舱,项目部精准选用130吨汽车吊,核算7米作业半径满足吊装需求,并通过安全技术交底、全程旁站监督、吊装后复核等措施,确保施工安全与质量,在全体人员的共同努力下,仅用两天顺利完成化学储能设备的吊装工作。
