当前位置: 风电网 » 风电政策 » 正文

存量执行海风23年/陆风19年!广东新能源增量项目机制电价结算规则发布!

日期:2025-10-20    来源:风电头条

国际风力发电网

2025
10/20
11:15
文章二维码

手机扫码看资讯

关键词: 新能源增量项目 风电项目 机制电价

10月16日,广东电力交易中心发布《广东新能源增量项目可持续发展价格结算机制竞价规则》《广东省新能源发电项目可持续发展价格结算机制差价结算规则》两个规则的通知。

竞价主体范围:

(1)2025年6月1日(含)后投产、完成政府核准或备案且未纳入机制执行范围的新能源项目,不含2025年6月1日以前通过竞争性配置等方式确定业主的海上风电项目

投产时间认定:10千伏及以上新能源项目按照电力业务许可证明确的并网日期、项目质量监督并网意见书出具时间,取二者的最后日期确认;对于6兆瓦以下等豁免电力业务许可证办理和豁免开展质量监督的项目,以项目业主出具的正式投产时间文件进行认定,由电力调度机构负责提供。10千伏以下新能源项目由属地电网企业提供,以满足备案证容量的最后一批项目的并网验收时间作为投产时间。

(2)尚未投产、但项目方承诺于当期竞价月起未来12个月内投产、完成政府核准或备案且未纳入机制执行范围的新能源项目,具体以交易安排为准。

项目申报方式:

参与竞价的新能源项目由项目投资方(该项目所属法人单位或自然人)以项目为单位进行申报,申报信息包括机制电量比例、机制电价等。交易报价截止时间前,新能源项目可撤回、修改申报信息并重新提交。申报信息按照新能源项目特定信息进行管理。

根据实施方案设置机制电量申报比例上限、机制电价申报上下限,集中式光伏和陆上风电项目不参与竞价,在参与竞价的项目中,110千伏以下电压等级项目的竞价电量申报比例上限取80%,其他项目的竞价电量申报比例上限原则上与存量项目机制电量比例上限保持一致;若竞价周期内新能源项目存在已成交的中长期交易电量、绿电电量,相应调减新能源项目竞价申报比例上限。

执行期限:

增量项目机制电价的执行期限为海上风电项目14年、光伏项目12年,到期后不再执行机制电价。增量项目参与竞价成功后,未投产项目的执行起始时间按照竞价时申报的投产时间确定;已投产项目按照入选时间确定。增量项目执行机制电价前必须具备“四可”(可观、可测、可调、可控)条件且已投产。

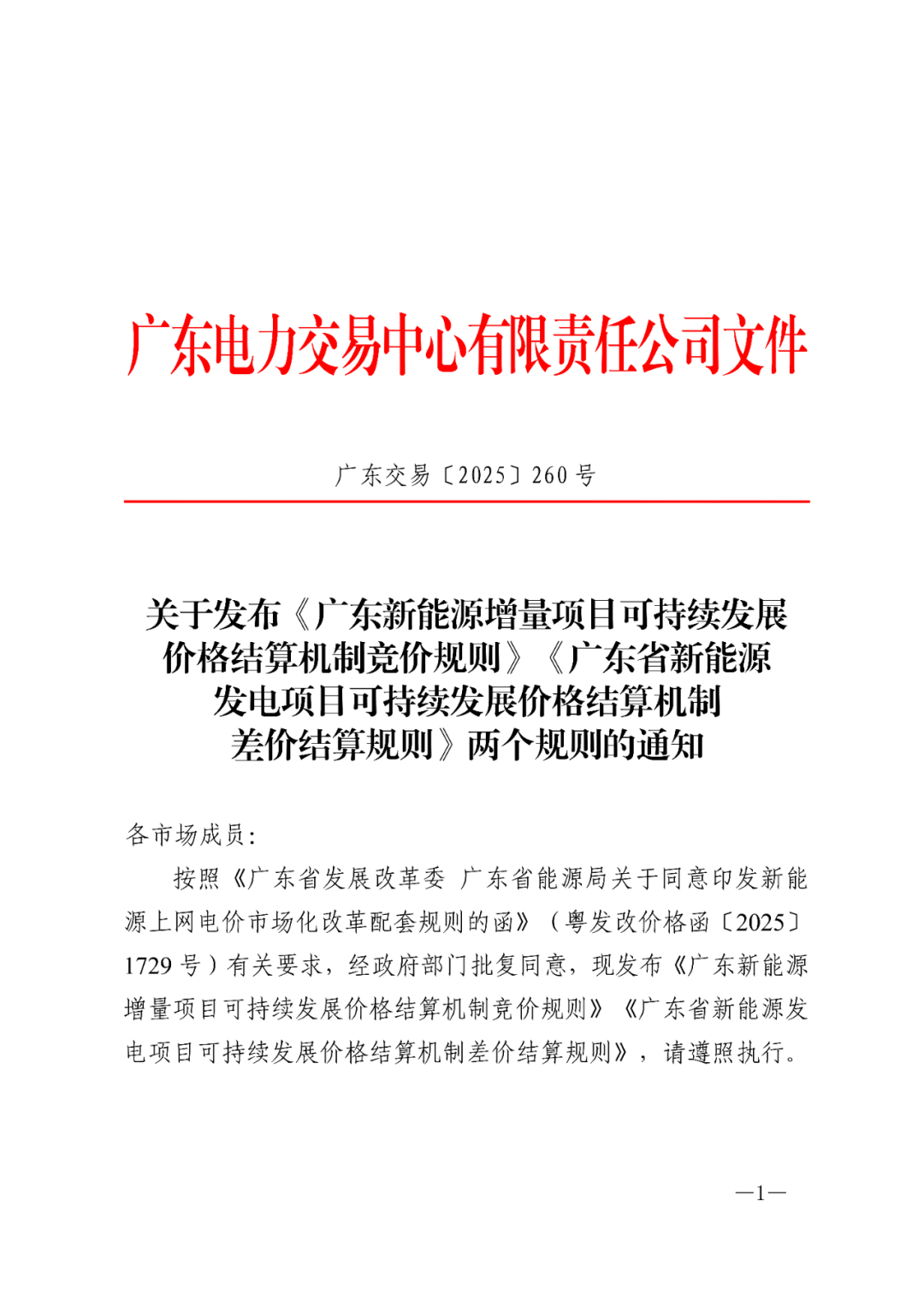

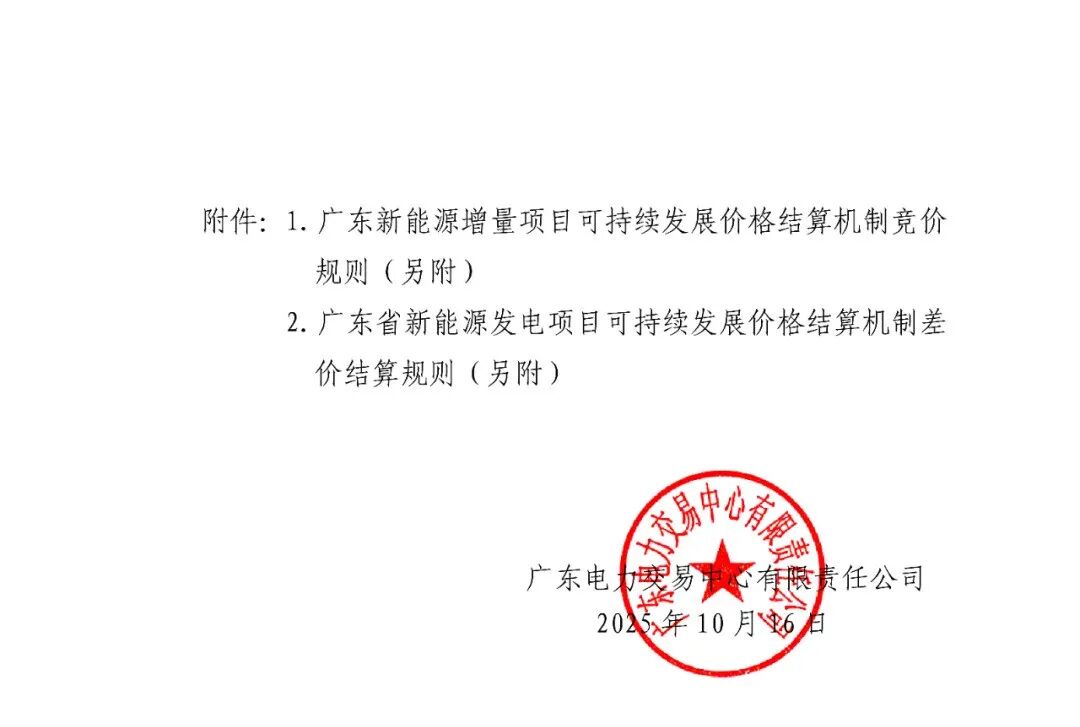

原文如下:

来源:广东电力交易中心

返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
