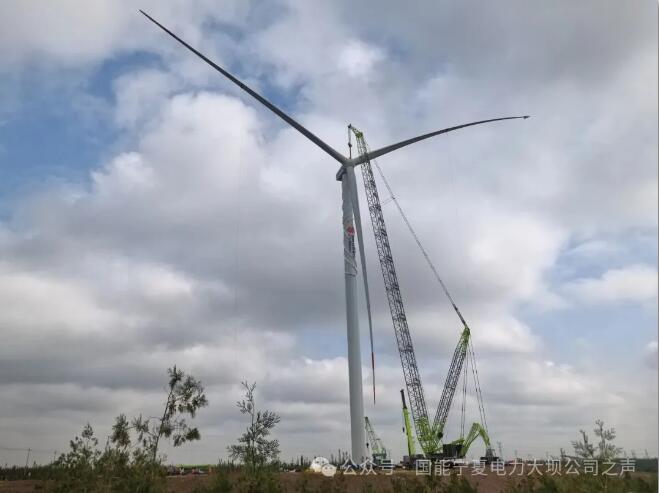

9月22日,宁夏电力大坝公司峰口子19.5兆瓦分散式风电项目首台风机顺利完成吊装,实现了该公司在风电项目建设上“零的突破”。作为宁夏电力首个分散式风电项目,这一重要进展标志着大坝公司在推动绿色能源转型、助力实现“双碳”目标进程中迈出了坚实一步。
此次吊装的风电机组采用东方电气生产的6.5兆瓦机型,由塔筒、机舱和叶轮三部分组成,轮毂中心高度达125米,叶片长108米。为确保首台风机吊装任务顺利推进,该公司科学统筹参建单位资源,优化机械调度与人力配置,完善制度保障,有效应对天气变化和大件设备运输等挑战。通过制定专项吊装方案,严格执行每日例会与安全质量管理制度,提前组织隐患排查与施工准备核查,并由管理人员全程现场监督,保障吊装作业安全有序完成。

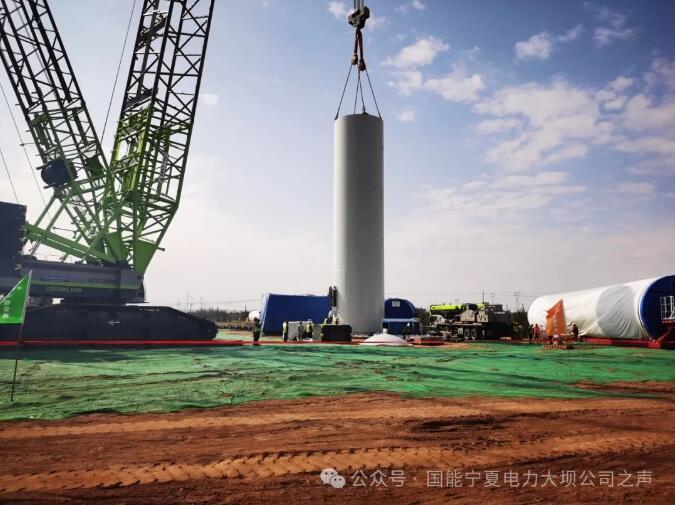

从风机设备进场就位、吊车性能试验、单叶片吊具测试,到塔筒、机舱和叶轮的对接以及吊装后的整体验收,所有流程均严格执行标准规范。项目人员对关键工序与部位实施全流程管控,确保施工安全与质量全面受控,为首台风机圆满完成吊装提供了坚实保障。

峰口子19.5兆瓦分散式风电项目位于宁夏回族自治区吴忠市青铜峡市大坝镇,规划总装机容量19.5兆瓦,共建设3台6.5兆瓦风电机组及1座35kV开关站。全容量投运后,预计年发电量达4432.74万千瓦时,年等效利用小时数2273.2小时。与同等发电量的火电相比,每年可节约标准煤约2万吨,减排二氧化碳约5.43万吨、二氧化硫10.54吨、氮氧化物11.69吨,对改善区域大气环境、推动能源结构优化具有显著效益。
