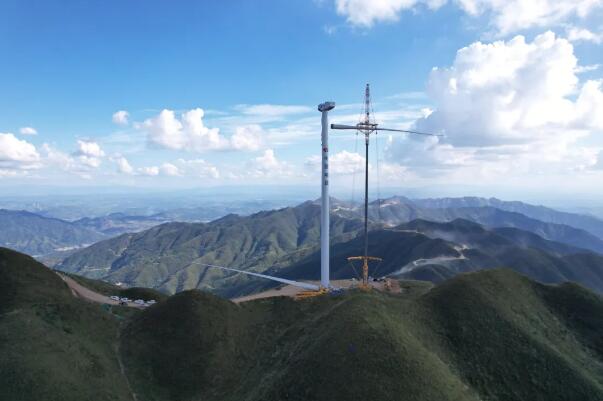

9 月 17日,湖南省桂阳县欧阳海风电场二期项目首台 5.0 兆瓦风力发电机组完成吊装作业,标志着项目正式进入风机批量安装与并网冲刺阶段。
欧阳海风电场二期项目位于桂阳县北部泗洲山,海拔 790米~1290米,总装机容量 50兆瓦,设计安装 10 台单机容量为 5 兆瓦的风力发电机组,风机轮毂高度达 115 米,叶轮直径 190 米,单支叶片长 92 米的大型风机设备,预计年上网电量 1.138亿千瓦时。在复杂山地环境中,项目团队采用“单叶片空中组对” 的先进吊装工艺,克服了作业平台狭窄、气流复杂多变等挑战。为攻克山区施工难题,项目团队多管齐下:运输环节针对沿途村庄密集、道路狭窄多弯、杆线横跨等问题,安排专人专项负责,通过优化道路倒车平台、将叶片车运输方式由后举调整为前举,解决叶片扫山体、转弯半径不足难题;同时与县电力公司对接,制定专项停电保障计划,按时完成杆线迁移工作;管理上创新采用 “四同步” 作业法,将基础浇筑、设备预装、线路敷设与吊装准备并联推进,同步开发 “窗口期预警系统” 精准捕捉施工黄金时段,大幅压缩建设周期;严格执行吊装许可和吊装作业票制度,全面落实危险性较大工程分部分项工程施工管理要求,实施现场全时段督导,确保吊装作业安全可靠。
该项目建成后,每年可节约标煤 3.4 万吨,减少二氧化碳排放约 8.2 万吨,有利于缓解当地用电压力,优化能源结构,助力绿色低碳发展。
