9月15日,安达二期风电项目建设迎来重要节点——两台风机基础浇筑工作同步启动。

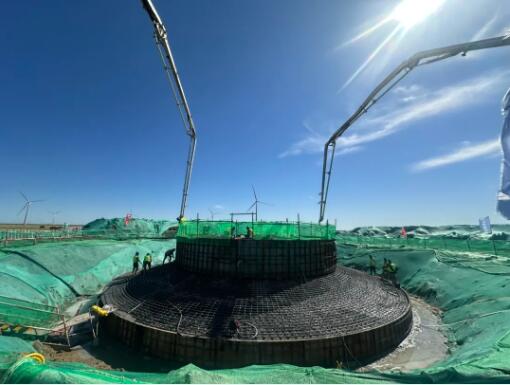

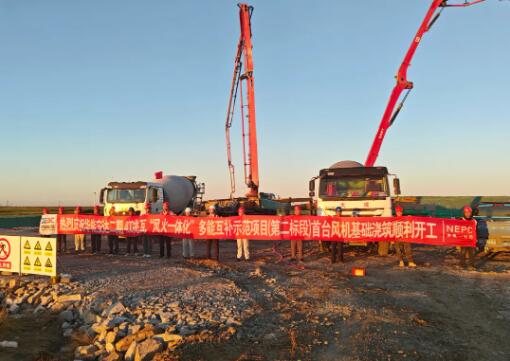

当日05:28分,随着主体工程二标段的第一罐混凝土缓缓注入基础模板,项目首台风机基础浇筑正式开始;06:06分,主体工程一标段紧随其后启动浇筑作业。此次双基础同步浇筑,不仅是对项目施工组织协调能力的实战检验,更意味着项目建设取得突破性进展,为后续吊装作业按计划推进奠定了坚实基础。

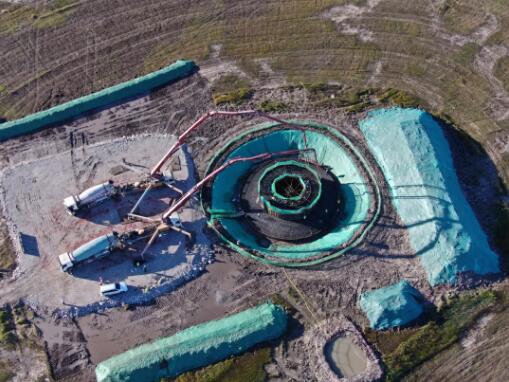

风机基础作为风电项目的“根基”,其浇筑质量直接关系到风机运行的稳定性与安全性。本次浇筑的两台风机基础采用钢筋混凝土结构,混凝土强度等级为C40、抗冻等级为F200、防水等级为P10,其中承台直径20.6米,埋深3.5米;浇筑承台混凝土为656立方米。

为确保浇筑顺利进行,项目部提前筹划、周密部署,对钢筋、埋件、防雷接地、测温管(线)及模板等已完成工序进行全面自检与复检。安达二期项目建设党员突击队充分发挥先锋模范作用,牵头制定专项施工方案和应急预案,落实挡风与防雨措施。同时,严格执行安全技术交底,对现场混凝土搅拌站、输送泵、振捣设备等进行全面细致的检查与调试,彻底排除安全隐患。

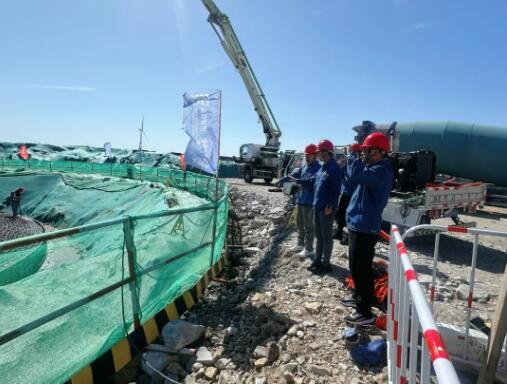

浇筑期间,现场管理人员、监理人员全程旁站监督。对到达现场的混凝土进行入模温度、混凝土坍落度检查并做好记录。施工人员紧密配合,严格把控混凝土的配合比、浇筑速度、振捣工艺等关键环节,确保混凝土均匀密实,防止出现漏振、过振等情况。

两台风机基础的顺利浇筑,是安达二期风电项目建设的重要阶段性成果,极大鼓舞了全体参建人员的士气。项目负责人表示:“两台风机基础同步浇筑,对我们的组织协调能力和施工技术水平都是一次考验。”

下一步,项目团队将继续秉持“安全第一、质量至上”的理念,充分发扬团结协作、攻坚克难的精神,统筹协调各方资源,严格按照施工计划和质量标准推进工程建设,加快推进后续风机基础施工、风机吊装、集电线路组塔架线等工作,确保项目早日实现并网发电。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
