山西交口风电项目16台风机全部吊装完成!

日期:2025-08-25    来源:中建八局新型建造工程公司

国际风力发电网

2025
08/25
14:32
文章二维码

手机扫码看资讯

关键词: 风电项目 风力发电 陆上风电

8月23日

随着最后一台风机

在吕梁山巅平稳完成吊装

新型建造公司承建的

交口县国能中能100MW风力发电+储能项目

迎来关键性节点

16台风机全部完成安装

项目建设进入并网倒计时阶段

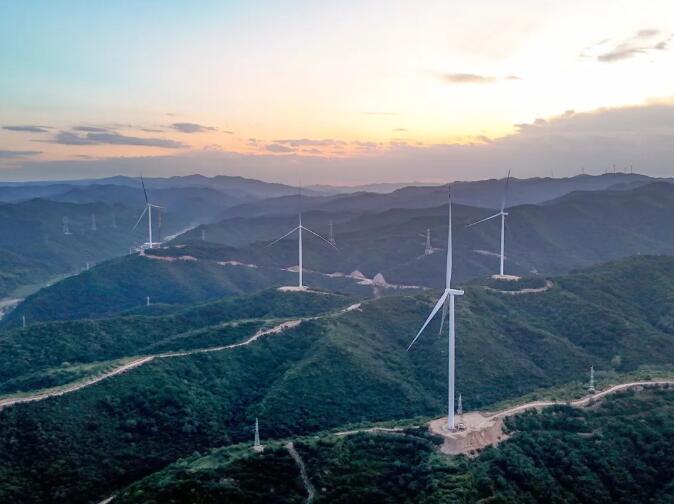

▲“大风车”矗立在吕梁山巅

交口风电项目位于山西省吕梁市交口县温泉乡,总装机容量100兆瓦,配套建设16台风力发电机组、1座220千伏升压站、24公里外送线路及38公里山地道路。项目建成后,每年可提供清洁电力约2.6亿度,节约标煤7.9万吨,减少二氧化碳排放21.7万吨,将成为助推能源结构转型、服务“双碳”战略和乡村振兴的重要工程。

从零起步:统筹谋划绘蓝图

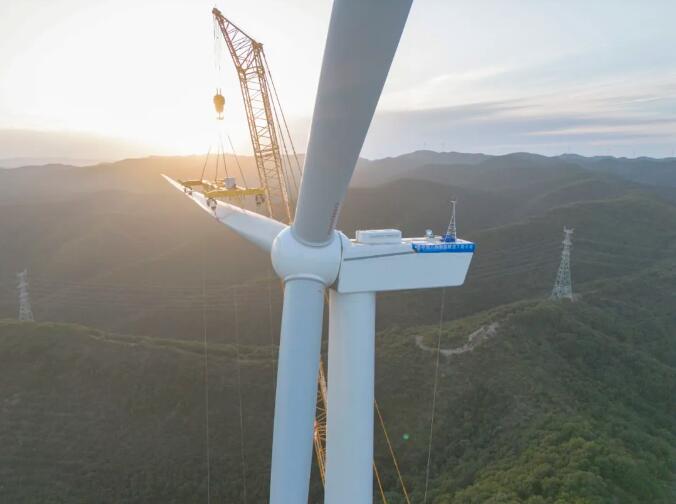

▲叶片与轮毂在140米高空对接

作为八局首批进军风电领域的项目

团队没有现成经验可循

每一个进度表

都像是一场“背水一战”

每一条施工路线

都要用脚步丈量出来

手续办理、资源调度

道路修建、设备运输

线路架设、升压站建设

每一环都是从零探索

项目团队

啃下规范、消化案例、统筹谋划

在最短时间内绘制出一张可落地

可执行的施工蓝图

逢山开路:打通施工生命线

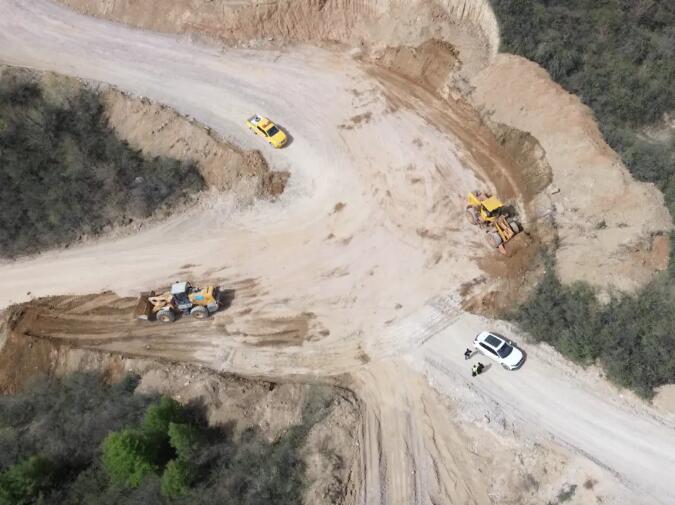

▲道路修缮

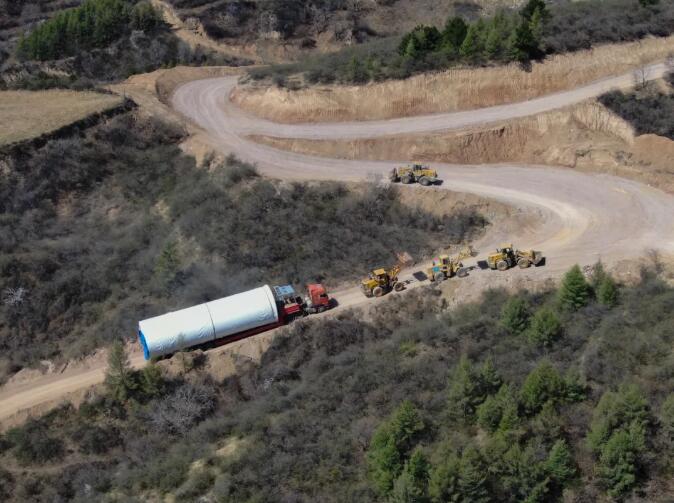

▲大件运输

吕梁山脉沟壑纵横、林密路险

大件设备运输极为艰难

为确保塔筒、叶片等

超重超长构件顺利运抵

项目团队积极对接

十余家政企单位解决征地、审批等难题

仅用63天就打通

近40公里施工道路

对不能满足大件运输的路段

预先进行拓宽、降坡和临边加固

安排重型装载机

完成170余次大件设备牵引上山

确保设备进场运输万无一失

技术攻坚:图纸落地保实施

▲研究图纸

▲连夜攻坚

风电施工涵盖土建、机电

线路、风机吊装等多专业协同

项目技术团队针对现场施工环境复杂

建立“技术突击小组”

逐项解决图纸

专业交叉、工序衔接等重难点

累计完成1个总施组和

53项专项方案编制

对2300余份图纸快速响应

实现“吃透图纸规范、摸清施工工艺”

全程做好交底和监督

为全流程施工提供坚强技术保障

多线并进:与风赛跑抢进度

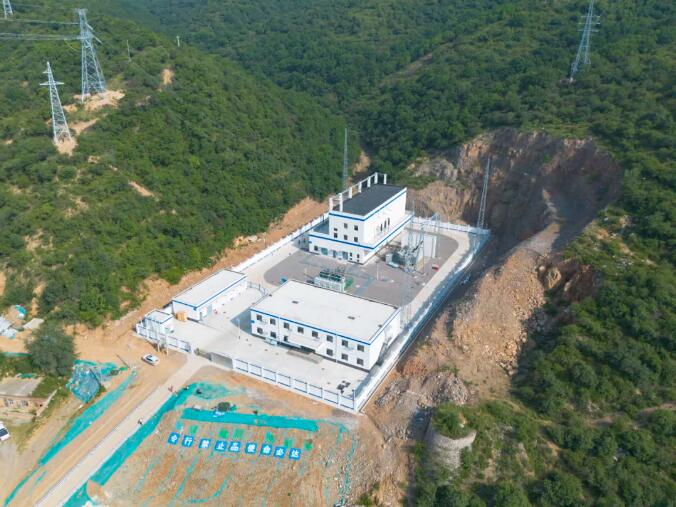

▲升压站建设

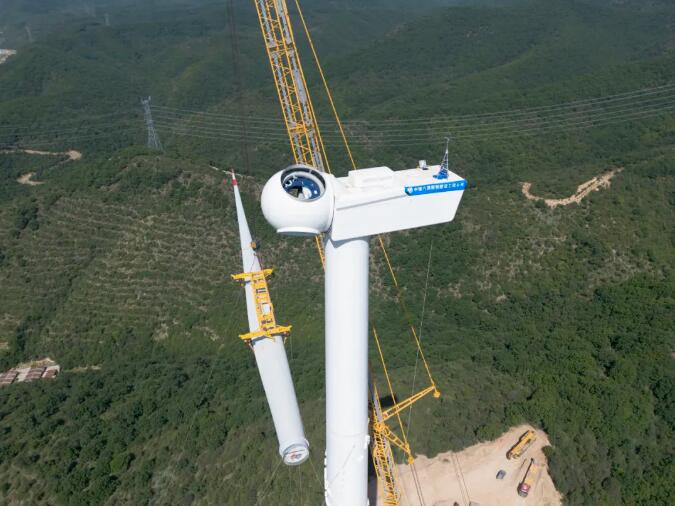

▲风机吊装

在山地施工环境下

生产团队实行“动态调度”

将风机吊装、线路施工、升压站建设

三大板块统筹推进

并针对狭窄场地下的风机吊装

采用“单叶片吊装”工艺

安排2600吨和2400吨

两台“巨无霸”汽车吊

实行“双区并进作业”

面对天气多变、窗口期有限

等实际情况

做好设备排产、大件运输证件办理协调

以及设备堆放和倒运上山管控

紧抓吊装窗口期

实现了从最初“一月一台”

到之后“一周一台”的吊装速度跨越

完成施工进度加速跑

品质履约:安全质量守底线

▲吊机拼装

▲夜间施工监督

风机、输电线塔基础开挖浇筑

两千吨级起重机安拆

山地崎岖道路大件转运

以及狭窄场地高空吊装

任何一个环节松弛

后果都可能被无限放大

项目加强危险源辨识及风险管理

实行全过程旁站与专项论证

重大吊装严格执行“风大即停”

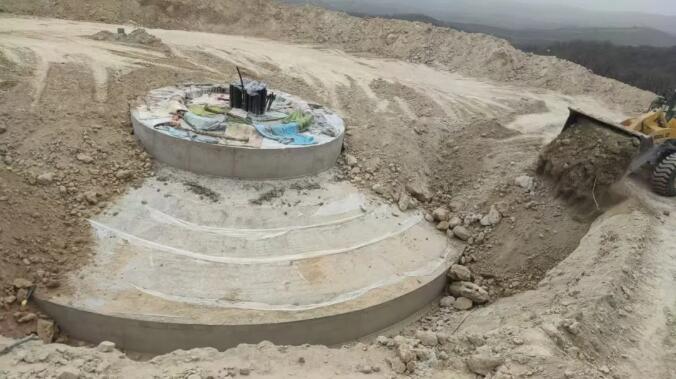

▲大体积混凝土冬季施工温控

同时为保证风机基础

冬季大体积混凝混施工质量

经过专家论证,优化配合比

通过改造搅拌站实现原材预热

创新采用了薄膜保湿

就地取材回填覆土快速回填保温

自建标养室,同步动态测温监测

保证混凝土出机和入模温度

有效防控裂缝风险

守住安全“红线”与质量“底线”

从零起步到全面吊装

交口风电项目建设者们

用实干和担当

书写了“铁军精神”的生动注脚

项目团队将继续保持奋进姿态

高质量完成消缺验收等工作

确保全容量并网按期完成


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
