新疆木垒100万千瓦风电项目完成全部风电机组吊装任务

日期:2025-08-07    来源:中建八局西南公司

国际风力发电网

2025
08/07
10:05
文章二维码

手机扫码看资讯

关键词: 风电项目 风力发电 陆上风电

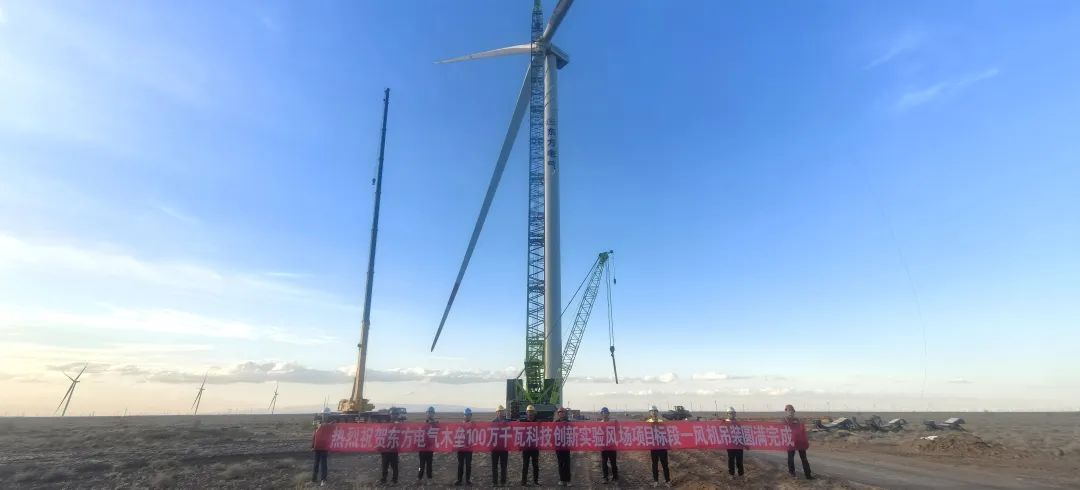

随着最后一台巨型风机叶轮

在百米高空精准就位

中建八局西南建设承建的

新疆木垒100万千瓦风电项目

13台风电机组吊装任务顺利完成

标志着项目正式进入

风机电气设备安装调试及消缺阶段

为项目并网奠定了基础

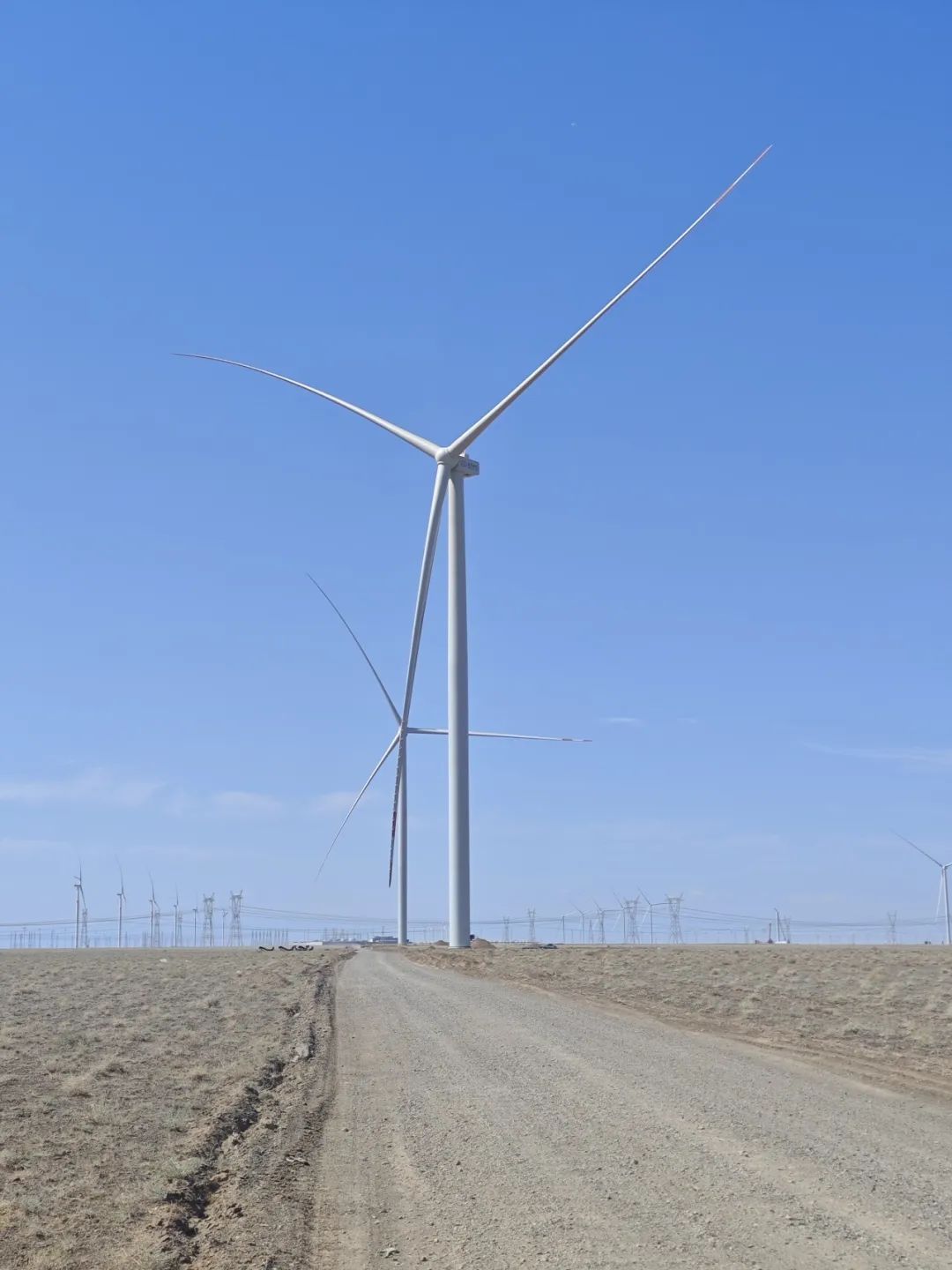

木垒100万千瓦风电项目

位于新疆天山北麓昌吉州木垒县

地处沙漠戈壁地带

交通不便,最大风力可达到12级

属无水、无电、无信号的“三无”地带

项目包括13台风机机组

26.4千米集电线路

15千米场区道路

总装机容量87.1MW

单台风机吊装任务包括

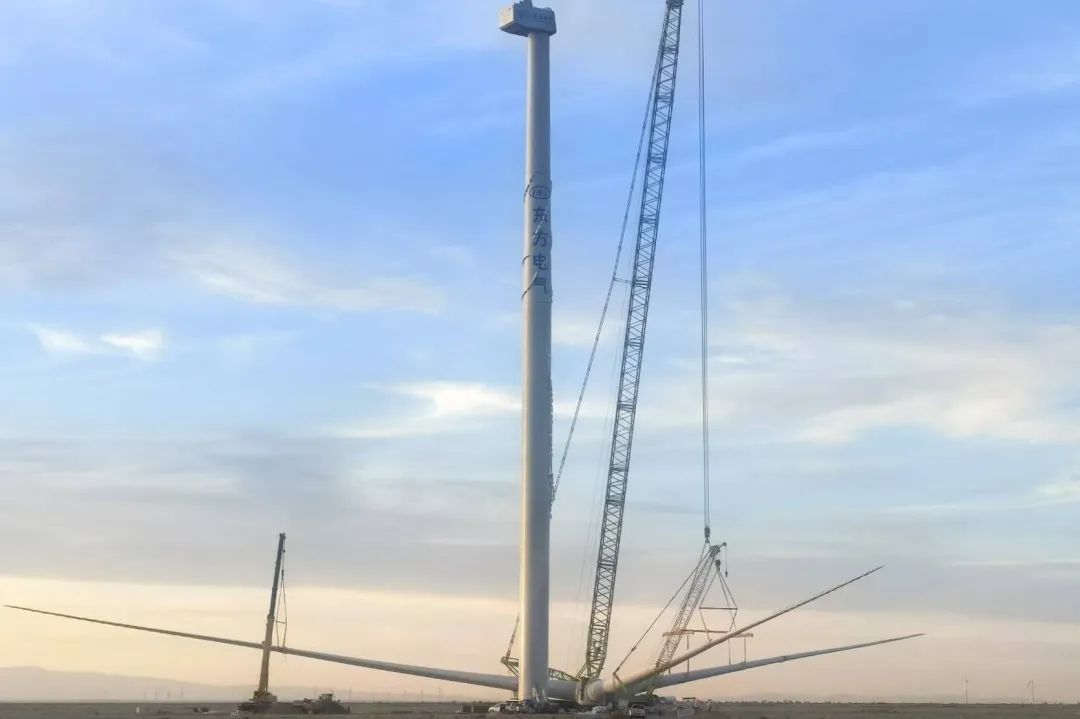

5段钢塔筒、机舱、轮毂及3支叶片

钢塔最高高度达121米

单个叶片长度108米

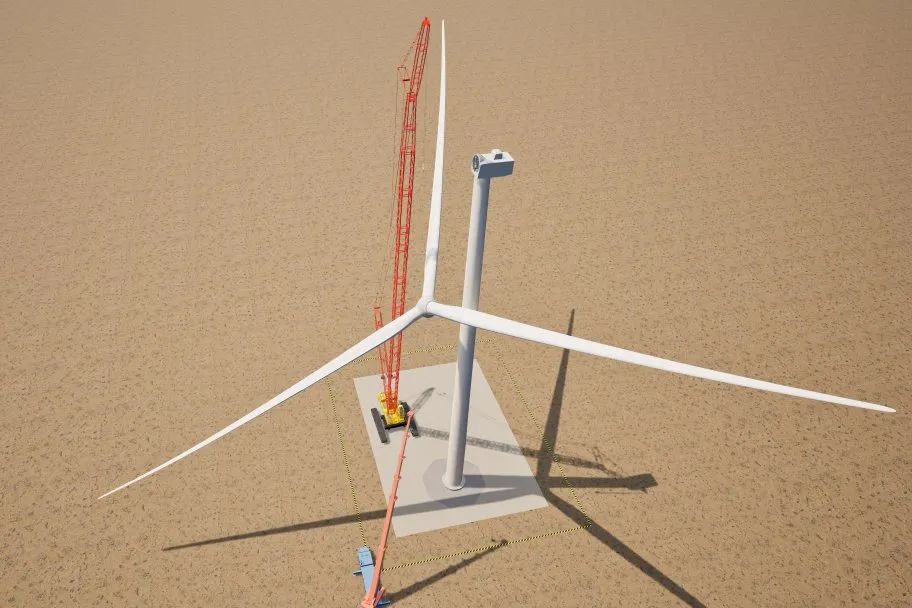

采用叶轮组合方式进行吊装

坚守戈壁破困局 精准捕捉吊装窗

施工团队自开工以来

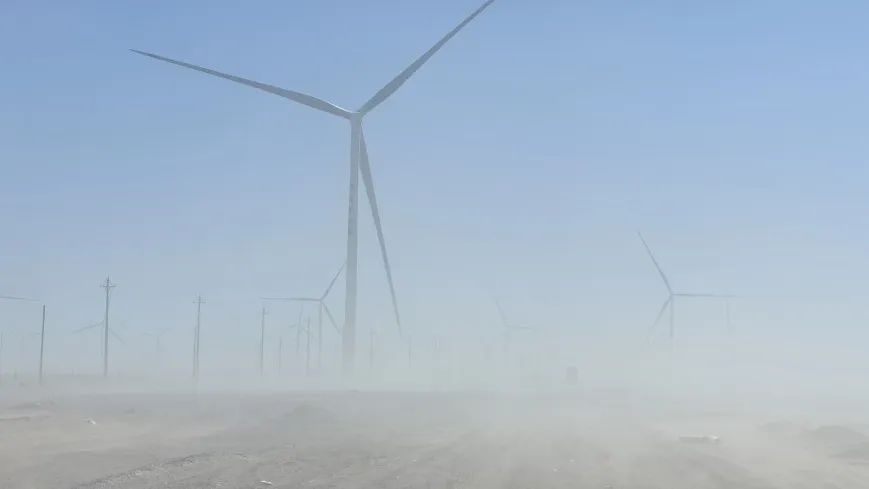

直面戈壁山地、极端气候

及设备高空吊装对接等难题

优化吊装方案

减轻大风等不利气候

对吊装作业带来的影响

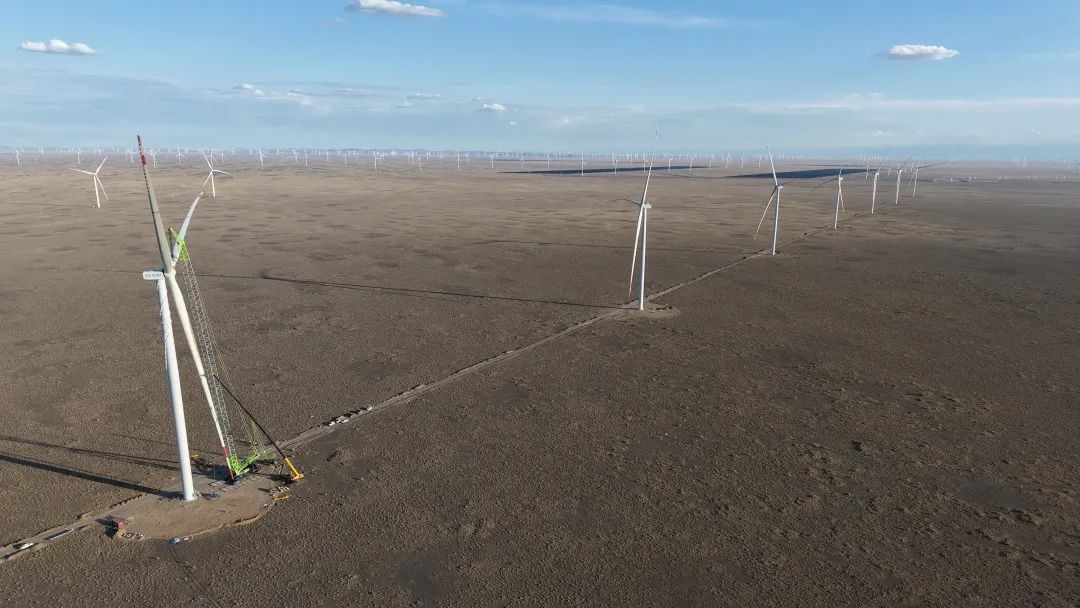

动态调整吊装窗口期

确保风机吊装作业一次成功

BIM 技术深融合 “一机一策”保精优

项目深度运用 BIM 技术

遵循 “一机一图一方案” 的准则

对风机吊装实施全流程仿真

深入钻研设备参数

严谨开展选型工作

结合现场实际条件

精准规划吊车站位

组织专家对吊装方案进行论证

精准规避吊点偏差与空间冲突

确保安全管控措施与技术交底落实到位

为实现“一次成优”提供坚实保障

仪器监测稳协同 筑牢吊装安全基

在风机吊装作业期间

项目秉持 “精准操作、安全第一” 的原则

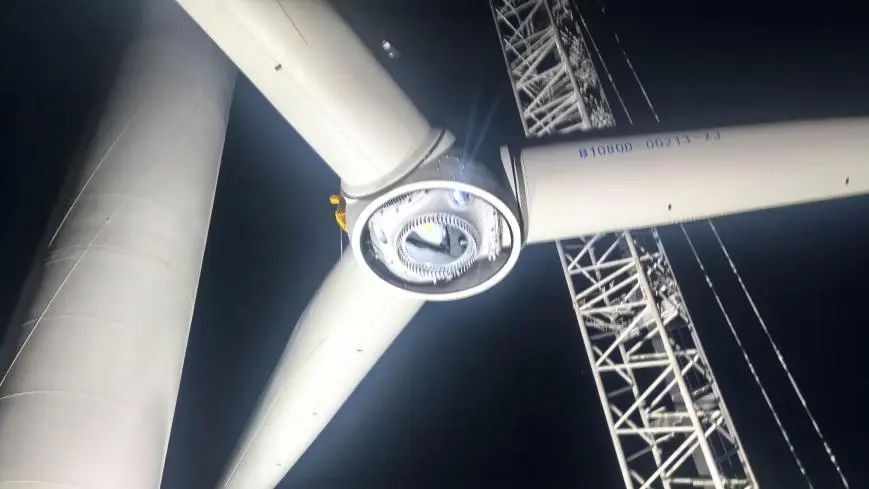

主吊选用1250吨履带吊

辅吊搭配130吨汽车吊

100吨履带吊协同作业

通过激光定位仪和全站仪

实时监测塔筒的垂直度与方位

同时安排专人持续关注风速风向

确保吊装全过程处于有效监管之下

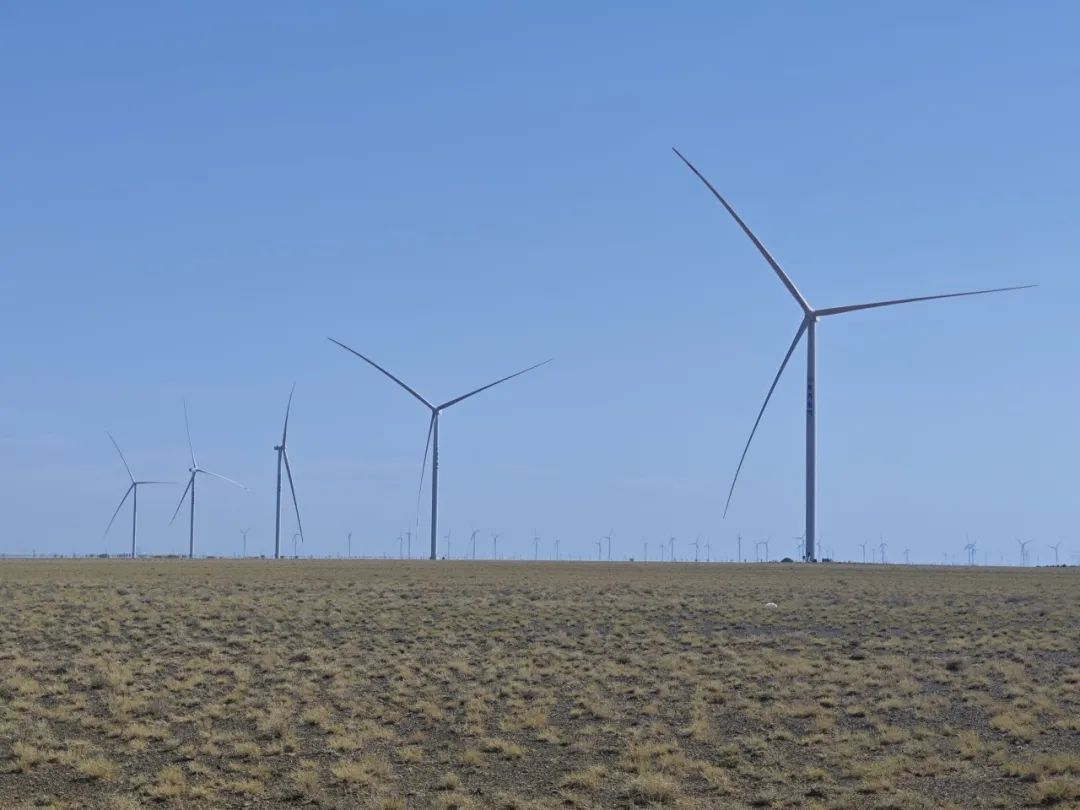

顺利完成了全部风机吊装任务

项目建成后

每年可输送绿色电能2.13亿度

节约标准煤约64.3吨

减少二氧化碳排放175.2吨

对推动实现“碳达峰、碳中和”国家战略目标

促进地方经济绿色发展具有重要作用

下一步,项目紧扣“绿色建造+高端制造”

驱动项目高质高效建设

通过深化技术创新、优化资源整合

强化风险管理,有效实现成本可控

生态友好与社会效益最大化

为业主战略目标达成

与政府新能源布局落地提供坚实支撑

返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
