当前位置: 风电网 » 风电项目 » 正文

夏营地风场电网适应性600MW风电涉网改造项目主体工程完工

日期:2025-08-01    来源:国家电投内蒙古公司

国际风力发电网

2025
08/01
09:11
文章二维码

手机扫码看资讯

关键词: 陆上风电 风力发电 风电项目

7月29日,扎哈淖尔绿电铝一体化项目220kV输变电工程夏营地风场电网适应性改造600MW风电涉网改造项目主体工程完工——221台风电机组涉网改造全部完成,仅用49天便顺利进入涉网试验阶段,这一里程碑事件标志着扎哈淖尔源网荷储一体化项目迈出了关键一步。

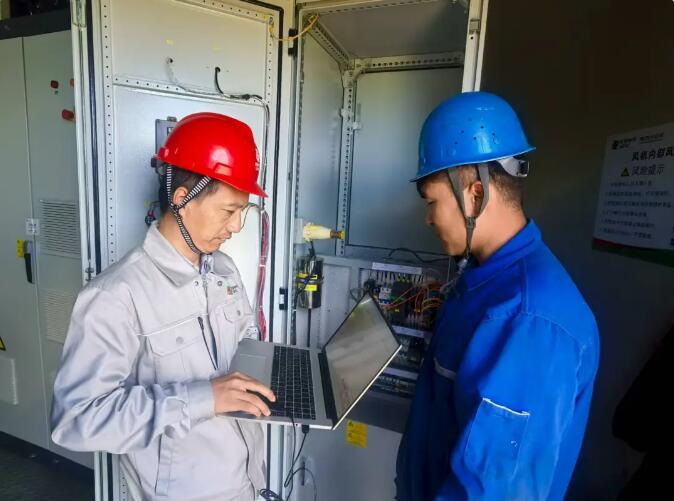

▲夏营地风场电网适应性600MW风电涉网改造项目主体工程完工

该项目改造覆盖范围广泛,涉及歌美飒、维斯塔斯、东方电气、金风科技等6家主机厂家的7种机型共221台风电机组。具体改造内容包含变桨系统、变流器等风电机组核心部件改造,主控程序升级等涉网相关改造。项目改造完成并入蒙东电网后,将为扎哈淖尔35万吨绿电铝项目输送纯绿色电源。

▲扎铝二期电源侧项目部专业人员与施工人员对风机改造前现场进行踏勘

自6月10日开工以来,扎铝二期电源侧项目部精心组织施工策划,严格审核改造施工方案,制定详细的项目实施计划。在项目改造过程中,技术管理人员全程跟踪督导,对关键施工环节全程旁站监督,确保了改造过程在安全稳定的前提下有序推进。同时,高度重视安全管理,增加安全专项检查频次,严格执行公司管理标准,确保施工全过程合规达标。

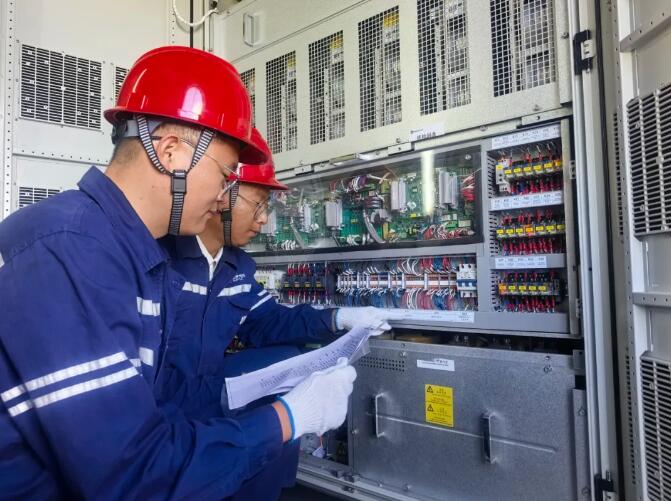

▲扎铝二期电源侧项目部专业人员正在进行风机变流器改造验收工作

本次对夏营地600MW风场实施大规模涉网技术升级,将聚焦于与电网连接、交互及运行相关的全链条关键设备与系统改造。其中,风机故障穿越能力、电能质量调控、核心控制逻辑、功率输出系统及通信传输网络被列为重点升级对象,通过系统性改造确保风电场全面契合国家及电网公司最新并网技术标准与运行管理规范。

▲项目工程人员对风机改造后热线改CAN通讯进行调试

升级完成后,风场的电网适应能力将实现质的提升,成为具备高电网友好性的清洁能源供应端,为电网可再生能源高比例消纳提供坚实支撑。同时,此次升级将直接助力扎哈淖尔35万吨绿电铝项目降低外购网电比例,在优化能源供给结构的基础上,进一步压缩企业供电成本,为提升整体盈利能力注入持续动力。

返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
