近日,由中建八局承建的
临沂市郯城县TC-1风电项目
聊城信发新能源高唐县53.75万千瓦
集中式陆上风电项目3号风场
山东财金鱼台县280MW风电项目
相继完成首台风机吊装
新疆东方电气木垒100万千瓦风电项目
即将完成全部风机吊装
为后续并网发电奠定了坚实基础
临沂市郯城县TC-1风电项目
项目是山东省首批集中式风电工程
包括31台风力发电机组
约87千米集电线路及1座升压站
总装机容量190MW
预计年发电量超4亿千瓦时
相当于减少二氧化碳排放数十万吨
对缓解区域电力供需矛盾
促进地方绿色经济发展
推动实现“双碳”国家战略具有重要意义

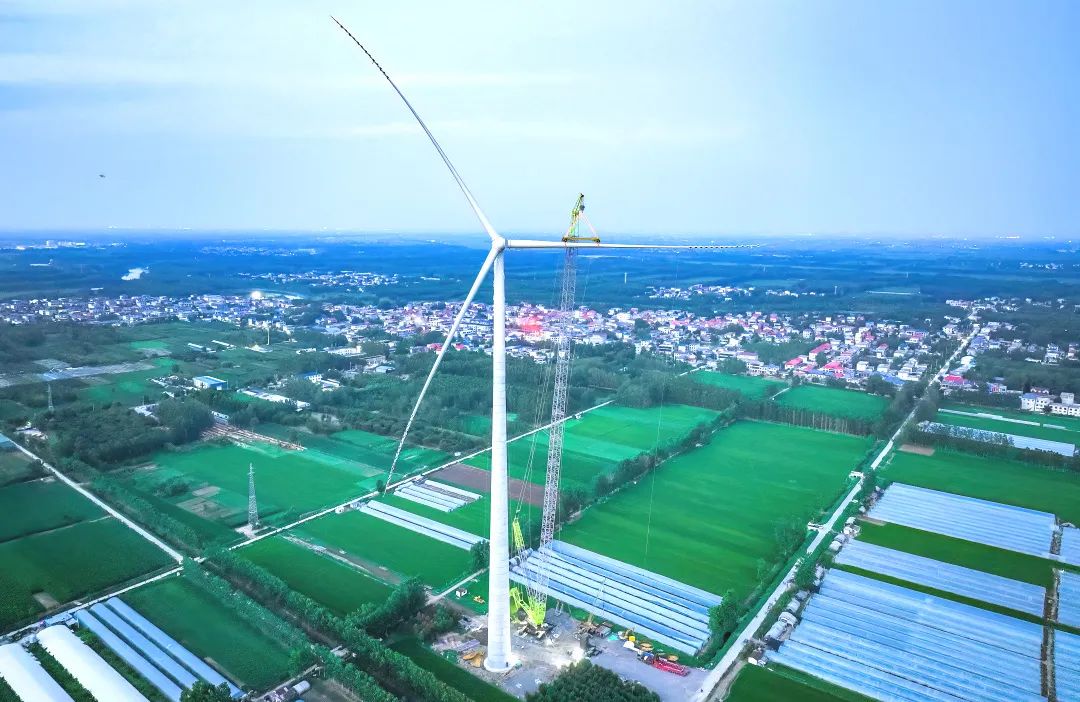

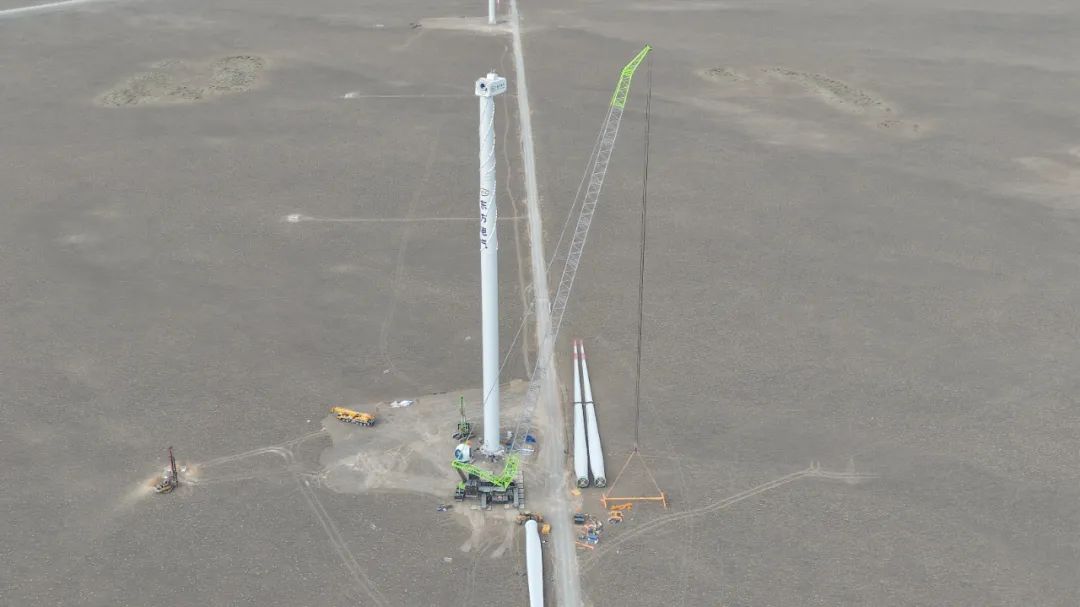

首次吊装的风机高185米
塔筒为“140米混塔+45米钢塔”结构
风机叶轮直径达220米
采用“主吊+副主吊”吊装方式
应用智能化风速仪、无人机、360°摄像头等
实时监测风速、监控高空作业规范性
顺利完成首台风机“百米高空首秀”
项目团队科学预判多专业协同、风机运输等
各项问题并制定应对举措
提前32天完成7个乡镇、20个行政村协调工作
运用BIM技术与有限元软件
充分模拟、论证高空吊装方案安全性
采用“一机一案”实施原则
编制各工序施工“明白纸”
成立“吊装小组”专人专责护航吊装全过程
高效推进项目建设
履约品质获得属地、业主表扬

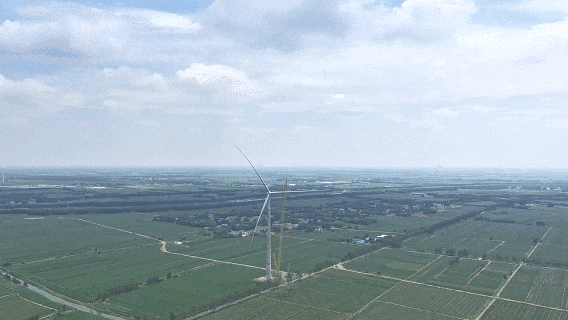

聊城信发新能源高唐县53.75万千瓦
集中式陆上风电项目3号风场

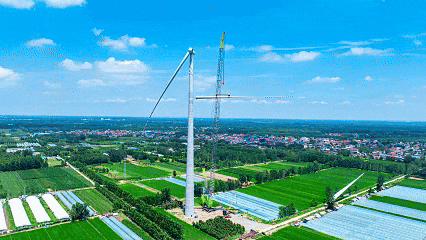

项目位于聊城市高唐县
是山东省首批集中式陆上风电项目
规划设计安装86台6.25兆瓦风电机组
总装机容量达53.75万千瓦
其中,3号风场包含53台风力发电机组
建成并网后每小时发电量能达到331.25兆瓦
可满足约40万户家庭用电
年减排二氧化碳65万吨,相当于植树360万棵
对于推动当地能源结构转型
助力实现“双碳”目标具有重要意义
项目塔筒高度为160米
叶片与轮毂总重就达285吨
吊装难度大
项目采用模块化施工
依次吊装塔筒、机舱、轮毂及叶片
如同“精密搭积木”
针对塔筒创新采用“模块化预制+高空对接”方法
将塔筒分段预制、现场拼装
通过数字化预拼装将误差压缩至2毫米
为超高精度吊装提供了技术保障
临近雨季,项目瞬时风力可达每秒29米
吊装难度、危险系数极高
吊装前,项目团队密切留意天气变化
实时监控风速情况,紧抓风速和降水窗口期

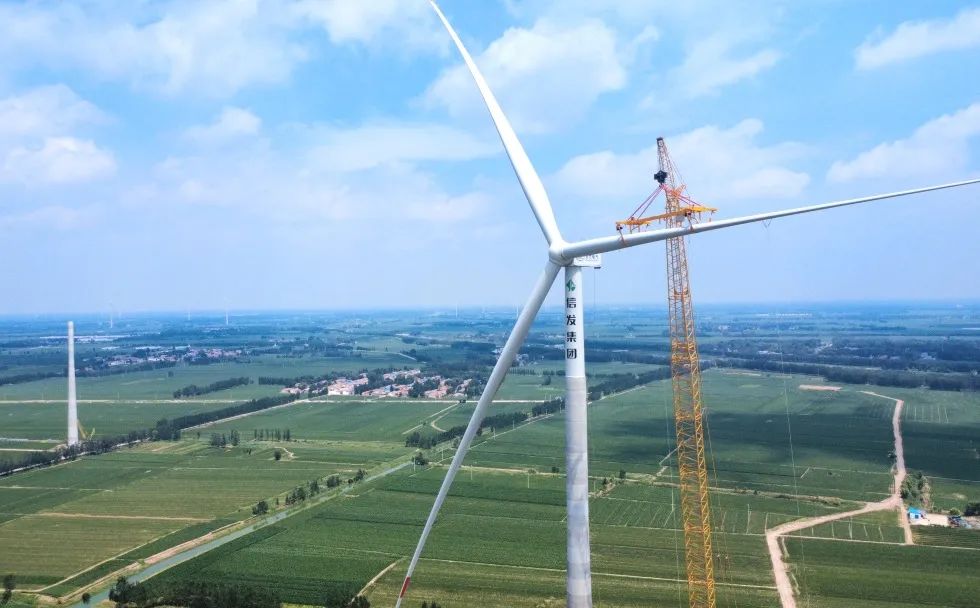

用时48小时高效完成风机吊装
吊装过程中遵循“精准操作、安全第一”原则
采用激光定位仪和全站仪
实时监测塔筒垂直度与方位
并安排专人实时监测风速风向
有效将叶片与机舱对接误差控制在2毫米以内
山东财金鱼台县280MW风电项目
项目是山东省“十四五”首批集中式陆上风电项目
是济宁市建设的首个风力发电工程
建设规划总装机容量280MW
安装45台单机容量6.25MW风电机组
新建1座220KV升压站
建成并网后每年上网电量约6.72亿度
可减少二氧化碳排放量约50.53万吨/年
将为当地社会提供可靠清洁能源
对助力乡村振兴和国家能源战略具有重要意义

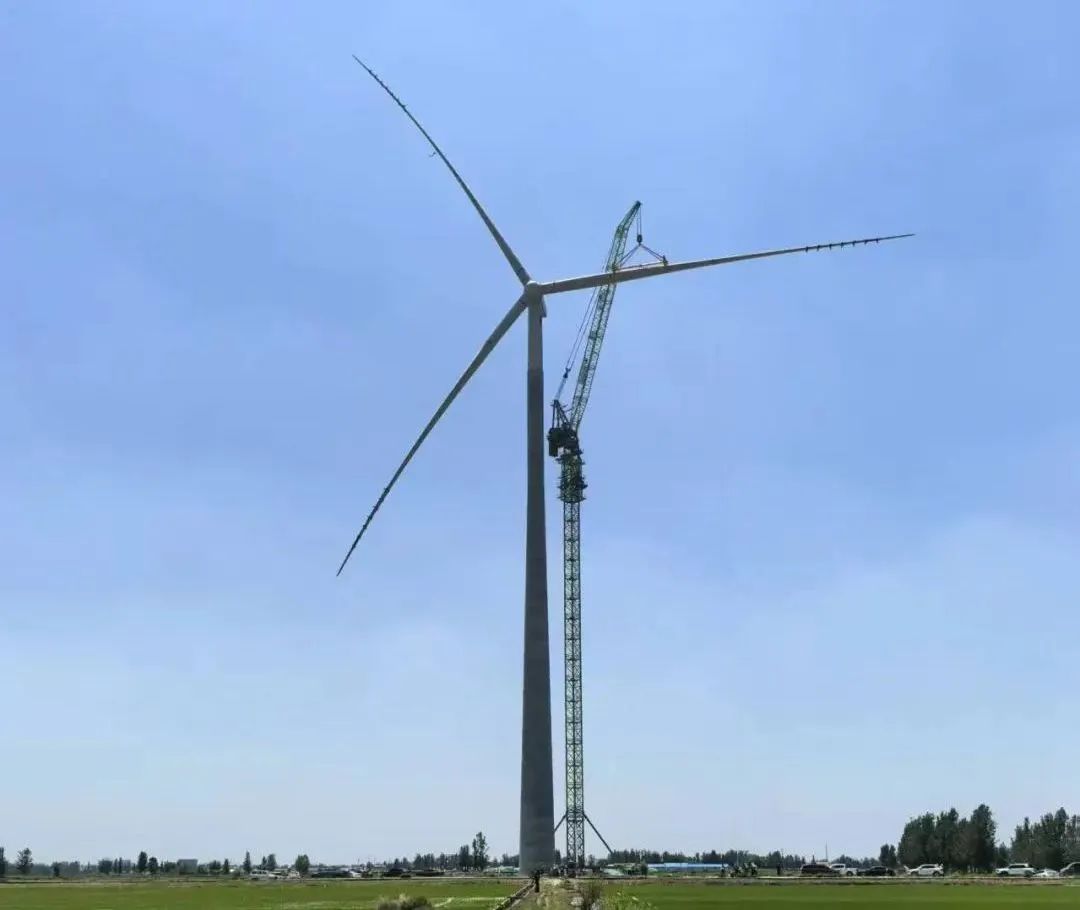

本次首吊的风力发电机组
轮毂中心高度170米
预制混凝土塔筒高144.58米
钢塔筒高度21.77米,叶轮直径217米
具有体积大、叶片长、轮毂重等特点
项目选用国内先进的吊装设备
在施工前针对大型设备安拆方案
风机吊装方案等内容多次组织专家论证
并针对路况复杂、物料运输难度大等现场实际因素
联动承运、市政、交警提前部署

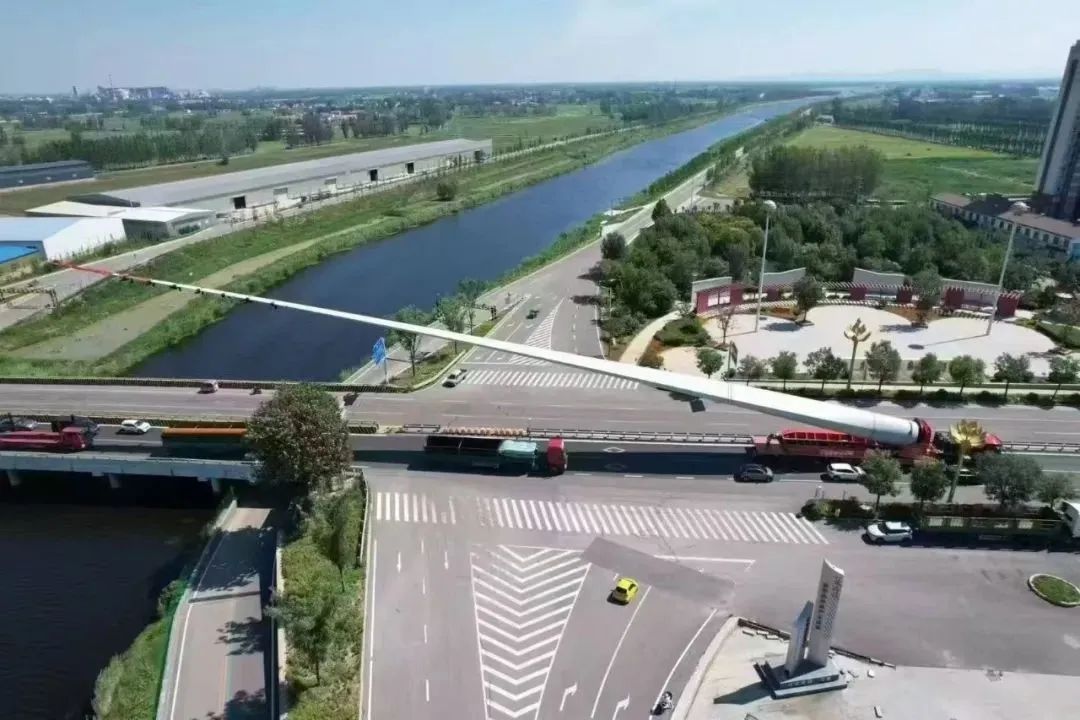

确保大件运输车辆顺利抵达指定机位
施工过程中
项目管理人员全程现场指挥
实时进行气象环境监测
秉持 “精准高效、万无一失”原则
抢抓吊装窗口期
并严格按照预设的吊装方案执行操作
从吊点定位、起吊角度到对接精度
每一个动作都经过反复校验
严格把控对接质量
确保吊装顺利进行
最终历时48个小时圆满完成吊装工作

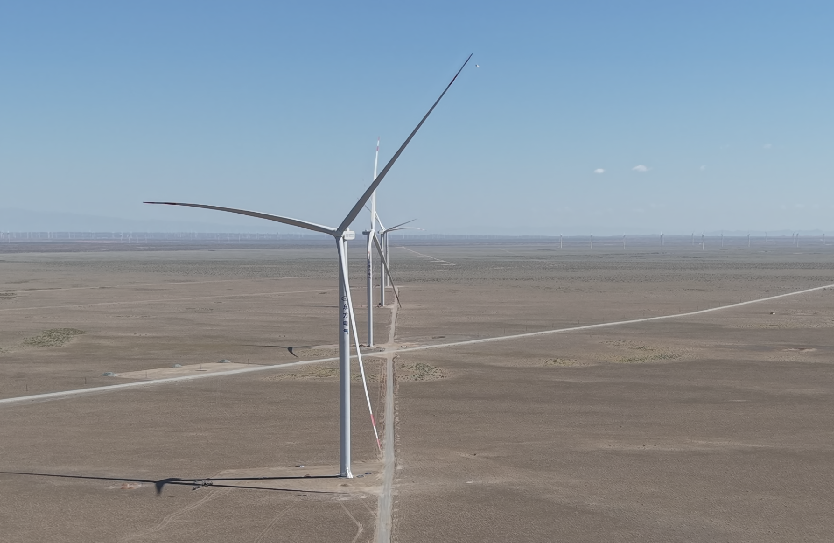

新疆东方电气木垒100万千瓦科技创新实验风场项目标段一(87.1MW)EPC总承包项目

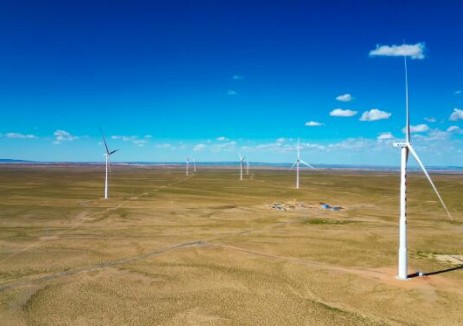

项目位于新疆昌吉州木垒县
包括13台风机机组
26.4千米集电线路、15千米场区道路
装机容量87.1MW
对推动实现“碳达峰、碳中和”国家战略目标
促进地方经济绿色发展具有重要作用
项目深度融合BIM技术
采用“一机一图一方案”原则
对风机吊装全过程进行精细化模拟
深入研究设备参数,审慎选型
依据现场条件精准策划吊车站位
组织开展吊装方案专家论证
并针对关键步骤进行反复推演
保证安全管控及技术交底到位
为现场施工“一次成优”提供强有力支撑
风机吊装过程中
项目遵循“精准操作、安全第一”原则
主吊采用1250吨履带吊
辅吊采用130吨汽车吊+100吨履带吊
配合进行吊装
采用激光定位仪和全站仪
实时监测塔筒垂直度与方位
安排专人实时监测风速风向
保障吊装全过程实时监管
圆满完成风机吊装工作任务
节能降碳,“绿”动未来
中建八局将以匠心筑造清洁能源矩阵
致力打造风电项目标杆工程
为促进能源结构调整
助力国家 “双碳” 战略目标实现
贡献八局坚实力量
