中泰托克逊自备绿电替代风电项目完成全部风机基础浇筑

日期:2025-07-25    来源:新疆中泰新能源有限公司

国际风力发电网

2025
07/25
09:56
文章二维码

手机扫码看资讯

关键词: 风电项目 风力发电 陆上风电

凌晨6点的戈壁滩,星光还未褪去,混凝土泵车的轰鸣已划破寂静。项目经理刘超抹了把脸上的沙土,紧盯着第151个风机基础的最后一车混凝土浇筑——“收面完成!”对讲机里的欢呼声随着晨风传遍整个工地。这一刻,自备绿电替代风电项目建设正式跨过最关键里程碑。

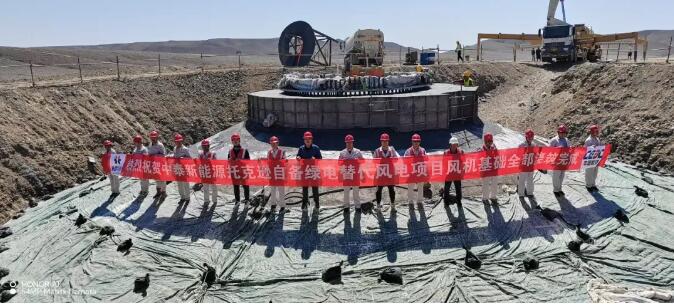

项目建设员工合影(托克逊项目部 供图)

5个月,151座风机基础,他们做到了!

从3月微风到7月酷暑,中泰托克逊风电项目团队在托克逊戈壁滩上完成了一项看似不可能的任务——151台风机基础全部浇筑完成。这意味着每1.2天就要完成一个高标准的风机基础施工,为后续风机安装抢出了黄金时间。

与风沙赛跑的“抢天施工法”

5月的托克逊,大风成了施工现场最顽固的“对手”。“10级以上大风一来,吊车都不敢伸臂,人站着都费劲。”项目经理刘超回忆道。刘超凭借丰富的经验和敏锐的判断力,在狂风间歇中精准捕捉每一个施工窗口期,把施工计划细化到每小时,通过科学调度人员机械,让工程进度在风沙夹缝中稳步推进。

高温下的“白加黑”作战

夏季的戈壁滩,下午3点的地面能煎鸡蛋,土建组长徐继龙带着兄弟们玩起了“时间差”。清晨6点到12点,在地表微凉时突击核心工序;16点到18点,躲在空调房开质量分析会;18点到24点,借着晚霞做收尾工作。这种“见缝插针”的施工节奏,让项目团队在极端环境下保持了高效运转。

目前,项目已全面进入风机吊装阶段。预计今年年底,这片戈壁滩上将立起151台“大风车”,为园区输送大量清洁电力。正如当地牧民所说:“以后大风刮来的不只是沙子,还有绿色电!”

返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
