近日,涿鹿辉耀一期200MW风电储能一体化项目建设取得重要进展。随着最后一方混凝土浇筑完成,项目220kV升压站主变压器基础及GIS设备基础施工圆满完成,标志着项目升压站土建工程进入全新阶段,为后续电气设备安装奠定了坚实基础。
项目位于河北省张家口涿鹿县,该项目采用PC总承包模式,包括但不限于200MW风电场区、35kV集电线路、220kV升压站、220kV送出线路及对端站改造工程等全部工程的设备和材料采购、施工、调试、试运行、服务(包括竣工验收)、协调(征地、电网、社会关系等)等。

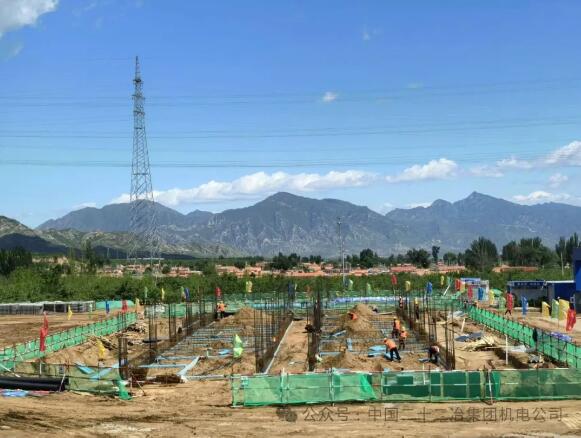

此次浇筑的GIS基础长54米、宽10米、高2.1米,采用C30混凝土整体浇筑。该基础结构复杂,预埋件精度要求极高,允许误差不超过3毫米。为确保基础质量,项目部采用了分层浇筑工艺,并安排专人全程监控振捣质量。施工过程中,项目团队克服了山区温差大、运输距离长等困难,通过优化配合比、加强养护等措施,确保混凝土强度完全满足设计要求。
目前,项目团队正紧锣密鼓地进行基础养护和后续准备工作。按照计划,主变压器和GIS设备将于下月初开始安装。此次主变基础和GIS基础的成功浇筑,不仅为项目后续建设赢得了宝贵时间,更展现了项目团队过硬的技术实力和严谨的工作作风。随着工程建设的持续推进,涿鹿辉耀风电项目必将成为华北地区新能源建设的又一精品工程。
