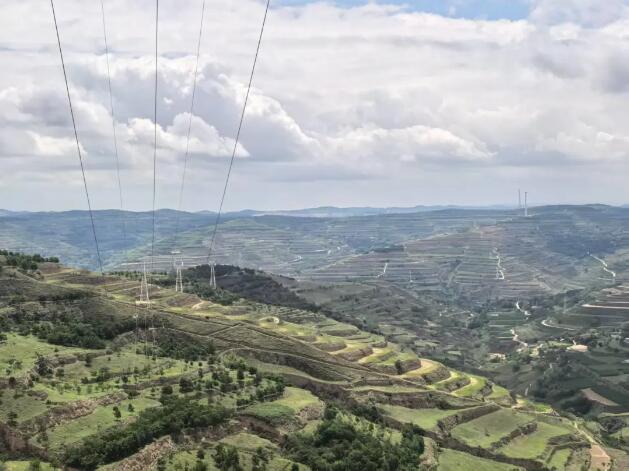

7月10日,随着放线张力机的轰鸣声戛然而止,新区公司承建的通渭鸡川10万千瓦风电场项目110kV送出线路工程的最后一个架线区段的导线展放工作圆满落幕。经过4个多月的艰苦努力,项目实现全线贯通。
该工程起始于鸡川镇风电场的升压站,终点落在三峡榜罗升压站,共新建38基铁塔,全长12.2公里。施工中,项目部严格落实安全生产责任,抓好安全管理与项目建设,通过倒排工期、挂图作战的方式,组织设计、施工、监理等单位多次开展协调会议,有效应对了施工过程中的各项挑战,为国电通渭鸡川10万千瓦风电场项目顺利并网提供了有力保障。
