华能防沙治沙乌拉特中旗560MW风电项目首台风机吊装完成

日期:2025-07-03    来源:华能新能源

国际风力发电网

2025
07/03
20:26
文章二维码

手机扫码看资讯

关键词: 华能 风电项目 风力发电机组

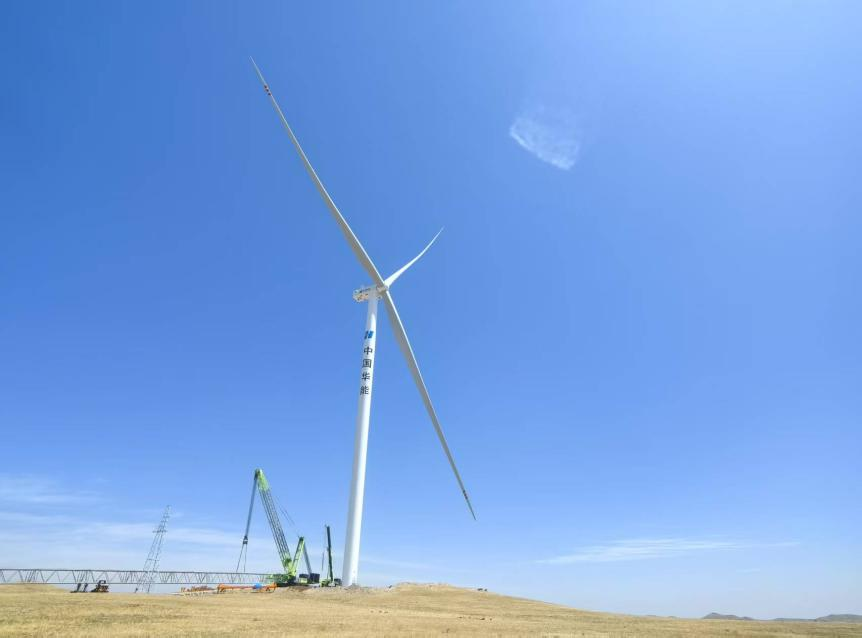

2025年7月1日,华能新能源蒙西分公司巴彦淖尔防沙治沙乌拉特中旗560MW风电项目首台10MW风机吊装圆满完成,标志着项目在工程建设上又迈出了坚实的一步。

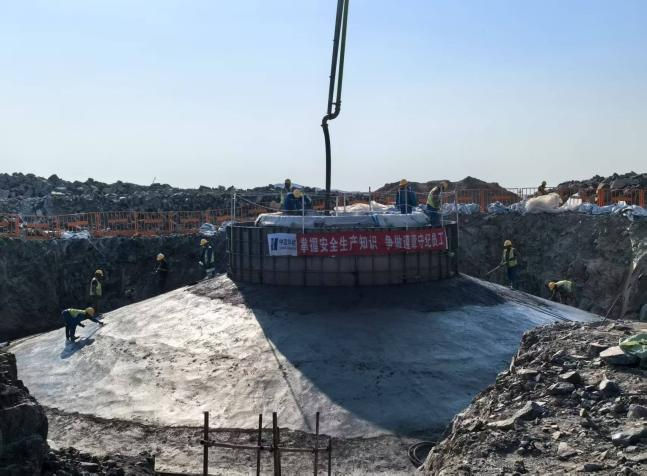

项目规划部署2台单机容量10兆瓦和60台单机容量9兆瓦的风力发电机组,每台机组均由5节钢塔筒组成,底段塔筒最大直径5.5米,重量约136吨,风机叶片长112米,轮毂中心高度130米,叶轮直径230米,分布在海拔1350米的草原上。


安全月期间,分公司党委书记、班子成员赴项目一线现场检查吊装前各项安全措施落实情况,靠前指挥,督导项目部、参建单位要高标准、严要求做好第一台风机吊装。项目部组织施工、监理、设备厂家及运输单位组建党员联合突击队,通过召开“红色党建强堡垒 绿色发展保安全”首台风机吊装联合调度会,开展吊装培训、“无违章、无事故、无违纪”承诺践诺等活动,压实各级人员责任,筑牢安全防线。

冲锋在前,精细管控挺膺担当

吊装作业期间,项目部党员联合突击队分兵把守,加强各作业面信息沟通,监督组严格检查现场安全措施布置、登高作业人员安全防护、吊装机具等,实时旁站监护,充分发挥“智慧基建”系统作用,对作业现场进行动态监控;吊装组坚守现场待命“候风”,具备条件第一时间进入吊装作业;信息组及时反馈天气情况,做好预警,全力保障作业环境的安全可控,一道坚不可摧的“红色安全防线”全力确保首台风机吊装工作顺利进行。

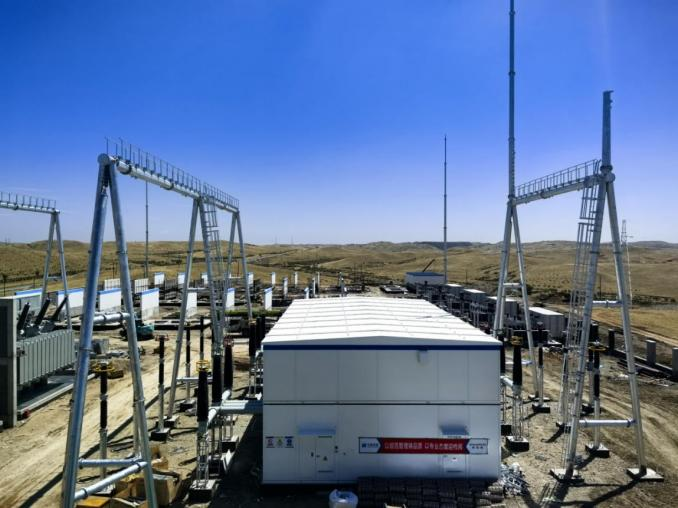

在新能源公司党委的坚强领导下,蒙西分公司始终秉持诚信、感恩、共赢的合作理念,锚定目标、倒排工期、优化工序,积极协调电网外送线路建设,确保项目按计划投产,全力打造精品工程,为高质量完成年度目标任务作出积极贡献。

返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
