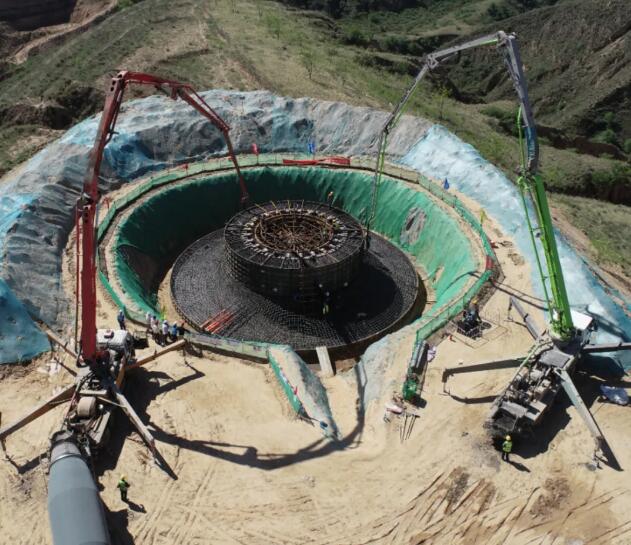

6月3日,国能陕西新能源公司佳县5万千瓦风电项首台风机承台基础顺利完成浇筑。此次浇筑标志着该项目建设迈入新阶段,为后续塔筒吊装、机组安装及全容量投产奠定坚实基础,更为公司在混塔领域积累了可复制的实践经验。
为保障首台风机基础承台浇筑全程可控,项目部秉持高标准施工要求,在浇筑前开展周密部署。确定承台基础模板支架专项施工方案,组织安全与技术交底,对混凝土浇筑工艺、操作规范、强度指标及配合比实施全流程管控,安排专人驻场商混站,从源头把控混凝土质量。浇筑过程中,监理及EPC总包单位全程旁站监督,实时指导施工单位严格执行既定方案,确保每道工序符合质量标准。
截至目前,佳县风电项目建设稳步推进,8台风机场地平整工作全部完成,6台风机桩基浇筑完成;35kV集电线路已完成69基塔基浇筑,36基铁塔成功组立;升压站构建筑物基础施工已完成,正有序开展设备基础施工;110kV送出线路协调工作完成过半;升压站主设备、塔筒及机组已全面启动排产工作。下一阶段,公司将以并网节点为攻坚目标,倒排工期,全力打通施工难点、堵点。加强设备排产进度实施动态跟踪督导,以全链条精细化管控举措为项目如期投产"保驾护航",全力确保达成年度投产目标。
