5月25日,蒙能150万千瓦保障性并网风电项目实现全容量并网发电,创造新能源建设“二连速度”。

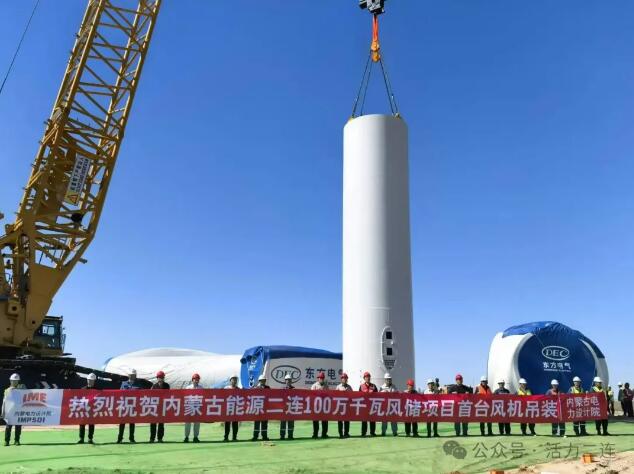

首台风机吊装现场
该项目包含安装150台10兆瓦风机,新建3座220KV升压站,新建一条220KV送出线路。项目于去年4月份开工建设,去年底实现升压站反送电成功;今年5月份150台风机全部完成吊装,5月25日完成并网发电,各系统运行正常,创造了新能源建设“二连速度”。
一台台风机,在口岸草原上构成了一朵朵巨大的银色“向日葵”
10兆瓦风机是目前国内陆上商业化运行的单机容量最大风电机组。机组轮毂中心高度125米,叶轮直径113米,单台风机重量达693吨,扫风面积约4万平方米,相当于6个标准足球场大小。项目配套建设智慧化运营管理平台,实现风机运行数据实时监测与远程调控,打造“无人值班、基地运维、远方集控、数智运营”的现代化风电运维模式。
配套建设的智慧化运营管理平台
项目建设期间,建设团队克服设备供应紧张、低温、大风、沙尘、有效施工窗口期短等挑战,通过优化施工方案和工艺、强化施工组织和保障、专班跟踪协调设备生产供货等举措,展开10余个吊装作业面,确保项目按期投产。
项目全容量并网后,预计年发电量43亿度,年产值12亿元,节约标准煤135万吨,减排烟尘140吨、二氧化硫500吨,氮氧化物720吨、二氧化碳405万吨,经济和社会效益显著。
源源不断的绿电通过线路输送到千家万户
内蒙古能源集团锡林郭勒中心二连150万风储项目经理何玉峰说:“项目是自治区重点工程,在助力口岸新型能源体系转型服务中蒙经济合作区的同时,增强国家重点能源和战略资源,基地保障供应能力。该项目全容量并网后,为中俄蒙地区的绿电供应能力提供可靠的支撑,也为锡林郭勒盟绿电外送能力提供了有力的支撑。”
