中国水电四局桂阳欧阳海风电场二期项目首台风机基础顺利浇筑完成

日期:2025-07-07    来源:四局装备

国际风力发电网

2025
07/07
09:46
文章二维码

手机扫码看资讯

关键词: 陆上风电 风力发电 风电项目

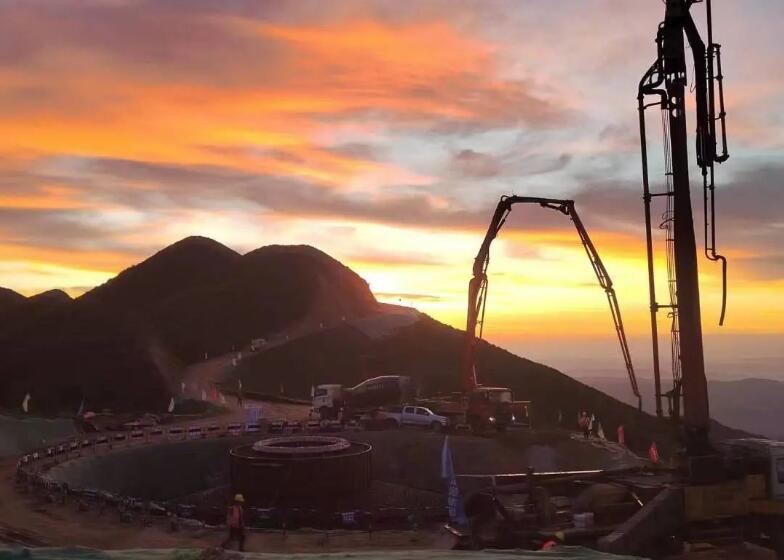

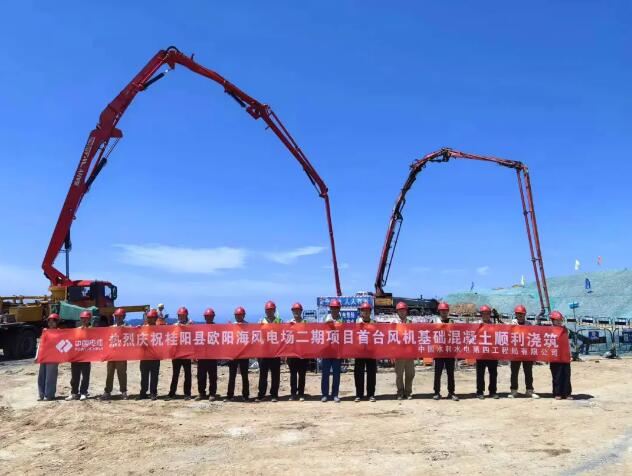

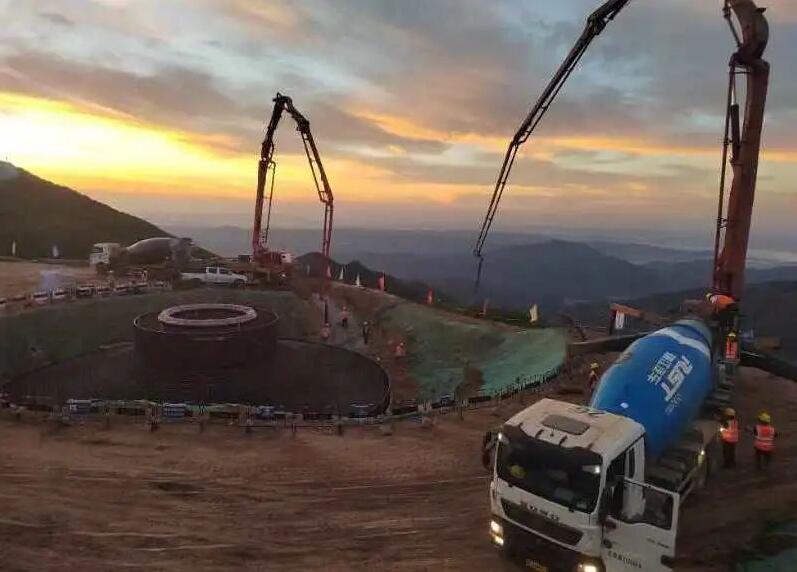

7月3日,由中国水电四局承建的湖南桂阳欧阳海风电场二期项目迎来重大建设节点——首台风机基础混凝土浇筑圆满完成。这标志着该项目主体工程建设取得关键性突破,为后续风机吊装及并网发电奠定了坚实基础。

桂阳欧阳海风电场二期项目是湖南省“十四五”重点推进风电项目。项目总装机容量50兆瓦,计划安装10台单机容量5.0兆瓦的风力发电机组。本次浇筑的10号风机基础采用钢筋混凝土圆形重力式扩展基础结构,单台基础钢筋用量达61.8吨,混凝土浇筑量为653.2立方米。

精益施工,严控质量

为确保首台基础这一关键节点顺利实现,项目部精心组织,科学管理。一是方案先行与技术保障:技术团队精心编制了详实的施工组织设计和专项施工方案,并对各道工序进行了全面、细致的安全技术交底。二是全过程精细管控: 施工中,项目部对基坑开挖、垫层浇筑、高精度锚笼(锚栓组合件)安装、钢筋绑扎、模板安装及混凝土浇筑等关键环节实施严格质量控制。严格执行工序“三检制度”,并确保每道工序均通过业主和监理的严格验收。三是资源与供应保障:浇筑前,项目部对商砼站供应能力、运输距离及路况进行了充分调研,严格审查了供应商资质及水泥、骨料等原材料的第三方检验报告,确保混凝土品质。四是全程监控与安全保障:浇筑期间,项目部管理人员及监理工程师全程旁站监督,确保现场组织有序、安全措施到位、施工过程规范,有效保障了大体积混凝土浇筑的连续性与整体性,实现了一次浇筑成型、质量优良的目标。

乘势而上,再启新程

台风机基础的高质量、高效率完成,极大地鼓舞了全体参建人员的斗志。中国水电四局项目团队将以此为契机,继续发扬“自强不息、勇于超越”的企业精神,持续深化安全生产管理,科学统筹施工进度,强化质量创优意识,全力以赴推进后续风机基础及吊装等施工任务,确保项目按期投产发电,为地方经济发展注入绿色动能。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
