近日,全球首个人工能源岛开工。风电头条(微信公众号:wind-2005s)获悉,能源岛位于比利时北海海域。截至目前,岛屿完成了2个沉箱工作,目前已被淹没在预期的位置。

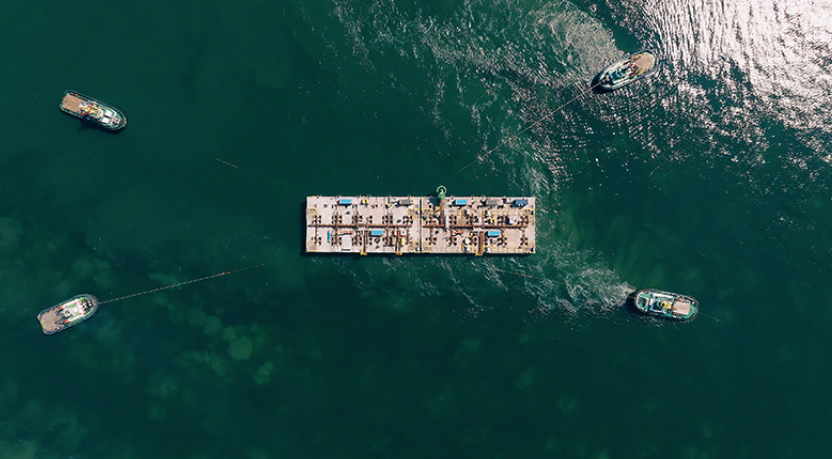

这些沉箱是构成这一人工岛屿轮廓的混凝土构件。每个沉箱重约2.2万吨,长58米、宽28米、高23米至32米不等,安装周期大约需要24小时。后续还有21个待沉箱体需要完成施工。
在现场,沉箱使用预先安装的锚和精密的测量工具进行定位。逐渐加水,使其可控地沉入海床上。安装完成后,沉箱用岩石护甲进行加固,用来抵御季节性风暴。随后,沉箱内部会填充沙子,并密封沉箱之间的缝隙,以防止在岛式平台建造时发生泄漏。
此次作业由比利时海洋承包商 Deme 和 Jan De Nul 的合资企业 TM Edison 代表电网运营商 Elia 进行。
据了解,当岛屿的所有沉箱工程完成后,项目将进入最后一个施工阶段。该阶段预计从2026年开始,并于2030年完工。
此段时间内,电力基础设施的建设将成为岛屿的重点工程。岛上的电力基础设施将捆绑来自伊丽莎白公主区3.5GW海上风电场的出口电缆,同时也是未来比利时与英国和丹麦等国家实现能源互联的枢纽工程。
风电头条(微信公众号:wind-2005s)了解到,伊丽莎白公主岛用于安装电力设施的面积可达6公顷,已经纳入了比利时2020-2026年海洋空间计划。这一计划还包括建设伊丽莎白公主区3.5GW海上风电集群,而这却是一个全新且容量巨大的海上风电项目。
