当前位置: 风电网 » 海上风电 » 正文

全球最大海上风电场2期项目重启海上建设作业

日期:2024-04-11    来源:风能专委会CWEA

国际风力发电网

2024
04/11
09:32
文章二维码

手机扫码看新闻

关键词: 海上风电 风电项目 自升式安装船

海上风电安装船Saipem 7000号和 Seaway Strashnov 号将重启Dogger Bank B 海上升压站和单桩基础的安装工作。Dogger Bank B 海上风电场是全球最大海上风电场——英国 3.6GW Dogger Bank 风电场三个 1.2 GW阶段中的第2期。

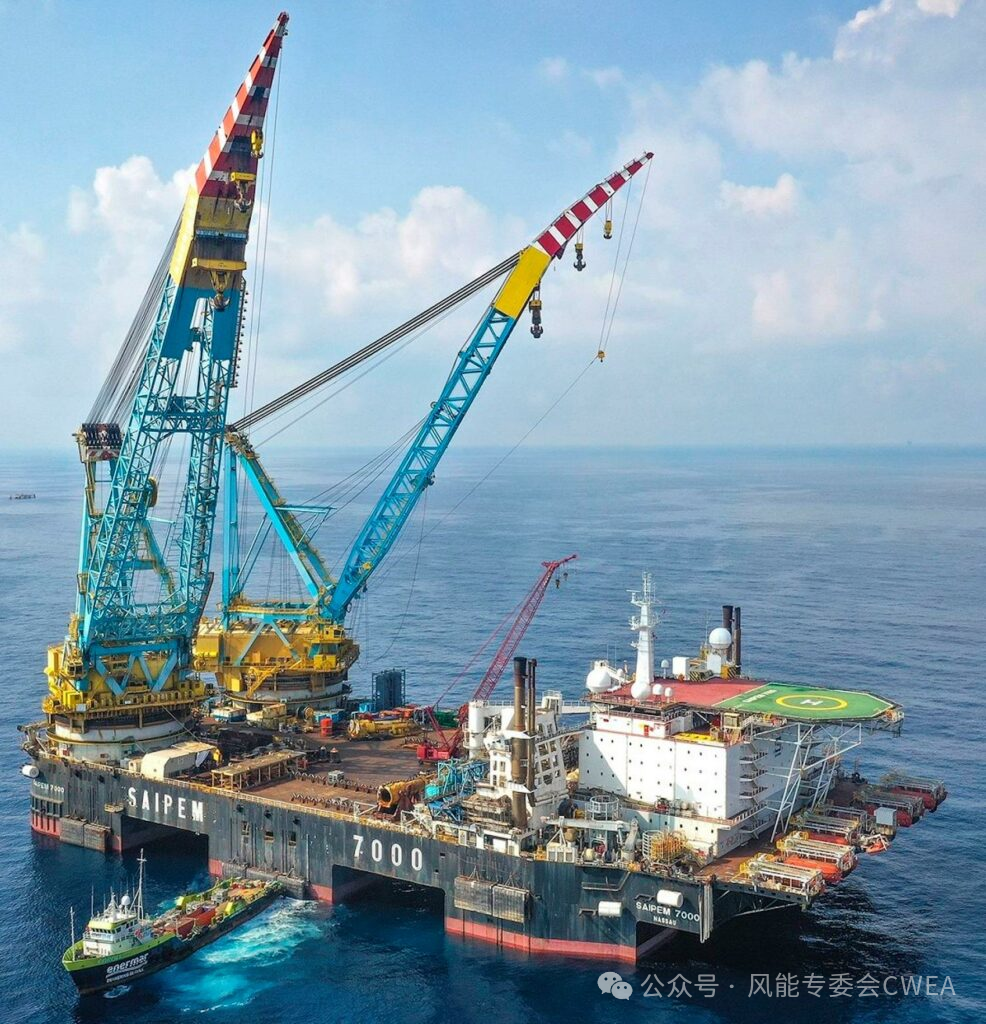

Saipem 7000 安装船负责安装升压站上部结构

大型海上安装船Saipem 7000和Seaway Strashnov预计将在4月中旬抵达项目现场并开始施工工作,分别负责项目海上升压站(OSS)上部结构和单桩基础的安装。另外,HEA Leviathan号自升船和Edda Boreas号运维船也将部署到施工现场,分别进行该项目海上升压站的调试和单桩安装过程的水下噪声的监测工作。

Saipem 7000即将到达施工现场负责升压站吊装

根据船舶的AIS信息数据,Saipem 7000 号安装船4月9日正在从挪威前往 Dogger Bank B 场址的过程中。该项目升压站的导管架基础去年已经安装完毕,此次作业将只安装升压站上部结构。目前升压站上部结构正在通过货运驳船Castoro XI 号运输到现场过程中,用来拖运该货运艘驳船的锚拖船(AHT)为Pacific Discovery号。

HEA LEVIATHAN负责升压站的调试工作

升压站上部结构的安装预计将持续到 4 月18日,此后,将由自升式船HEA Leviathan号(该船此前的名字叫Seajacks Leviathan)进行调试。调试工作持续到8月中旬,工作期间将为调试人员提供住宿。

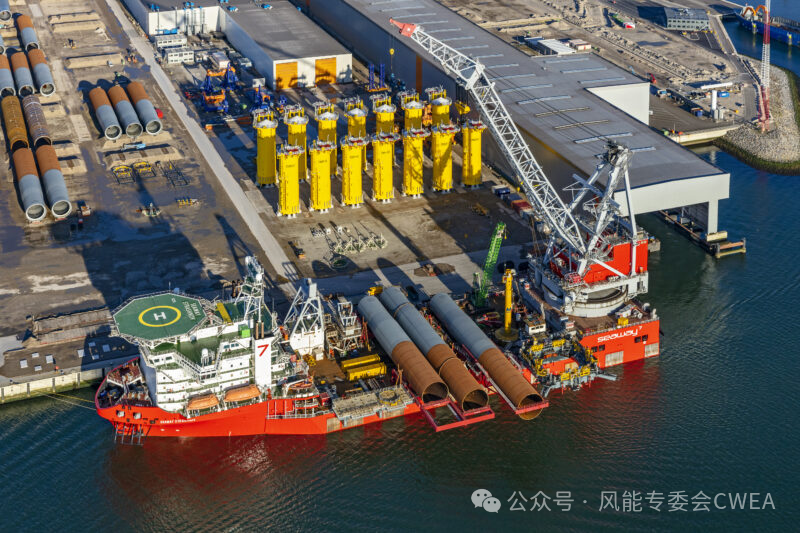

自升船Seaway Strashnov号负责单桩的安装

而Seaway公司的自升式安装船Seaway Strashnov则计划在该项目海上升压站安装就位后抵达现场进行单桩基础的安装。同时,Subacoustech环境公司将在Seaway安装前五个单桩期间使用运维船 (SOV) Edda Boreas号进行水下噪声 (UWN) 的监测。

运维船Edda Boreas负责在项目单桩安装过程中进行水下噪声监测

Dogger Bank B 海上风电项目的单桩安装作业原定于 2023 年 9 月开始,但受安装船不足的影响,比原计划推迟了至少半年时间。原计划为Dogger Bank A项目安装单桩基础的安装船 Alfa Lift号出现起重机机械故障,加之英国环境机构要求在打桩时进行环境监测,导致第二阶段项目单桩进度出现延误。本计划用来代替Alfa Lift号的安装船Seaway Strashnov号去年正值常规的计划维护周期,因而无法尽快参与第二阶段项目单桩基础的安装。

Seaway Strashnov安装船作为项目单桩安装的替代性应急方案

2020年7月,Dogger Bank风电场与OHT签约,计划使用OHT的 Alfa Lift号船运输和安装Dogger Bank A的海上风电基础。Seaway Alfa Lift 半潜重吊船本计划于 2021 年底或 2022 年初交付,并在2022年下半年开始其首次安装任务——负责英国 Dogger Bank A 风电场的单桩基础安装。(全球最大半潜重吊船签约最大海上风场Dogger Bank)

受起重机延误的影响,Alfa Lift 错过按时交付给Dogger Bank A项目。Fitzgerald公司启动了一个应急方案,更换使用 Seaway Strashnov 号风电安装船,在2022 年下半年开始该项目第一阶段的单桩基础的安装工作。而Alfa Lift 则继续实施Dogger Bank B 和 Dogger Bank C 的单桩基础的安装。

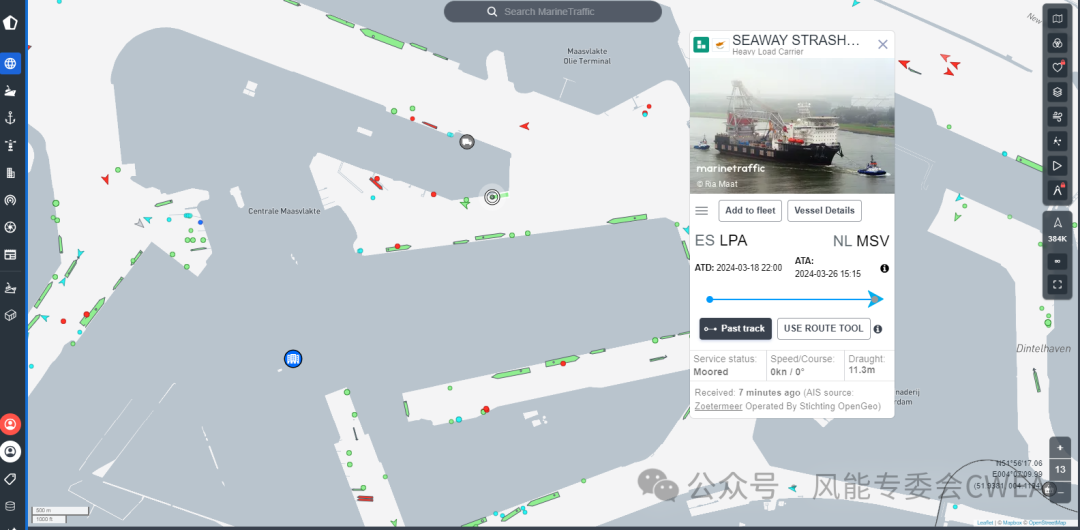

在今年 4 月 6 日向海员发出的通知中,Dogger Bank 风电项目团队表示,全部单桩的安装将持续到今年第三季度左右,依然由Seaway Strashnov安装船实施单桩的安装。AIS 数据显示该船目前位于荷兰鹿特丹港的 Maasvlakte附近。

Dogger Bank B 海上风电项目的单桩基础由荷兰Sif公司以及比利时 Smulders 公司组成的联合体共同交付,两家公司在 2020 年签署了为 Dogger Bank 风电场1期和2期提供单桩基础的合同。

全球最大海上风电场位置示意图,距离海岸线130km

总装机容量3.6GW 的Dogger Bank海上风电场位于英国约克郡海岸外 130 千米的海域,分为 A、B、C 三期建设,每一期的装机容量约 1.2GW 。项目占地面积几乎相当于大伦敦地区,是纽约市面积的近两倍。 计划到 2026 年全面商业运营。

项目采用GE Haliade-X 13 MW 风电机组,高度260mDogger Bank 风电场的A、B两个阶段将分别安装 95 台 Haliade-X 13 MW 风电机组。第三阶段 Dogger Bank C 将配备 87 台 Haliade-X 14 MW 风电机组。

Dogger Bank海上风电场风机,采用GE Vernova 的13 兆瓦 Haliade-X 风电机组Dogger Bank A目前正处于风电机组的安装阶段,今年5月将继续剩下的机组的安装。该项目首台机组去年10月已经开始发电。 Dogger Bank 由 Equinor、SSE Renewables 和 Vårgrønn(Eni Plenitude 和 HitecVision 的合资企业)组成的联合体合作开发建设。SSE Renewables 是开发和建设阶段的主要运营商,而 Equinor 则是风电场预期运营期内的主要运营商。Vårgrønn 则为该项目带来了专业的海上风电技术。

运维(O&M)工作将在泰恩港(Port of Tyne)进行挪威公司Equinor 作为风电场运营阶段的主要运营商,将在Dogger Bank风电场预计 35 年的使用期内负责维护和运营工作。运维工作将在泰恩港新近启用的运营和维护基地进行。该基地可提供约 400 个工作岗位,包括来自Dogger Bank风电场、Equinor、GE Vernova 和 North Star 的员工。

返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
