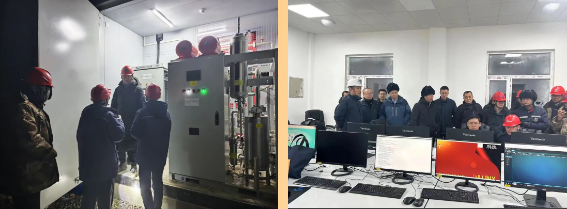

2023年12月16日23时56分,华电冷湖50万千瓦风电项目实现并网发电。同时,青海区域首个由华电牵头建设的配套大型风电基地330千伏红砂山、黑石山输变电工程于12月10日顺利投运。冷湖项目为公司装机容量突破两百万千瓦奠定了坚实基础,区域装机容量排名进一步提升。
自项目正式开工建设以来,公司党委认真落实集团公司绿色高质量发展要求,以“开局即决战”的奋斗姿态,践行“想在深处、干在实处、落在细处”的务实作风,锚定全年目标不动摇,克服高寒高海拔、无人区施工及物资保障难度大等困境,围绕项目投产开展“三亮三比一提升”主题实践活动,积极协调地方政府和电网公司,打通送出工程“堵点”、消除物资供应“痛点”,实现3月31日完成首台风机基础浇筑,5月19日首台风机吊装,历经9个月圆满完成送出工程及风电项目并网目标,充分体现了华电担当。
