陆上含塔筒最低1338元/kW,不含塔筒最低1336元/kW!本周1.71GW风机开标!【风电项目·周分析】

日期:2023-12-17    来源:国际能源网/风电头条

国际风力发电网

2023
12/17
20:30
文章二维码

手机扫码看新闻

关键词: 风电项目 风电招标 海上风电

据国际能源网/风电头条(微信号:wind-2005s)统计,本周(12月11日-12月15日)风电整机采购开标总计1710MW,风电机组招标总计28289MW,风电塔筒采购开标总计880MW。

陆上风电:含塔筒最低中标单价1338元/kW,最高中标单价2307元/kW;不含塔筒最低中标单价1336元/kW,最高中标单价1620元/kW。

开标企业主要包括中国华电、中煤集团2家。

本周获得风机订单的整机商包括东方风电、明阳智能、电气风电、运达股份、远景能源5家。

本周获得塔筒订单的企业有3家,分别是上海泰胜风能装备股份有限公司、甘肃科耀电力有限公司、中国水利水电第八工程局有限公司。

1710MW风电机组开标5家整机商入围

根据国际能源网/风电头条(微信号:wind-2005s)统计,本周共6个风电项目1710MW风机启动采购,斩获风电机组中标订单的整机商有东方风电、明阳智能、电气风电、运达股份、远景能源5家。

开标的企业包括中国华电、中煤集团2家。

中国华电开标1410MW,明阳智能中标500MW、电气风电中标500MW、运达股份中标40MW、东方风电中标70MW、远景能源中标300MW。

中煤集团开标300MW,由东方风电中标。

含塔筒陆上风电1340MW

中标均价1752.5元/kW

据国际能源网/风电头条(微信号:wind-2005s)统计,本周含塔筒陆上风电项目共计4个,规模总计1340MW,项目中标均价为1752.5元/kW。

最高中标单价为2307元/kW,项目为安徽华电准北临涣二期40MW风电项目风力发电机组(含塔筒塔架),由运达股份报出;最低中标单价为1338元/kW,项目为华电巴州混合储能100万千瓦风电一体化项目风力发电机组设备(塔筒)标段一,由明阳智能报出。

根据招标公告,中煤哈尔滨新能源有限公司依兰30万kW万发风力发电项目的风电机组及附属设备(含塔筒)采购项目,单机容量6.25MW、塔筒为高度140米混塔、叶轮直径≥200米、数量48台套。本风电场位于黑龙江省哈尔滨市依兰县。交货期:本项目交货进度暂按2023年06月合同生效排定,合同生效后5个月内完成至少36台风机主机及配套供货,合同生效后9个月内完成剩余机组供货。华电巴州混合储能100万千瓦风电一体化项目风力发电机组设备 (含塔筒)项目位于新疆巴州若羌县,项目规模为1000MW,该项目分为2个标段,每个标段500MW。招标采购项目工期为180天。安徽华电淮北临涣二期40MW风电项目位于安徽省淮北市濉溪县西南部,项目装机容量40MW,新建8台单机容量为5.0MW风力发电机组,招标采购项目工期为180天。

不含塔筒陆上风电370MW

中标均价1478元/kW

据国际能源网/风电头条(微信号:wind-2005s)统计,本周不含塔筒陆上风电项目共计2个,规模总计370MW,项目中标均价为1478元/kW。

最高中标单价为1620元/kW,项目为水美塘风电项目第二批60MW、松柏二期风电项目第二批10MW风电项目,由东方电气报出。中标单价最低的项目为华电集团新能源产业相关项目“全国一体化算力网络”和林格尔数据中心集群绿色能源供给示范项目。

根据招标公告,江永水美塘风电项目第二批60MW、松柏二期风电项目第二批10MW风电项目位于湖南省永州市江永县,采购14台单机容量5.0MW的风电机组。招标采购项目工期: (1)水美塘项目暂定计划交货工期:合同签订后30天内开始首批交货,合同签订完毕2个月内完成所有设备交货。(2)松柏二期项目暂定计划交货工期:合同签订完毕1个月内完成所有设备交货。

“全国一体化算力网络”和林格尔数据中心集群绿色能源供给示范项目位于内蒙古自治区呼和浩特市和林格尔县,项目规模为300MW,招标采购项目工期为90天,风机吊装日期为2024年5月15日至2024年8月15日。

累计28289MW3家开发商风电机组招标

国际能源网/风电头条(微信号:wind-2005s)统计,本周风机招标市场方面,共3个项目28289MW风机启动采购。开发商是中国能建、中核、中国电建。

中国能建招标规模为289MW,中核招标规模为8000MW,中国电建招标规模为20000MW。

根据招标公告,广西防城港海上风电示范项目A场址标段二EPC总承包工程装机容量为289MW,采购34台单机容量8.xMW及以上风力发电机组。该项目不允许联合体投标。

中核汇能2024-2025年风力发电机组(含塔筒)集中框架采购项目,装机总量预计为8GW。本方案中的风机规格为:单机容量≥5.0MW。其中,5.0MW≤单机容量<6.0MW,投标3种机型;6.0MW单机容量<7.0MW,投标3种机型;7.0MW单机容量≤8.0MW,投标3种机型;单机容量>8.0MW,投标3种机型。本次集中采购有效期至2025年12月31日,不接受联合体、代理商投标。

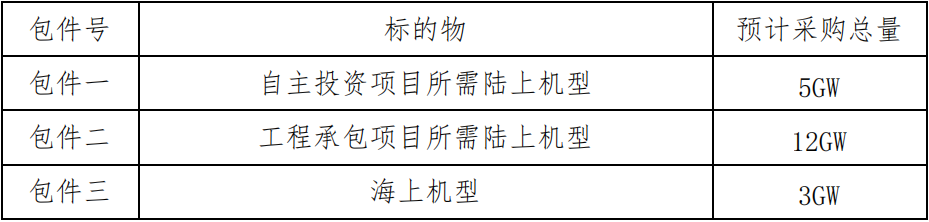

中国电建集团(股份)公司2024年度风力发电机组框架入围集中采购项目本次招标将按各包件分别确定集团公司2024年度风力发电机组入围供应商(入围供应商数量根据实际投标人数量确定),并签订框架协议,框架协议有效期至下一年度集中采购结果正式公布为止。


880MW风电塔筒项目开标

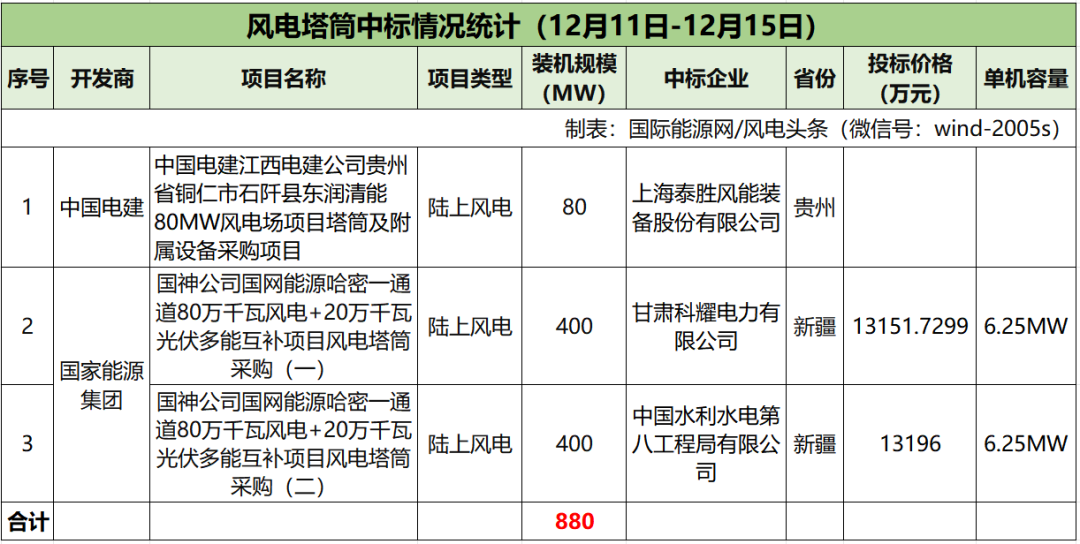

据国际能源网/风电头条(微信号:wind-2005s)统计,本周有3个陆上风电塔筒项目开标,规模总计880MW,开发商为中国电建、国家能源集团。

中国电建江西电建公司贵州省铜仁市石阡县东润清能80MW风电场项目塔筒及附属设备采购项目中标人为上海泰胜风能装备股份有限公司。

国神公司国网能源哈密一通道80万千瓦风电+20万千瓦光伏多能互补项目风电塔筒采购(一)中标人为甘肃科耀电力有限公司。

国神公司国网能源哈密一通道80万千瓦风电+20万千瓦光伏多能互补项目风电塔筒采购(二)中标人为中国水利水电第八工程局有限公司。


根据招标公告,国神公司哈密新能源分公司国网能源哈密一通道80万千瓦风电+20万千瓦光伏多能互补项目场址位于新疆哈密伊州区大泉湾乡,本项目风电场规划容量800MW,采购128套单机容量6.25MW低温型风电机组塔筒。本项目计划于2024年5月30日前全容量并网发电。本项目计划分2个标段,其中:每个标段包含400MW风力发电机组塔筒的采购。交货期:2024年1月1号开始交付,2024年3月30日完成交付。


来源:国际能源网/风电头条


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
