近日,后山风电汇集(包风1)500千伏线路工程全速推进三大工序。截至目前,基础浇筑129基,组塔组立103基,架线25公里。

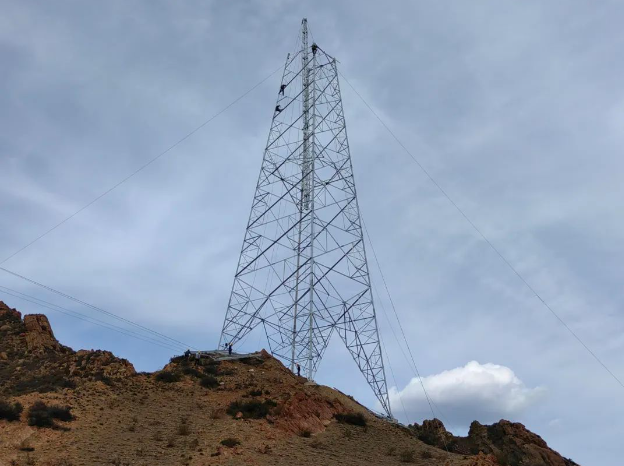

该标段全长53.6公里,共计131基铁塔。项目部当前正在攻克位于莲花山险峰的最后两基基础。四面悬崖峭壁,单条基础腿施工现场仅容得下六七个人站立施工,施工作业面非常狭小,全线运输材料的索道在这里的倾斜度最大。剩余正在进行铁塔组立的桩号均位于崇山峻岭之巅,现场施工更是在艰难中挺进。架线区段内,交叉跨越非常复杂。
面对困难,项目部进一步细化安全管控要点、做实各项安全措施,集中精力、多措并举攻克山区架线施工的“难”与“繁”。架线施工中,项目部调动全体管理人员到岗到位,实施全程监管,派专人紧盯重要部位、重点环节,协同张力场、牵引场及守塔护线人员紧密配合,确保架线施工安全顺利推进。
下一步,项目部将紧盯节点目标,加班加点、共克时艰,坚决啃下硬骨头,全力打赢这场山地攻坚战。
