云南国际单机容量最大的风电项目全容量并网

日期:2021-12-27    来源:国家电投云南国际

国际风力发电网

2021
12/27
11:01
文章二维码

手机扫码看新闻

关键词: 风电项目 风电建设 陆上风电

12月23日,云南国际现有单机容量最大、吊装重量最重、风机高度最高的陆上风电项目——江西南城上唐、城东2个40兆瓦分散式风电项目,上唐10#风机成功接入电网,标志着项目顺利实现全容量并网发电目标。

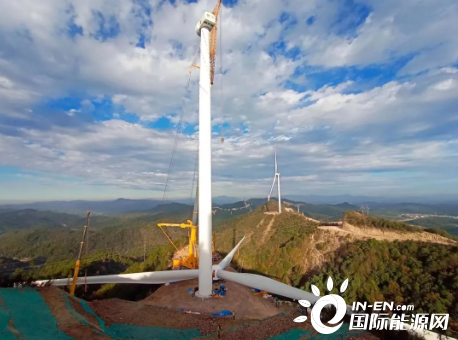

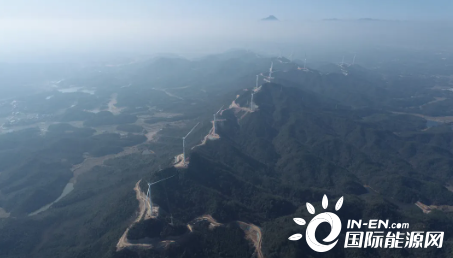

该项目分为上唐、城东两个分散式风电场,总装机容量为80兆瓦,布置20台单机容量4兆瓦的发电机组,叶轮直径165米、轮毂中心高度99.45米,历时235天,项目全容量并网发电。

项目自开工建设以来,云南国际以“七大控制”为抓手,层层压实责任,按照“深前期、严开工、精建设、强运营”工作要求全力推进项目建设,上唐城东建管部团结各参建单位组建联创联建党支部,成立党员突击队,合理安排施工资源,加强疫情防控,安排专人驻厂盯货;在确保安全前提下,通过增加照明设施延长作业时间。在项目进入攻坚阶段后,建管部及各参建单位主动放弃休假,连续奋战数月,克服新冠肺炎疫情、地形条件复杂、持续梅雨天气、设备供货紧张、施工协调难度大等诸多困难,实现当年开工、当年全投目标。

建设历程

5月2日,项目首台风机完成基础浇筑

11月28日,首台风机接入电网发电,刷新了云南国际风机高度最高、单机容量最大、起吊重量最大等多个“第一”的工程建设记录

12月14日全部风机完成吊装

12月23日成功接入电网

南城县上唐、城东分散式风电项目是落实国家电投集团“2035一流战略”、推动“猎风行动”工作部署的重要举措,也是云南国际跨区域发展,打好“增量牌”的重要举措。
