河南三门峡10MW分散式风电项目首台风机基础完成浇筑

日期:2021-09-29    来源:四局装备  作者:李晓亮

国际风力发电网

2021
09/29
08:38
文章二维码

手机扫码看资讯

关键词: 中国水电四局 河南风力发电 分散式风电项目

9月27日,由水电四局装备公司承建的三门峡湖滨区高庙乡10MW分散式风电项目首台风机基础顺利浇筑完成。

风电场安装3台远景能源EN156-3.3型机组,轮毂中心高度95米,总装机容量10兆瓦,新建一座35kV开关站。风机基础采用重力式扩展基础,承台直径20米,总高度3.7米,钢筋用量52.82吨,单台基础混凝土用量580立方米。

受地方汛期影响,从9月初开工至首台基础浇筑完成,连续多次降雨导致施工场所地面泥泞,施工难度大大增加,为了加快工程施工进度,保证项目年底并网发电目标,项目部不等不靠、“见缝插针”,利用空窗期,通过两班倒的方式推进施工进展,抢抓时机,9月26日晚上10点开始首台风机基础进行浇筑。

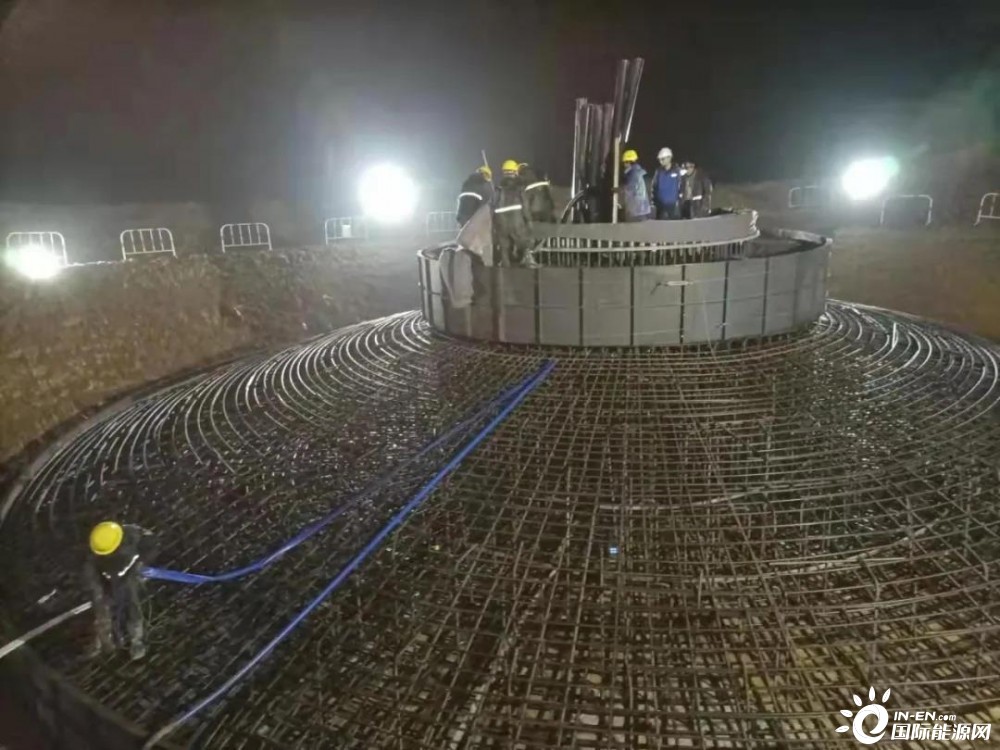

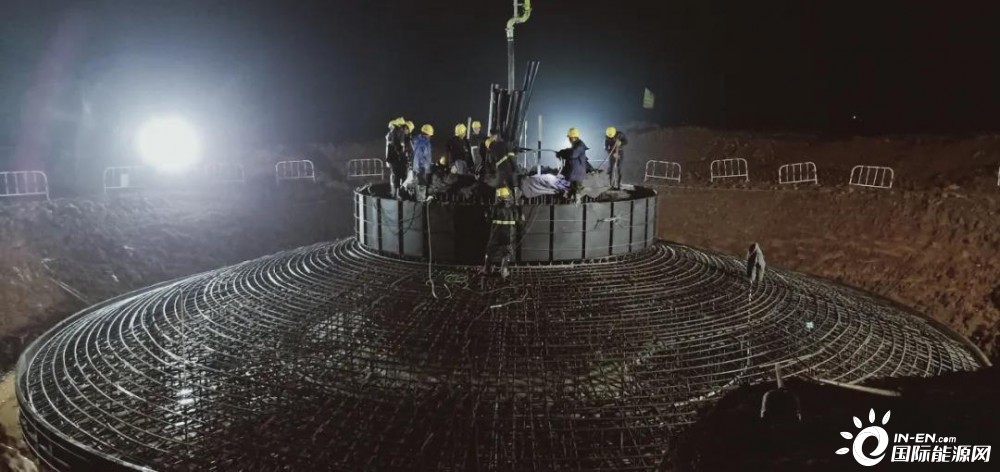

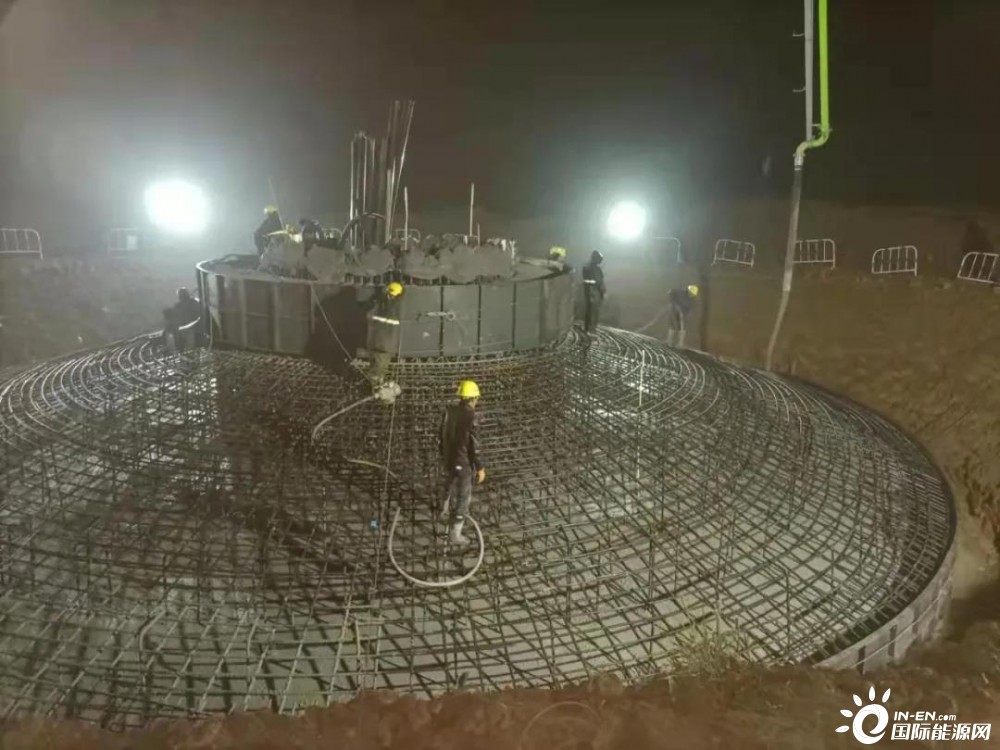

为防止降雨影响混凝土浇筑工作,项目部提前谋划,在混凝土运输道路上提前铺垫碎石,保证混凝土车进出无碍,准备好防雨物资,以备下雨影响混凝土浇筑质量。在合理可行的保证措施下,施工现场灯火通明,混凝土运输车辆来回拉运,泵车长长的输送管源源不断将混凝土注入基础钢筋笼中,振动棒轰鸣将注入钢筋笼的混凝土振捣密实。

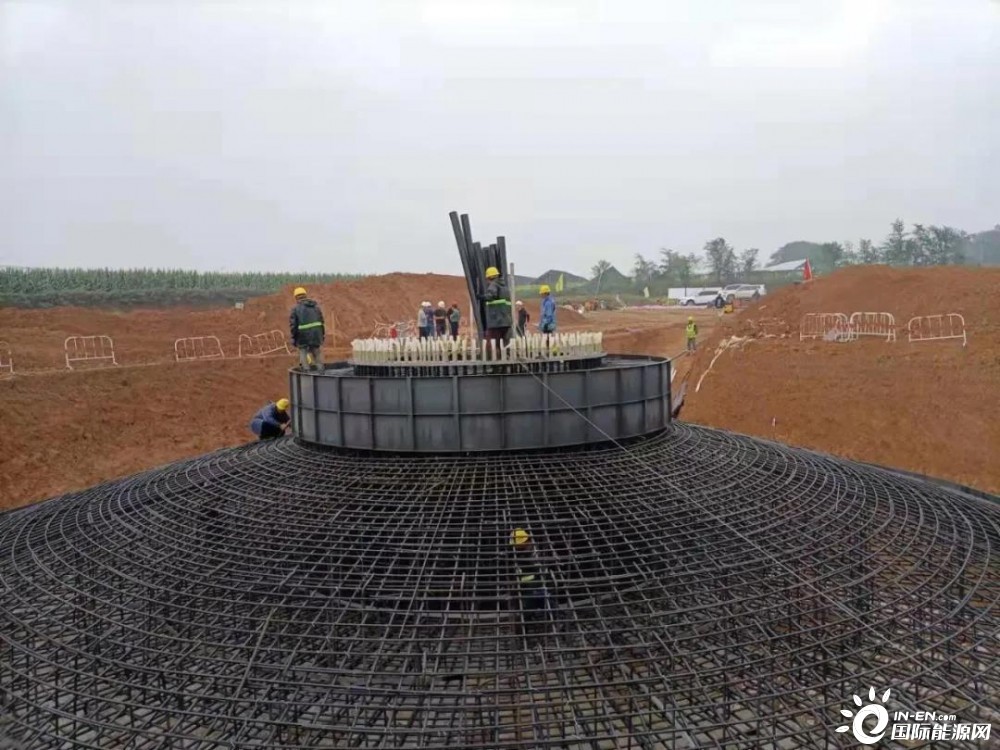

27日清晨,现场又下起了雨,施工人员穿戴雨衣雨裤继续施工,工程进度未受影响。

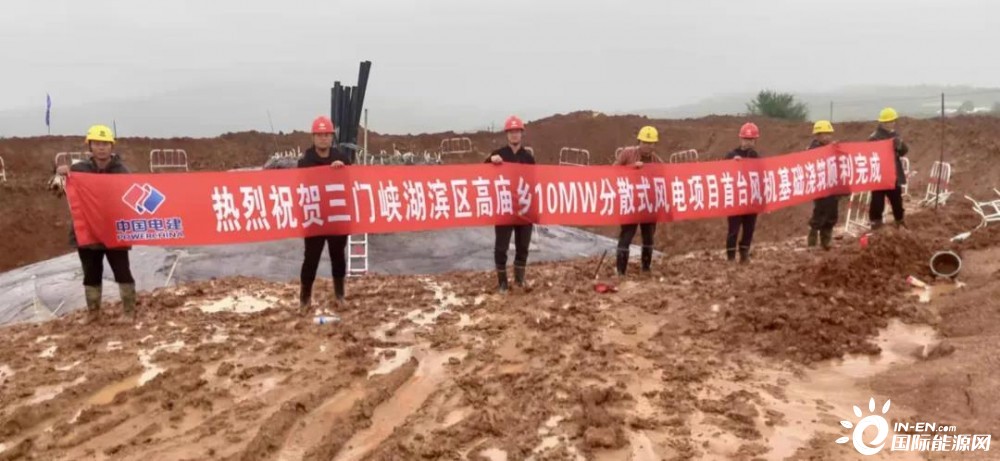

9月27日14时许,经过近14个小时连续施工作业,首台风机基础顺利完成混凝土浇筑,为后续两台风机基础的浇筑总结了宝贵的经验,打下了良好的基础。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
