与台风赛跑,这家船厂首座海上升压站顺利安装!

日期:2021-07-26    来源:龙船风电网

国际风力发电网

2021
07/26
09:03
文章二维码

手机扫码看资讯

关键词: 海上风电 风电安装船 海上风电场

7月18日下午14时50分,随着海上升压站上部组块成功吊装到位,标志着厦船重工承接的福能海峡——长乐外海海上风电场C区海上升压站建造与安装工程基本完成,进入调试收尾阶段,为海上风电场并网发电提供了坚实保障。该项工程厦船重工刷新了福建省内海上风电场多项记录:包括福建省单体重量最大的海上升压站滚装作业、福建省单体重量最大海上升压站海上吊装等。

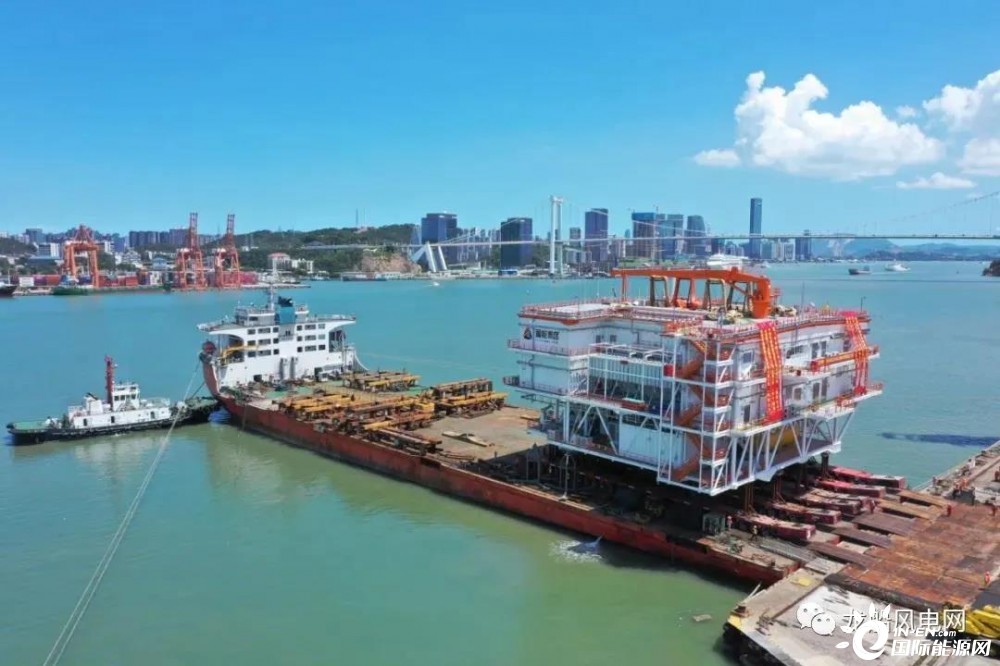

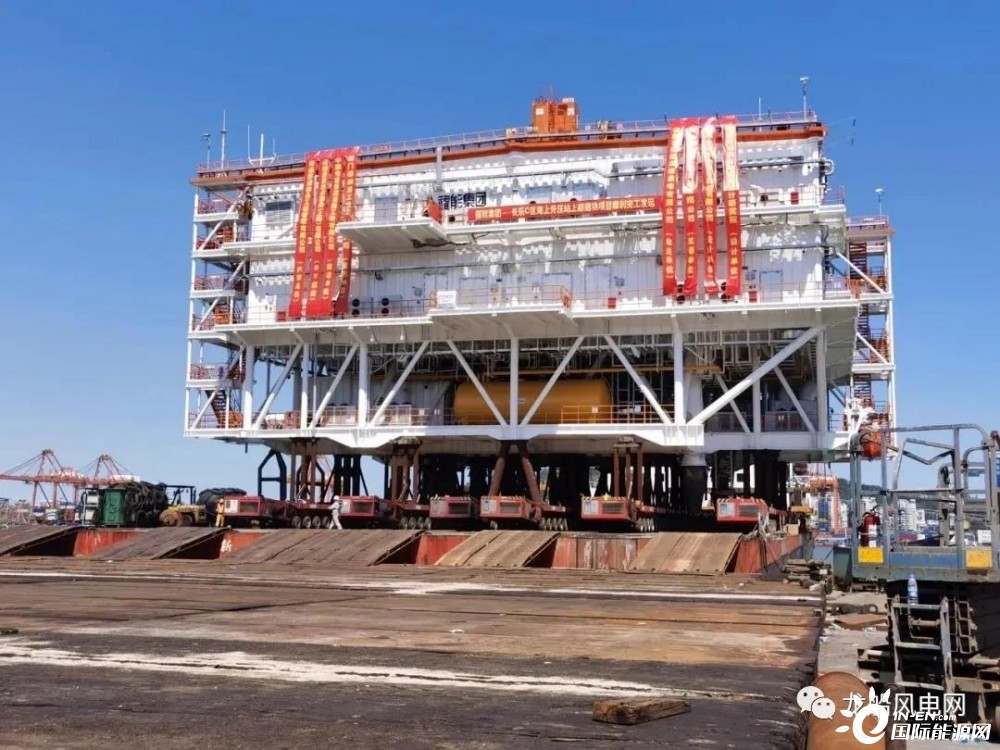

该项目组仅6天时间就完成了首套全国单个风场最大装机容量海上升压站的滚装运输和海上安装:7月12日运输船和滚装模块车到场;7月13日海上升压站在厦船重工2号码头滚装上船;7月14日海上升压站发运长乐外海海上风电场C区;7月15日运输船海上驻位;7月16日完成海上施工前期各项准备;7月17日全国最大起重船“振华30”轮前往安装区域;7月18日海上升压站挂钩、解绑、吊装、落位、封焊完成。

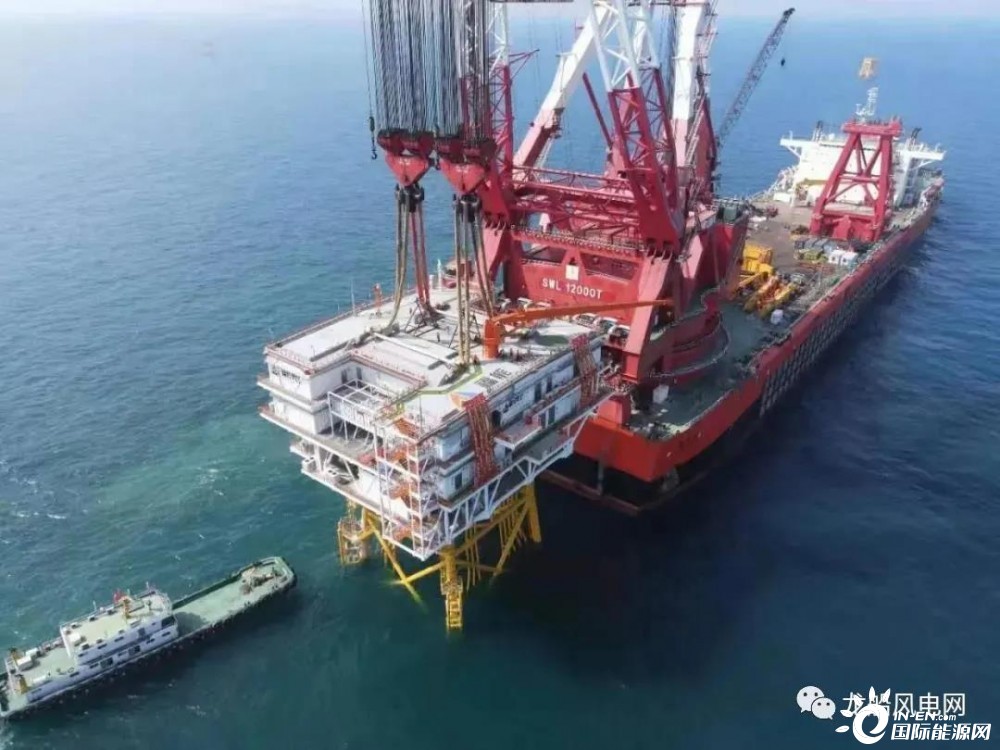

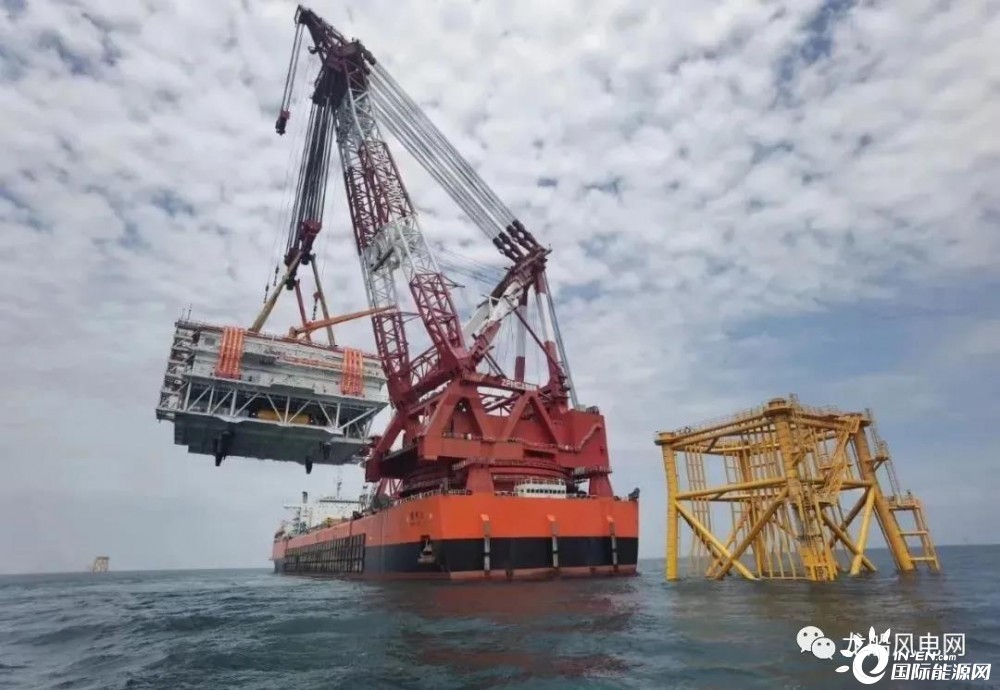

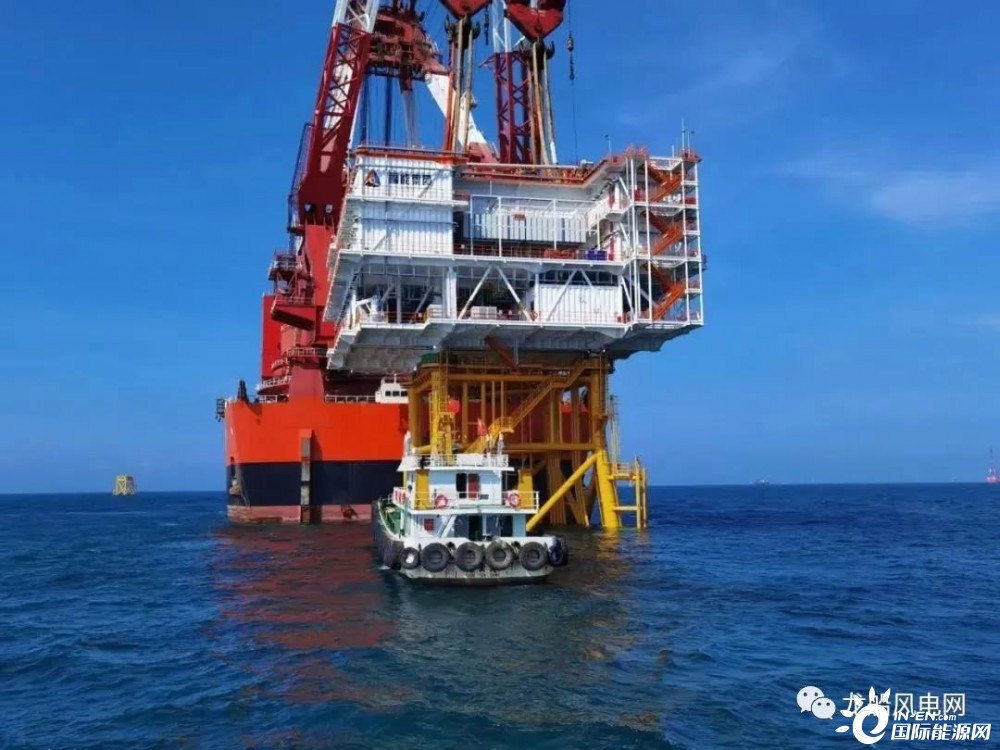

7月18日凌晨4时,海上吊装正式开始。考虑到海上吊装的吊带直径近1米,“振华30”轮吊钩高近5米,如何挂钩是海上施工的一大难题。项目组根据吊装实际,设计出一套翻转工装,提前将吊带布置好,将挂钩时间缩短了近3个小时。挂钩完成后,6时开始拆除海固工装,10时正式起吊。在不到5个小时的时间里,“振华30”轮顺利完成海上安装工作。

据悉,长乐外海海上风电场C区项目建成投运后,年上网电量约17.39亿千瓦时,每年可节约标煤56万吨,减少碳排放165万吨。对环境保护、优化区域能源结构、推进产业升级,加快区域经济社会可持续发展具有重要意义。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
×

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
