2020年,因为新冠疫情和风电抢装潮,注定是不平凡的一年,这一年新疆分公司在装备公司的正确领导下,坚持“保履约就是保市场“的工作思路,树立“履约为先,品牌为重,创效为本”的管理理念,积极采取应对措施,化解不利因素,为了使各项目良好履约,分公司领导迎难而上,积极应对,从源头解决进度问题,尤其是从原材料采购及供应、生产设备的保证、人力资源的保证等方面入手,多次组织召开项目协调会,及时解决生产中存在的各种问题,有效提升了分公司的项目管理,期间多次开展了劳动竞赛活动,激发了全员的履约意识,为公司创造了良好的经济效益和社会信誉。

2020年,新疆分公司共执行14个项目生产任务,其中10个风电项目,4个钢箱梁制作安装项目,其中,有保电价项目6个。

三峡布尔津城西一期50MW、二期50MW风电项目

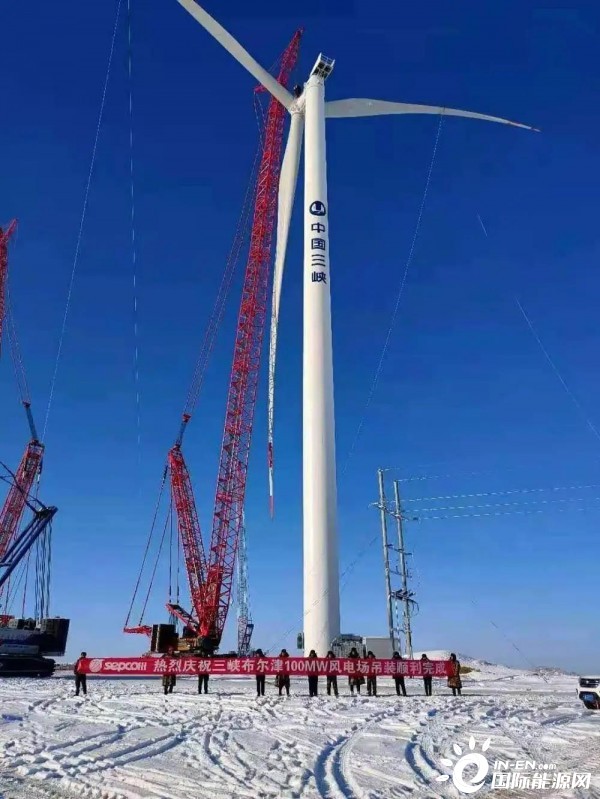

三峡布尔津城西一期50MW、二期50MW风电项目位于新疆阿勒泰地区布尔津县,风电场距离布尔津县城约10公里,海拔在460米~630米之间,局部地区地形略有起伏,交通地形良好。本项目计划安装明阳4.0MW机型10台,单台重量约为234吨,明阳5.0MW机型12台,单台重量约为288吨,总工程量约为5796吨,目前该类机型是国内陆上风电批量应用单机容量最大的风电项目之一。项目于2020年8月18日开工制作,于11月21日供货完成。

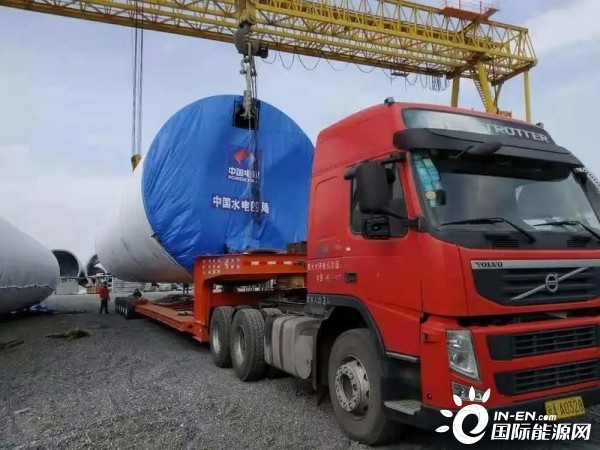

项目伊始,受疫情影响,原材料及生产人员入厂困难,公司领导积极与当地政府对接沟通,并按自治区防疫要求全面做到防疫工作。由于疫情造成的各方面影响,导致工期十分滞后,为保证履约,分公司各部门统筹协调,安排原材料及时入厂,多渠道引入施工人员。生产上安排白班夜班两班倒,力保生产进度按照业主的要求进行。由于该项目筒体直径大,附件种类繁多,镀锌件安装、运输成为该项目的难点。为解决棘手问题,促进生产,分公司领导白天在车间盯生产、催进度,晚上召开生产碰头会、协调运输车辆、附件安装人员、物资供应等。全体员工各个干劲十足,没日没夜的奋战着,发货高峰期单日发货完成16车,最终在全体员工的大干热潮中,顺利完成了该项目的交货任务。

该项目的成功交付,再一次向业主证明了分公司打赢攻坚战的决心及信心,为业主提供最优质的产品和最满意的服务,为双方合作奠定良好基础。

中电建五家渠西北水电北塔山100MW风电项目

中电建五家渠西北水电北塔山100MW风电项目位于新疆生产建设兵团六师北塔山牧场,地处昌吉回族自治州奇台县北部。项目采用金风科技GW140-2500kW型风力发电机组,风轮直径140m,塔高90m,原拟安装38套钢制塔架,2套混凝土塔架与钢制塔架连接的混合型塔架,11月初接业主方通知混合型塔架更改为2套钢制塔架,该项目总工程量为6988吨。前38套于2020年5月1日开工建设,于10月28日交货完成;后两套于2020年11月17日开工下料,12月8日交货完成。

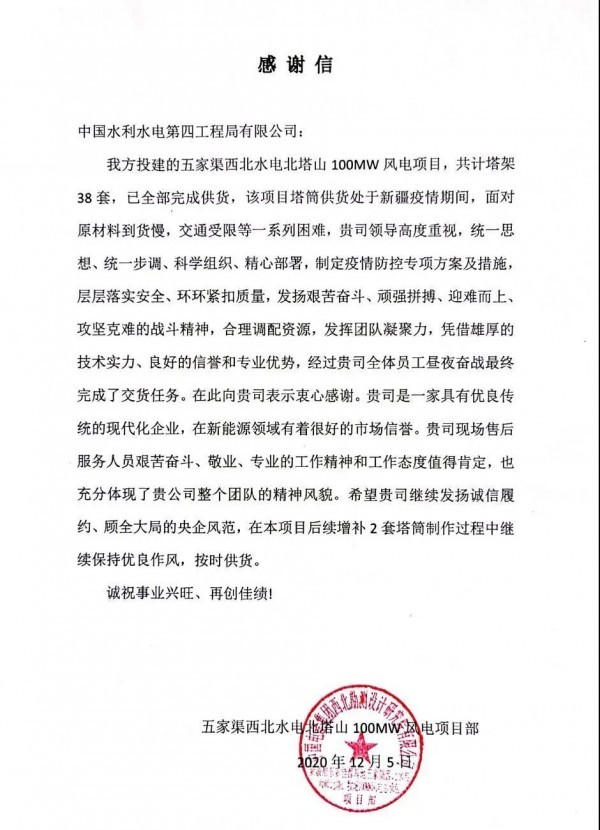

该项目前38套制作过程中,受到乌鲁木齐市区疫情影响,原材料进场、附件采购、塔筒运输等方面均受到了影响,但分公司迎难而上,积极应对。将26套制作任务转移到昌吉云山基地制作,过程中严格按照施工规范进行施工,检验人员严格把控过程质量,确保产品的合格性,最终圆满地完成了供货任务。11月中旬,接到业主通知,需增加两套塔筒,要求分公司尽快组织材料采购及生产工作。由于此时正处在分公司供货高峰期,而且天气寒冷。公司领导紧急召开项目履约会协调会,并对采购、制作两方面进行了精密的筹划与部署,分公司领导更是身先士卒,带领机关人员安装镀锌件,极大的鼓舞了全体员工项目履约的决心,最终在15天时间内完成了2套塔筒的制作及供货任务。该项目的顺利交货不仅为现场吊装赢得了时间,得到了业主方的高度评价,也为新疆分公司在今后持续合作中奠定了坚实的基础。

国家电投昌吉州木垒老君庙风电场四期200MW风电项目

国电投昌吉州木垒老君庙风电场四期200MW风电项目位于新疆昌吉回族自治州木垒县东北约89千米处的戈壁滩上,面积约51.5平方千米,风电场地势开阔,地形相对较平坦。该项目40台采用三一2.5兆瓦风机塔架,最大直径4.6米,塔架总高度90.5米,后承接改制转接段49套。该项目总工程量约为8212.88吨。该项目40套塔筒于2020年3月开工制作,于12月22日交货完成;转接段于12月5日开始下料制作,于12月27日交货完成。


该项目原为湘电机型,后接业主通知机型变更为三一机型。由于变更方案最终结果未定,生产上也只能缓步前进,等到塔筒内部变更方案确定下来也已经临近项目尾声,为该项目的良好履约带来了极大的困难。分公司为保项目顺利进行,派人前往镀锌件厂家、法兰厂家紧盯新增镀锌件以及法兰的生产情况,部分改制镀锌件由场内加工制作,新增过渡段原材料进场第一时间就开始安排下料。但因过渡段锥度较大,场内设备条件的限制,卷制环节较为困难,为满足生产的正常进行,公司合理调配卷制工序,最大限度地满足过渡段组对的需要。改制后的电缆夹板由于需要拆分重组,工程量巨大,为此分公司组织车间人员,机关全体成员利用晚上时间组装电缆夹板,确保每天的发货需要。最终圆满完成了该项目40套塔筒的供货任务。

后分公司安排车间部分人员以及合作队伍前往风场改制技改的18套塔筒内附件,由于18套塔筒全部树立完毕,且环境条件较为艰苦,改制困难程度很大,分公司为此派专人前往镀锌件厂家催促发货,厂内积极配合提供现场所需的材料,经过为期1个月的努力,顺利完成技改任务。该项目的发货完成,保证了项目的施工工期,为业主交上了一份满意的答卷,为后续的合作发展打下了基础。

国家电投国源天立木垒老君庙风电场一期49.5MW风电项目

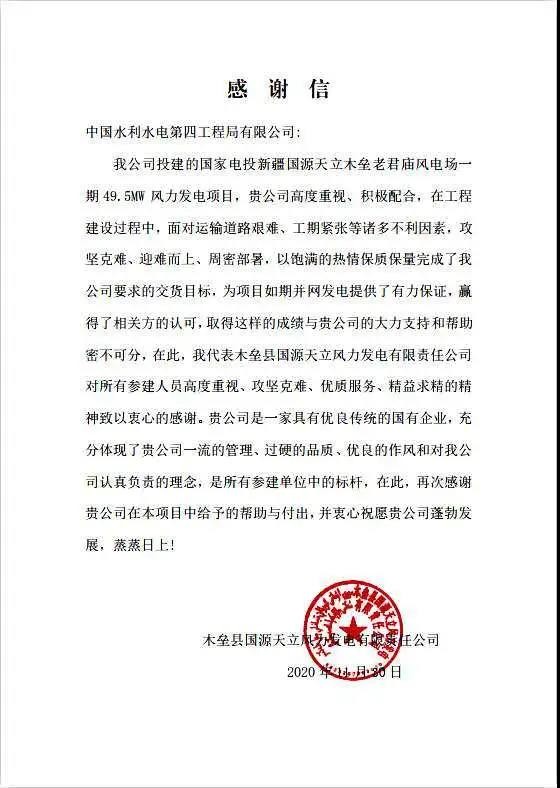

新疆国源天立木垒老君庙风电场一期49.5MW项目位于木垒县、老君庙风区规划内,距离木垒县约98km,在场区中心西南面约98km处。风电场海拔高度在975m~1050m,风电场内外交通较为便利,本工程总装机容量49.5MW,拟安装23台许继2200kW并网型风力发电机组,塔架总高度81m,总工程量约3985吨。该项目于2020年6月28日开工制作,于12月3日供货完成。

虽项目受到一定程度的疫情影响,但这并没有阻碍新疆分公司的保证工期良好履约的信心。新疆分公司为确保该项目的顺利发货,从原材料供货周期开始控制,制定科学合理的生产计划,严格把控各道工序的施工过程以及生产质量,多渠道引进施工人员,确保项目的顺利进行,项目开工后,全体员工协调配合,积极开展各项安全、质量、技术培训工作,同时为确保冬季施工的正常进行,在车间内布置环缝集中加热装置,在防腐车间布置电加热片、大功率暖风机等加热装置以此来确保各工序的质量。在工期紧、任务重、多项目交货重叠,场内塔段堆放积压等多重困难下,分公司齐心协力,加班加点的圆满完成了项目的顺利交货任务。该项目的圆满完成,保证了年底并网发电的目标,有效的推进项目建设进展,得到了业主的好评和认定。

华能吐鲁番风电场一期49.5MW风电项目

华能吐鲁番风电场一期49.5MW风电项目位于新疆维吾尔自治区吐鲁番市三个泉车站西北8公里处,风电场内外交通较为便利,本工程总装机容量49.5MW,拟安装33台明阳MY1.5-70风力发电机组,塔架总高度65m,总工程量约为3494.7吨。该项目于2020年9月28日开工制作,于12月8日完成供货任务。

由于该项目开工时间较晚,任务量大,交货期紧张,且该项目为技改项目,过程中存在很多难题。新疆分公司为确保该项目在工期内顺利完成交货任务,科学组织,统筹安排,制定了合理的施工,并在外场增加生产线,用于内附件安装作业,有效提升了产能,极力了保证该项目的履约。工程项目部多次召开质量、技术交底会,实时解决现场生产过程中存在的任何技术以及质量问题,在驻场监理的见证下,顺利圆满地完成了该项目的全部交货。

特变电工新疆准东木垒大石头200MW风电项目

特变电工新疆准东木垒大石头200MW风电项目位于新疆维吾尔自治区昌吉州木垒县大石头乡,风场为山地丘陵地貌。本工程总装机容量200MW,拟安装42台歌美飒4.5MW并网型风力发电机组,其中新疆分公司承制21套,塔架总高度90m,总工程量约为4462吨。该项目于2020年9月6日开工制作,于12月30日完成供货任务。

由于项目机型特殊,质量要求严格,技术、质检人员在开工前积极学习西门子歌美飒各类规范文件,并在每道工序开工前进行详细的技术质量交底工作,提升了全员的质量意识和规范熟悉度。为提高产能,保证交货工期,施工过程中,技术、质检人员全过程进行指导、检验,及时进行分析总结,为车间生产保驾护航,并按照歌美飒技术文件要求,对各工序质量管理、文件记录、过程管控、施工作业等方面进行了全面的梳理。取得了良好的效果,圆满地完成了该项目的供货,得到了监理方的认可。

狠抓质量,筑牢发展根基

以“质量提升年活动”“歌美飒认证”为契机,重视质量管理,在思想上牢固树立“质量是企业的生命,质量是竞争的核心”质量意识,把顾客满意度作为不懈的追求,当质量与进度、短期效益发生矛盾时坚持质量第一,坚持做到不合格的产品决不出厂门。同时每周组织开展质量培训、质量大检查各一次,通过质量大检查发现问题,及时督促班组进行按期整改。每月月底召开质量总结会,将质量问题带到会议室研究商讨,有效提升了员工的质量意识。

良好履约再赢市场

新疆分公司在新疆寒冷的冬季再掀大干高潮,每个项目指定专人全工序的负责,并编制了详细的生产发货计划,积极组织生产车间开展各项工作。分公司领导更是身先士卒,在交货最紧张的阶段,带领机关管理人员安装镀锌件并现场蹲点,有效鼓舞了员工的信心,使员工坚定了项目履约的决心。五家渠项目更是在交货高峰期,仅用了15天就完成了新增两套塔筒的供货,得到了业主的高度认可。

截止目前,新疆分公司已收到木垒县国源天立风力发电有限责任公司、中国电建西北勘测设计研究院有限公司等多家业主发来的履约感谢信。

领导关怀,殷切希望

2020年,两次疫情的爆发,对新疆分公司的发展造成了严重的影响,各个项目正常履约的时间不断拖后,做好复工复产及抢回疫情造成的工期延误成了新疆分公司的头等大事,装备公司领导多次赴新疆分公司关怀慰问,对今后的工作和生活提供了清晰的思路和明确的目标,激发全体职工的大干热情。

2020年,我们用汗水浇灌收获,以实干笃定前行,我们以“快乐工作、幸福生活”为生活理念。不断深化企业文化建设,以加强贯彻指导为基础,以推进工作创新为目标,以文化活动为载体,以服务生产、服务基层为手段,充分发挥企业文化的导向作用,使员工与公司共成长。

前路漫漫,未来可期!2021年让我们一起携手!


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
