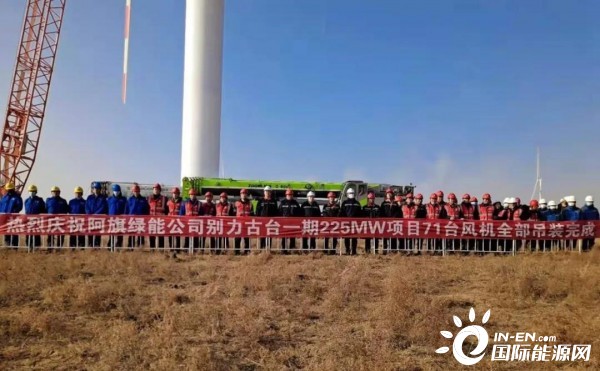

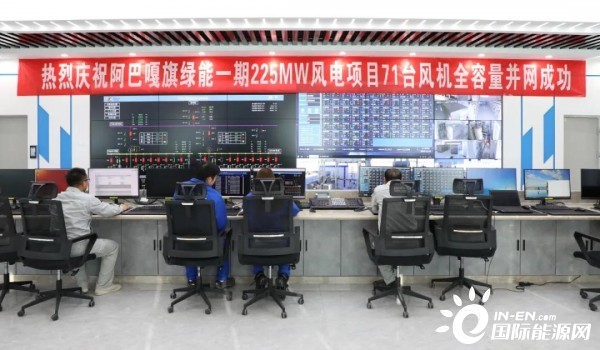

2020年12月29日11时58分,随着最后一台机组并网完成,锡盟新能源阿巴嘎旗225MW风电项目71台风机实现全容量并网,标志着项目重要里程碑节点安全高效完成。
自12月22日14时18分首台风机并网开始,历时7天71台风机全部投产完成。在“全容量并网保电价”目标成功的背后,是参建人员夜以继日的奋斗汗水。在“新冠”肺炎疫情及“抢装潮”双重影响下,用实际行动诠释“奋斗者精神”,在年终岁尾冲刺阶段,确保目标任务的顺利完成。
阿巴嘎旗225MW风电项目成长日记

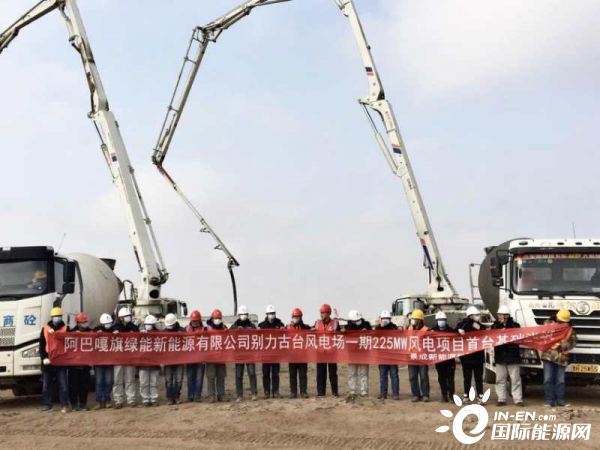

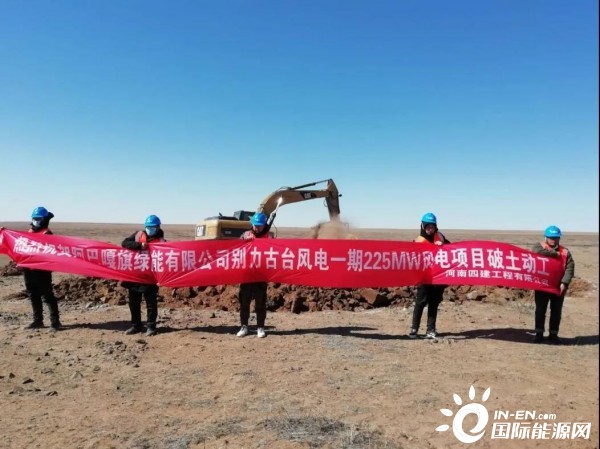

2020年03月27日,阿巴嘎旗绿能一期225MW风电项目第一台风机土石方开挖。
2020年04月15日,阿巴嘎旗绿能一期225MW风电项目风机第一罐混凝土浇筑完成。

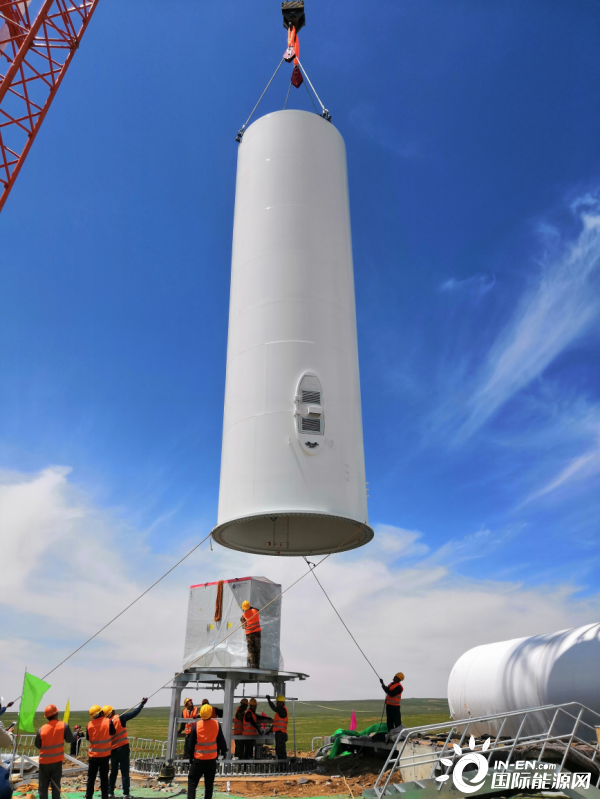

2020年06月01日,阿巴嘎旗绿能一期225MW风电项目首台风机塔筒开始吊装。

2020年08月02日,阿巴嘎旗绿能一期225MW风电项目风机基础全部浇筑完成。

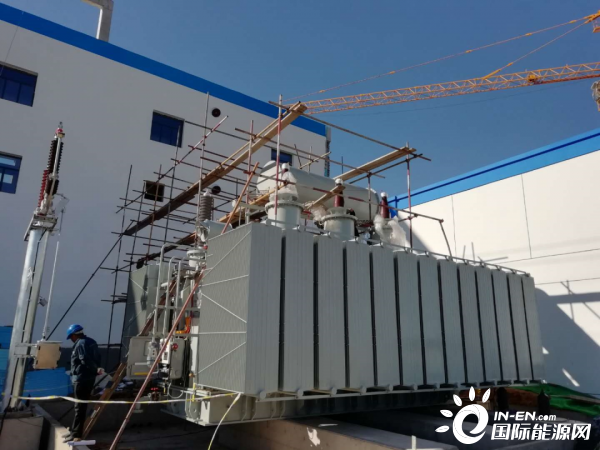

2020年09月04日,阿巴嘎旗绿能一期225MW风电项目#2主变安装就位。
2020年11月16日,阿巴嘎旗绿能一期225MW风电项目风机吊装完成。

2020年12月,阿巴嘎旗绿能一期225MW风电项目倒送电成功。

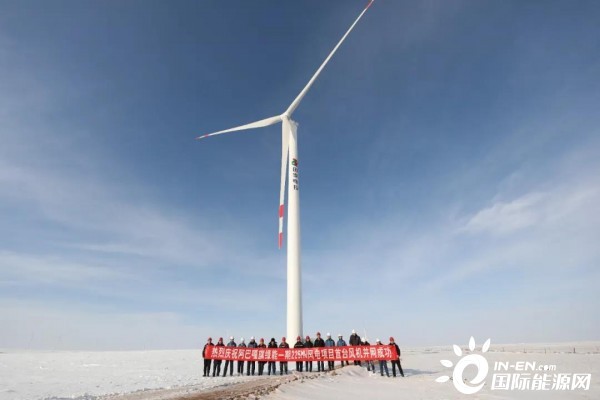

2020年12月22日,锡盟新能源公司阿巴嘎旗绿能新能源敖伦风电场首台风机并网。
