京能内蒙古苏尼特项目132台机组完成吊装

日期:2020-12-30    来源:中国海装

国际风力发电网

2020
12/30
08:59
文章二维码

手机扫码看资讯

关键词: 中国海装 内蒙古风力发电 风电机组吊装

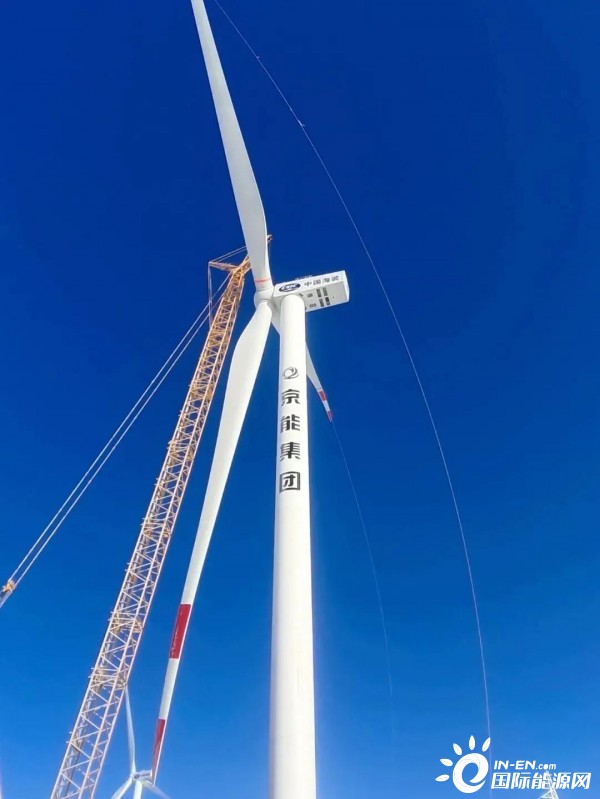

随着45#机组风轮吊装就位,京能苏尼特项目圆满完成132台风电机组的吊装工作。

该项目位于锡林郭勒盟苏尼特左旗境内,距离锡林浩特160公里,总装机容量300MW,采用102台“海装造”H120L-2.0MW和30台H146L-3.2MW机组。

项目筹建之初,针对因“抢装潮”和新冠疫情带来的设备供货紧张、主吊资源及人员紧缺等不利影响,项目部制定了“重点攻坚、协同突破”的安装方案,并提前从内部协调支援人员到岗准备,锁定吊装物资并做好线路规划,通过与业主、地方政府和参建单位的良好沟通,科学部署任务节点和做好督办人员的协同跟进,确保了运输和吊装的全程顺畅。

在项目全员的共同努力下,该项目分别于今年8月11日、12月10日完成了第一台和最后一台机组的吊装工作,横跨夏、秋、冬三个季节,奋战122天,创下了“抢装潮”期间每天1.08台机组的“海装速度”。
