近日,神大01号1200吨自升式风电安装平台在漳浦六鳌海上风电场二期项目(下称“漳浦二期项目”)顺利完成交付后的首台海上风电机组吊装作业。

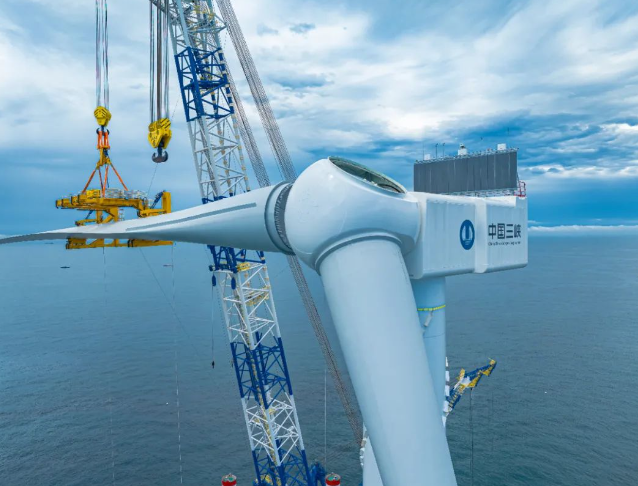

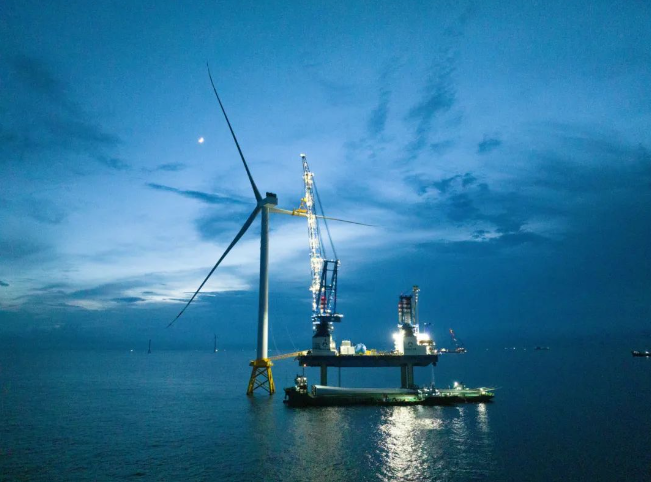

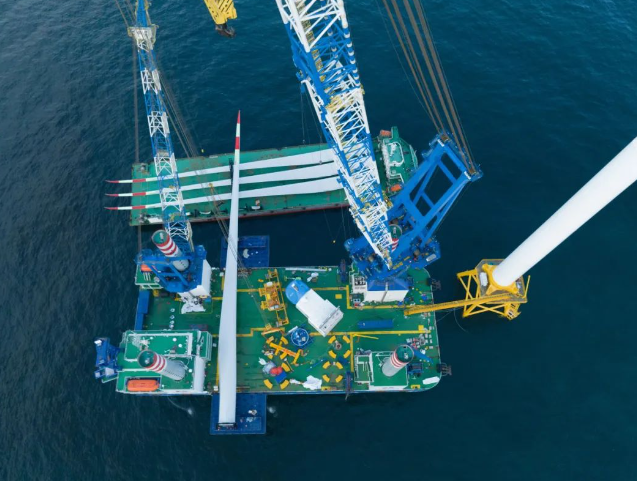

此次吊装的14.3MW机组的轮毂中心高度149.5米,单钩最大重量603吨,现场采用单叶片吊装工艺。从01号平台完成占位抬升到第三支叶片顺利摘钩,共用时3天。
漳浦受台湾海峡特殊地理环境形成的狭管效应影响,成为福建沿海风能最丰富的地区之一,海上风机每年运行的有效时间高达4000小时以上。漳浦二期项目中心距离岸线33.2千米,水深26~42米,规划容量400MW,共安装22台风电机组。作为闽南外海首个风电场项目,漳浦二期项目是探索开发建设闽南外海海上风电大基地的首个示范引领项目,对福建省海上风电走向远洋深海具有重要意义。
