2020年12月5日16时36分,随着调试人员启动按钮按下,海阳四期最后1台风机并网完成,海阳四期100MW风电项目全容量并网成功!
海阳四期100MW风电项目位于山东省烟台市海阳市西部丘陵地区,共安装40台单机容量2.5MW风力发电机组,新建1座220kV预装式升压站及1条220kV送出线路,是华润电力自2010年在海阳地区开展风电建设以来,建设任务最多、占地面积最大,同时也是建设工期最短的风电项目。
“委以重任勇担当,奋斗不止方幸福!

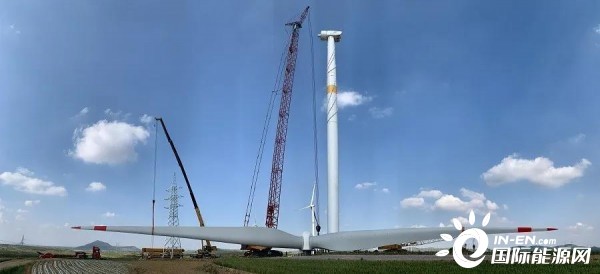

奋勇向前克难关,快马加鞭并十万!”

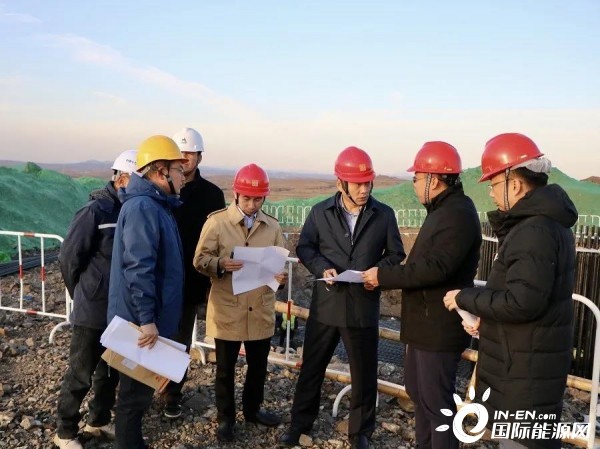

这是海阳四期项目在建设之初喊出的响亮口号,海阳四期建设历程也的确是这句口号的真实写照。海阳四期项目自2019年10月1日开工以来,在大区领导的关心和指导下,项目建设团队秉承华东大区“五个一”精神,精心策划、群策群力、冲锋在前、稳扎稳打,克服了新冠疫情、风电抢装潮、持续数月的恶劣天气、频繁复杂的民事阻工、项目人员不足等重重困难,2020年3月1日实现项目全面复工,3月31日完成全部风机基础浇筑,4月10日完成首台风机吊装,8月9日完成35kV集电线路全部贯通,9月9日完成220kV送出线路及对侧站改造工程施工,10月28日升压站倒送电一次成功,10月30日首批27台67.5MW风机并网成功,11月24日全部风机吊装完成,12月5日全部风机并网成功,紧锣密鼓完成项目关键节点,高效完成项目建设任务,创造了一个又一个“海阳速度”。
海阳四期项目全容量并网成功,标志着华东大区向着实现2020年高电价风电项目全部并网的目标又迈出了坚实一步!
