50MW,河北张家口坝上风光储二期扩建工程风机全部吊装完成

日期:2020-12-09    来源:中国电力新闻网  作者:赵嘉庆 乔平

国际风力发电网

2020
12/09
09:36
文章二维码

手机扫码看资讯

关键词: 风光储项目 风机吊装 风电项目

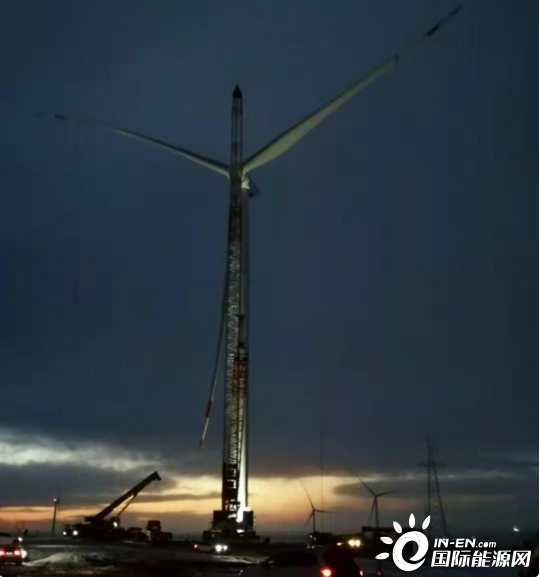

2020年11月27日18时05分,随着D11号风机叶轮组件与机舱精准对接,风光储二期扩建剩余5万千瓦风电场工程11台4.5MW风机全部吊装完成,该系列风机为国内首批投用的4.5MW直驱型大容量风力发电机组。

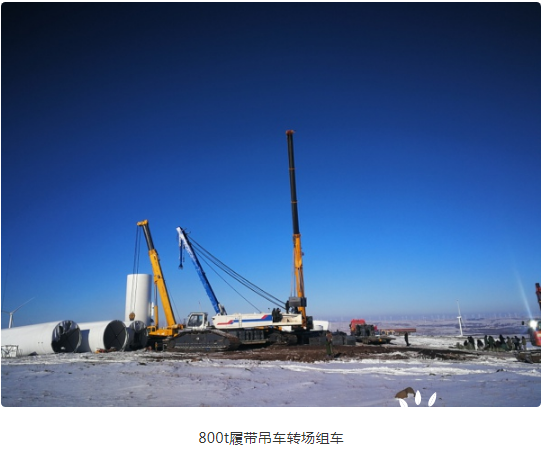

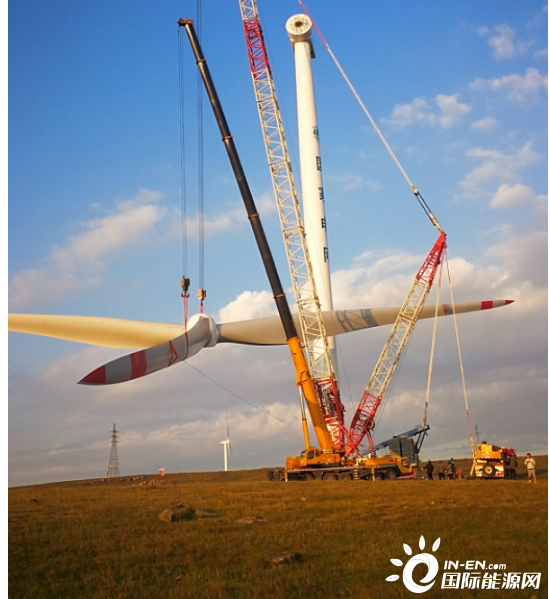

本期风机吊装工作于9月3日开始,于11月27日全部完成,监理单位为北京华联电力工程监理有限公司。工程初期监理项目部依照有关规定,全面参与《风机吊装专项施工方案》的专家审核,为确保风机吊装过程的安全可靠及综合考虑各种风险因素,经过多次论证与完善最终确定800吨主吊加超起的吊装方案。

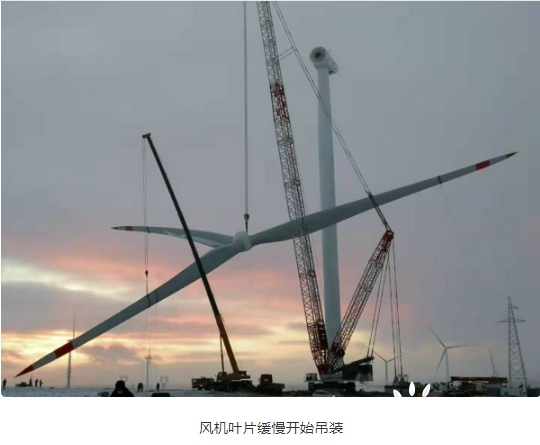

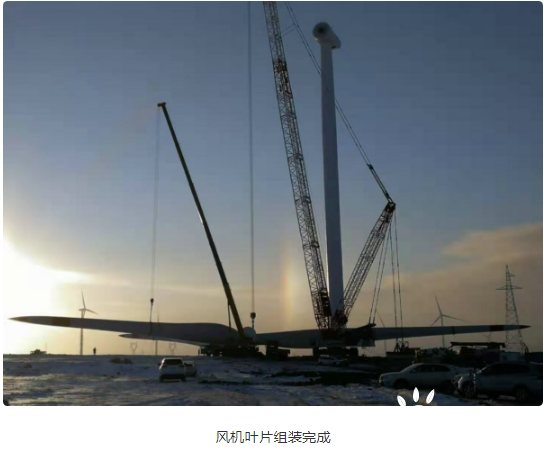

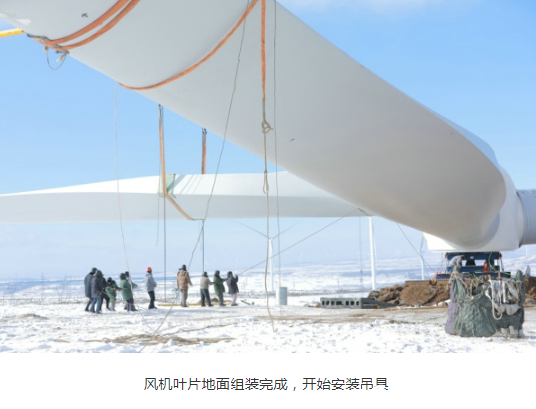

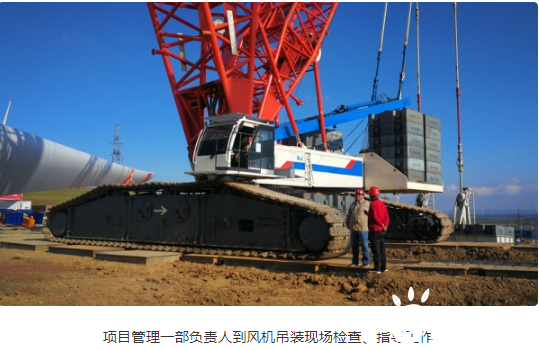

面对着国内陆地上最长的叶片组装和叶轮吊装,监理项目部安全监理师江帆在每次吊装前均要对主吊、辅吊、索具、吊具、临时施工用电等进行细致的检查;吊装过程中吊装监理师刘晓峰思想高度集中,监督着诸多工序和步骤是否依照吊装方案执行,同时还关注着手中的风速仪,确定是否满足风机组件起吊的风速条件。风机安全的吊装完成后,有着10多年风机电装经验的电气监理师谢桂婵,紧接着要组织风机机务和吊装的验收,她是整个监理项目部中唯一的女性,但在工作中的作风不输给任何男同事。

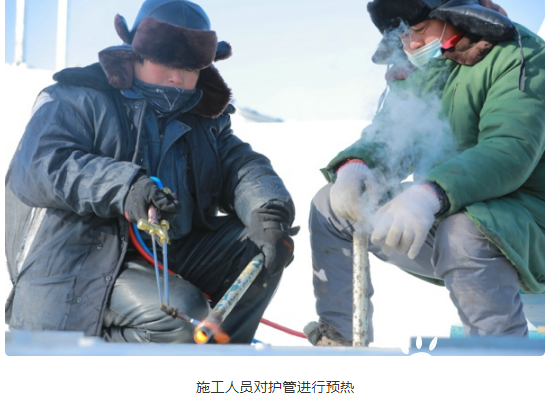

受地形复杂影响,每台风机吊装环境均不一样,监理项目部与施工项目部、风机厂家、业主项目部共同研究最佳吊装位置。在工程还剩下2台风机未吊完时,张家口坝上地区的大雪到来了,伴随着4-6级的西北风和零下20摄氏度以下的低温,吊装工作受到严重影响。各参建单位共同谋划、精心准备、随时关注风速变化趋势,抓住满足风机吊装的关键“窗口期”,在皑皑白雪的映照下,在各单位的共同努力下终于完成了最后两台风机的吊装。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
