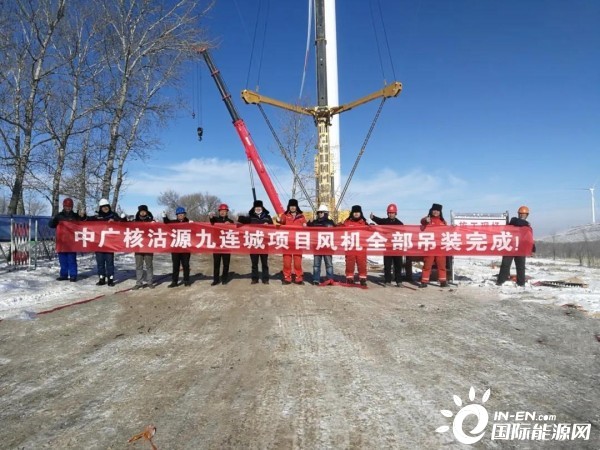

11月24日10时50分,随着4#风机叶轮与发电机在90m高空完美对接完成,中广核沽源九连城50MW风电项目顺利完成全部20台风机吊装任务,自2020年9月14日首吊以来,历时70天,向项目年底全容量并网迈出了坚实的一步。
本项目位于张家口市沽源县九连城镇境内,总装机容量50MW。安装20台单机容量为2500KW的金风GW140-2500KW风力发电机组,风机塔筒由四段组成,塔筒总高度为90m,叶轮直径140m。
该项目于2017年11月23日核准,2019年在张家口市政府、能源局的要求下,完成了4台风机基础浇筑,取得沽源县发改委开工证明,确保项目取得0.5元/千瓦时的电价。2020年4月,九连城项目全面复工,项目部在做好新冠疫情防控工作的基础上,稳步推进工程建设,截止目前本项目已完成全部风场道路、风机基础、线路架线、风机吊装等施工任务,进入风机消缺及调试阶段。
本项目全体参建人员将同心协力,攻坚克难,以饱满的热情全身心地投入到今后的并网工作中去,继续为“压实安全责任,严盯紧守38天、全力以赴保工程建设领域年底安质环绩效一档目标实现”贡献力量。
