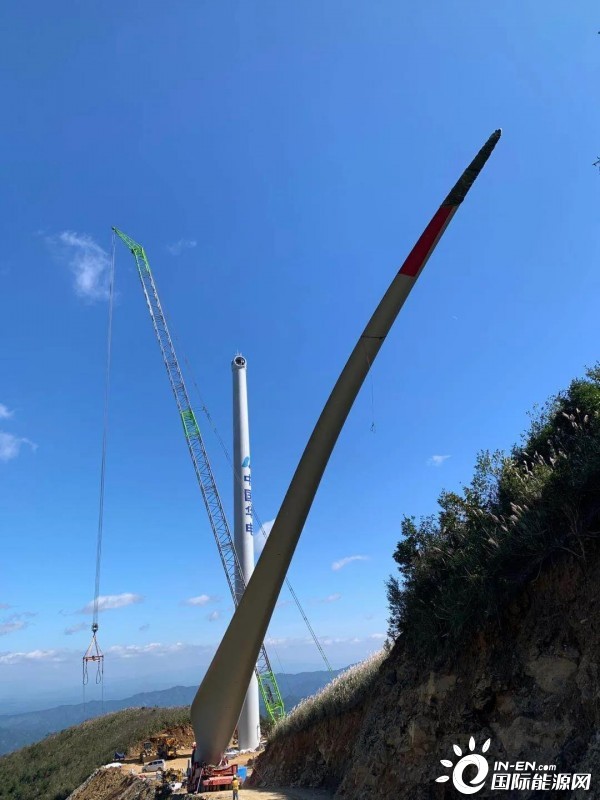

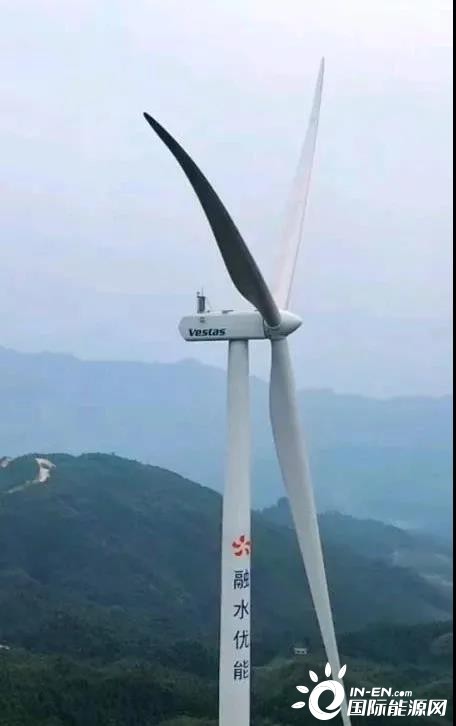

10月21日,优能集团梓山坪风电项目完成第一台风力发电机组吊装,成为融水县第一台吊装完成的风力发电机组。截至10月底,优能融水梓山坪、摩天岭风电项目已完成6台塔筒、发电机吊装,优能集团九元山风电项目完成4台塔筒、发电机吊装。预计11月底三个风电场项目均可完成风机总数三分之一的吊装,实现并网发电目标。
“十三五”期间,融水县通过招商引资共签约13个风电项目,截至目前,已获上级发改部门核准项目5个,落地在建项目3个。今年以来,受新冠疫情影响,人员不能按时到位,复工延后,导致工期缩短项目建设成本增加。复工后,持续降雨,山体滑坡、道路冲断、山洪等自然灾害导致总体进度滞后。县人民政府组织发改局等相关部门加强协调服务工作,积极帮助企业协调和解决防护物资,各行业主管部门安排专人指导各企业落实疫情防控主体责任,引导企业开展复工复产工作;会同交通、交管部门协调审批解决风电设备运输沿路改造、临时停放场地,缓解运输过程中的困难;协调自然资源规划、住建、征地、林业等部门办理用地手续,努力将影响降至最低,争取早日实现并网发电。
