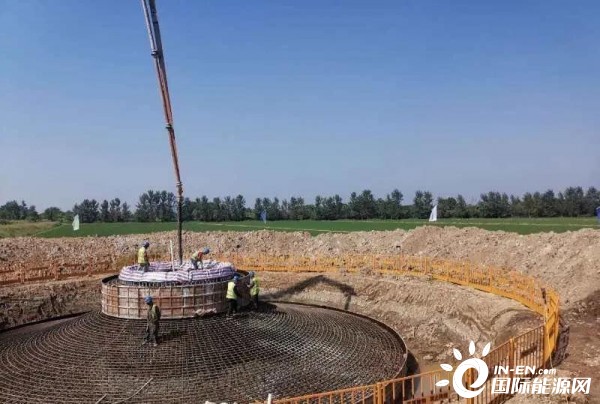

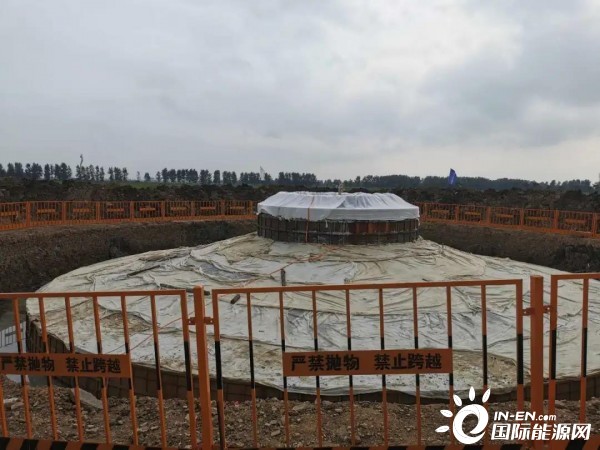

一边是举国同庆,合家团圆,开启一段说走就走的旅程,一边是机器轰鸣,孤身在外,坚守一线的“照常营业”。10月6日,经过10个小时的连续奋战,公司宿松九成风电项目一期1号机位最后一罐混凝土浇筑完成,标志着该项目一期1、3、4,共计3条集电线回路,23台风机全部完成基础浇筑。

从今年6月1日开启首台风机基础浇筑至今,该项目克服汛情、设备供货、工期紧张等多方不利因素影响,认真梳理、细化工序,合理安排施工计划,组织多班组多作业面同时施工,加快施工进度。目前,项目二期完成8台风机基础浇筑,累计共完成31台风机基础浇筑,同时,项目升压站电气安装、风机吊装、集电线路及外送线路施工等也在同步推进中。

下一步,项目将进一步细化工序,严格执行施工计划,积极开展剩余风机基础施工,保证风机吊装节点,确保实现年底全容量并网,顺利投产总目标。
