60MW,三峡新能源甘肃清水项目全部风电机组吊装完成

日期:2020-09-10    来源:运达股份

国际风力发电网

2020
09/10
11:29
文章二维码

手机扫码看资讯

关键词: 运达股份 三峡新能源 风电机组吊装

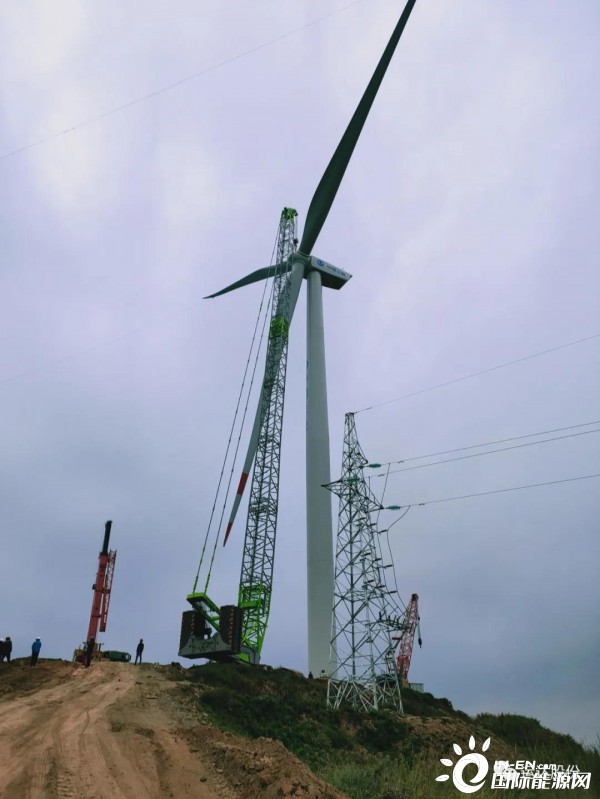

三峡新能源甘肃清水项目于2020年4月26日开始吊装,7月14日首批机组正式并网发电,9月9日清晨伴随着风轮与机舱连接的最后一颗螺栓缓缓到位后,标志着全部机组顺利吊装完成。

清水县位于甘肃省天水市东北部,是国家级贫困县和国家能源局定点扶贫县。清水项目总装机容量为60MW,安装24台运达股份WD140-2500型机组 ,自2019年4月3日开工以来,项目人员贯彻落实习近平总书记决战决胜脱贫攻坚指示,不断加快项目建设进度,努力推动贫困地区经济社会快速发展,助力清水县如期脱贫摘帽。作为国家能源局助推清水县脱贫攻坚的重点能源项目,项目建成后20年内,每年将从收益中按一定比例帮扶当地贫困户,为带动当地贫困群众增收致富,助力地方经济发展,起到积极推动作用。

项目建设期间,在“抢装潮”“新冠疫情”的双重影响下,运达股份现场人员积极协调设备到货,不断抢抓进度,克服冰雪天气、路滑坡陡等重重困难,工程建设得到稳步、安全、有序推进,并于9月9日顺利完成全部机组吊装。

清水项目的建设对当地发展具有重要意义,项目建成后,每年可贡献清洁电能约1.14亿千瓦时,节约标煤约3.63万吨,减排二氧化碳约13.32万吨,让当地的绿水青山成为真正的金山银山。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
