湖北鹤峰县公路管理局为走马风电大件设备运输“让路”

日期:2020-08-14    来源:云上鹤峰

国际风力发电网

2020
08/14
08:52
文章二维码

手机扫码看资讯

关键词: 湖北风力发电 风电设备运输 风力发电

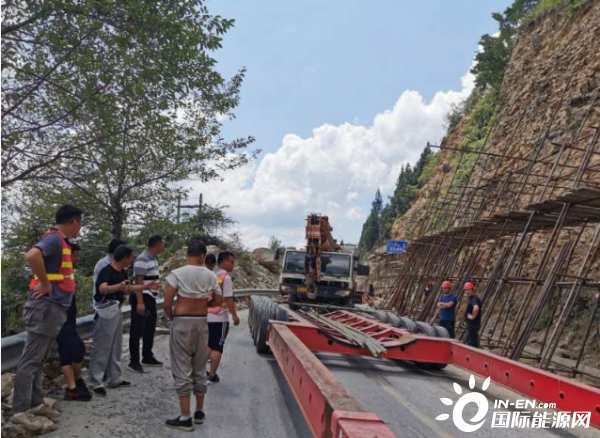

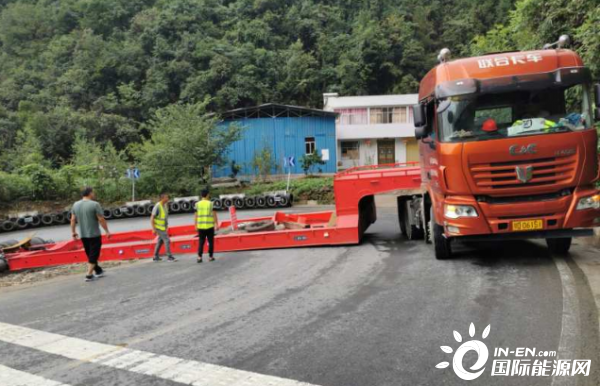

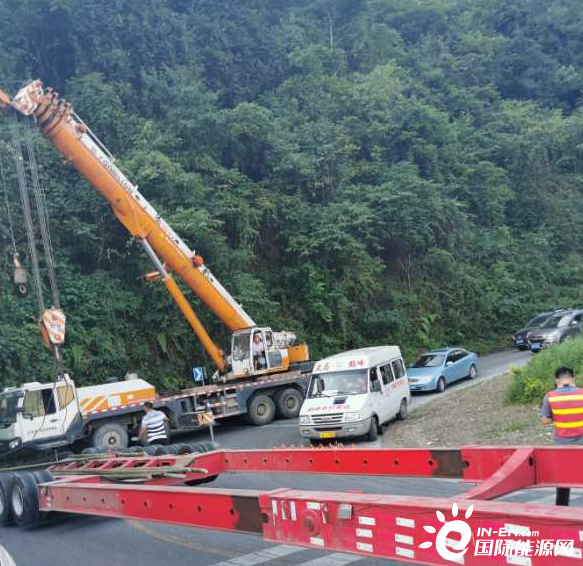

8月11日至12日,鹤峰县公路管理局、湖北能源集团鹤峰大垭新能源有限公司、承担大件设备运输道路改善施工单位湖北亿丰众鑫建设工程有限公司相关责任人和技术人员一道驾驶大件运输车辆从省道巴来线汾水岭至县城、国道G351满山红至杨柳坪、省道南鹤线碑垭至北镇村进行了现场模拟试运行测试。

通过现场模拟测试和勘察,部分路段弯道半径过小,尚不能满足大件运输需要的道路条件,县公路管理局负责人表示将再次为大件设备运输“让路”,进一拓宽回头弯和增大弯道半径,尽最大限度满足大件设备安全运输的需要。

走马风电项目启动以来,县公路管理局高度重视,主动对接,热情服务,积极为风电设备运输提供条件。由于风机叶片及塔筒的设备尺寸太大,特别是叶片长度达68.9米,因此,沿途弯道要求转弯半径不得小于32米,对道路宽度要求极高。

据了解,该项目大运输途经件鹤峰县境内省道S245、国道G351、省道S341,总里程约100公里。县公路管理局急企业之所急,想企业之所想,千方百计为该公司大件设备运输提供安全、便捷的道路交通保障。据统计,目前已完成48处路基拓宽工程,完成土石方开挖及转运9400立方米,实施路面块石换填3400立方米,浆砌片石边沟墙720立方米,完成混凝土硬路肩330余立方米,浆砌块石挡土墙1090立方米,新安装和拆迁钢护栏320米,累计拓宽路面达5200平方米,实施路侧绿化恢复达1600余平方米,砍伐公路行道树290余株,修剪行道树600余株。

据悉,湖北能源集团鹤峰走马风电项目属于恩施州重点项目,该项目规划总装机容量5万千瓦,安装20台单机为2500KW风力发电机组,项目总投资为4.44亿元,计划于2020年12月31日全部并网投产发电。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
