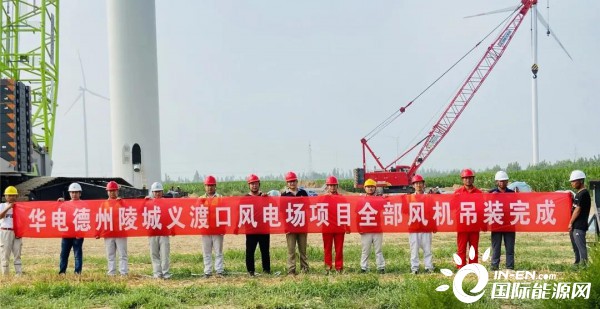

2020年8月1日8时16分,公司总承包建设的华电德州陵城义渡口风电项目顺利完成全部风机吊装里程碑节点,以此向八一建军节献礼!
华电德州陵城义渡口风电项目本期装机容量50MW,选用25台单机容量2MW、叶轮直径127m、轮毂高度100m的双馈型风力发电机组,同期新建一座220kV升压站,场内以2回35kV集电线路接入升压站,并以1回220kV线路送出,接入500kV陵县站220kV母线侧,是华电山东公司在德州区域开拓的首个电源项目。

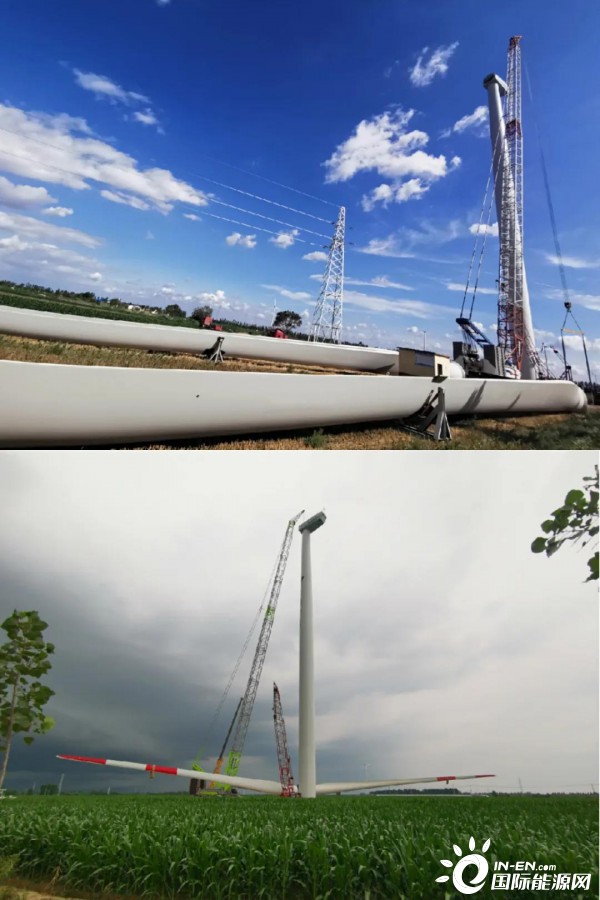

义渡口风电项目属于平原风电,机位分散穿插在农田及村落之间,涉及村镇多、人群复杂。风机吊装前,项目团队精心策划,提前开展情况排查,积极联合地方政府、派出所深入村镇庄户,解决影响吊装工作的瓶颈问题,全面分析并制定合理可行的吊装方案。在吊装阶段,积极协调机械设备和人力资源投入,见缝插针,积极推进现场吊装进度,对吊装过程进行全过程旁站监督,加大安全隐患排查与整治力度,确保各个作业环节管理到位、责任到人。自4月18日首吊开始,历时106天,最终安全、优质、高效完成全部风机吊装任务,得到监理、业主单位的一致认可。
下一步,项目部将继续发扬“马上就办、办就办好”的工作作风,以党员突击队、党员先锋岗为依托,为项目全面调试工作凝聚攻坚克难的先锋力量,不负重托、不辱使命,确保项目早日并网发电!
