横梁风电场工程建设小组副组长周能奇说:
“目前,横梁风电场静态、动态调试全部完成,送出工程变电所基础及建筑工程完成,正在进行设备设施安装,预计12月下旬升压站倒送电,以实现年底风机投运要求。”
横梁风电场由大唐丰都新能源有限公司建设,该工程为市重点工程,位于丰都县境内的方斗山呈东北至西南走向连续延伸的山脊上。横梁风电场工程并网条件较好,具备建设大型风电场条件,开发该风电场符合可持续发展的原则和国家能源发展政策方针,能够带动地方经济的发展。

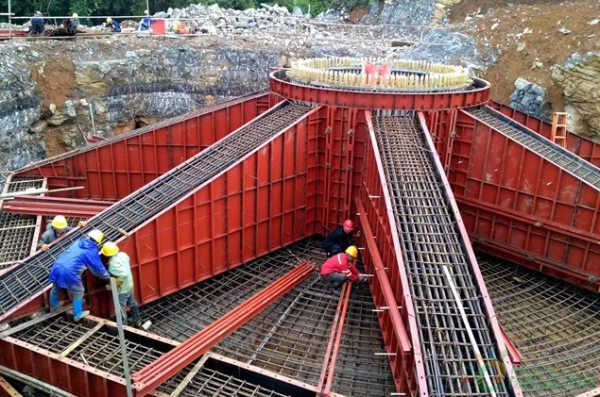

▲ 第二套风机基础定型钢模板就位

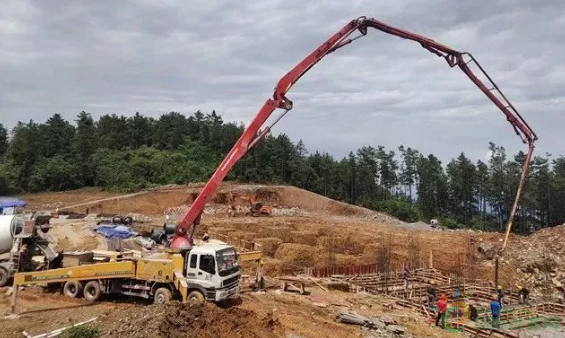

▲ 风机基础混凝土浇筑

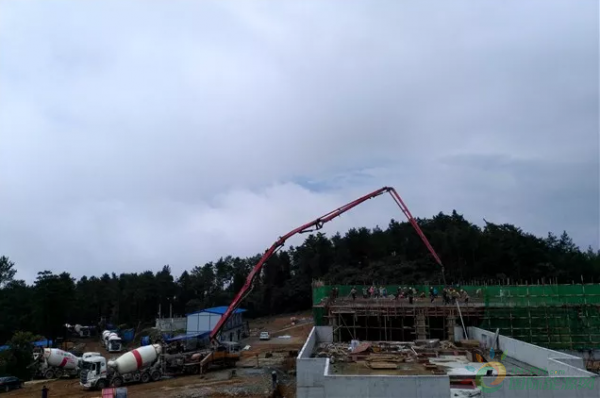

▲ 升压站首仓混凝土浇筑

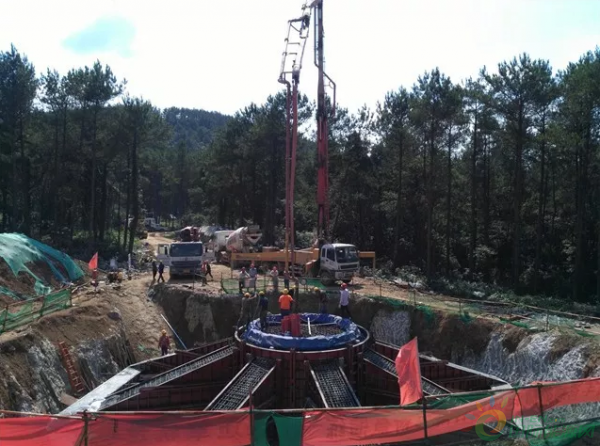

▲ 升压站封顶
横梁风电场工程于2018年11月开工建设,2019年5月首个风机基础混凝土开始浇筑,7月升压站综合楼主体结构封顶,9月首台风机开始吊装。
截至目前,升压站主体结构土建、装修工程、电气设备安装调试全部完成,风机基础累计完成13座,风机累计完成7台整套吊装,并于12月5日取得启动试运行验收,有望12月底前将实现正式投产。

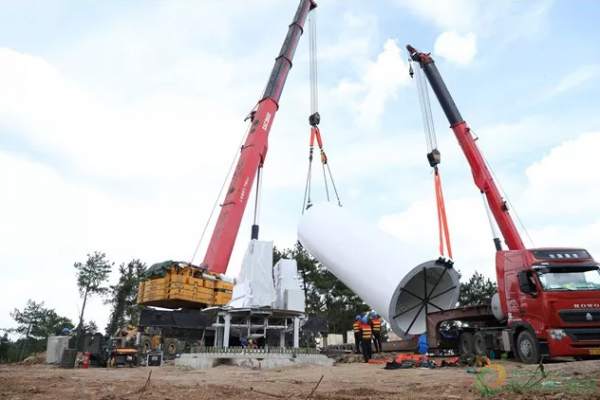

▲ 塔筒吊装

▲ 叶片整体吊装
横梁风电场项目由多个工程组成,首先是道路工程建设施工,该工程主要包含进场道路、场内道路和各风机位支线道路。目前这些道路均已完成,而且弯道及坡道也已全部修正完成,具备大件运输条件。
其次是升压站建筑工程,主要分为站前区、生产区,包括综合楼、附属用房、综合水泵房、主变压器、110千伏出线架构及35千伏配电室等。
再次是风电场风机基础工程,风机基础开挖直径21.2米,开挖深度4米。目前,风机平台共计16基,累计完成15个风机平台开挖,1台风机道路清表完成;浇筑完成13个基础。
此外,横梁风电场项目还包括集电线路工程和风机吊装工程等。目前,集电线路电缆沟开挖完成15千米,累计敷设完成10千米。首批投产风机安装、集电线路、接线箱、箱变等全部完成,各项试验已经全部完成,具备投运条件。

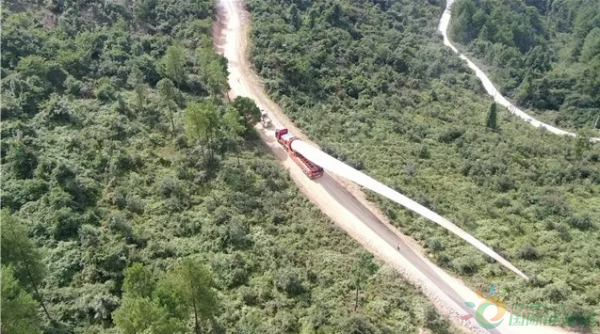

▲ 施工现场
12月5日至6日,横梁风电场工程启动验收并通过,标志着工程正式进入启动试运行阶段,年底首批机组即将投产。
