近日
中建三局总承包公司承建的
山东省重大项目
三峡莘县100MW风电项目
完成所有混塔组件吊装
首批5台风机并网

项目位于聊城市莘县
总装机容量100兆瓦
建设内容包含16台6.25兆瓦
风机及箱变基础、35千伏集电线路等
建成后年平均发电量可达2亿千瓦时
减排二氧化碳16.54万吨
精心协调 组织征拆
项目属于分布式陆上风电
临时运输便道用地涉及
3个镇、27个行政村
村民们曾有“施工破坏青苗”
“复垦土地营养流失”
“测算的补偿面积不准确”等顾虑
项目团队采用“三带工作法”
带着勘测定界图上门讲规划
带着复垦样板视频解顾虑
带着补偿标准手册算明白账
累计上门走访204户居民
打消了村民原有的顾虑




将原计划穿越农田的7公里运输便道
优化为原有田间道路
63亩高产农田得以保护
全力攻坚 快速施工
16台风机点位分散
最远距离达12.5公里
项目团队将现场划分为
10个作战单元
实施“网格化”管理
全天候把控施工进度



面对当地9-10月的连续降雨

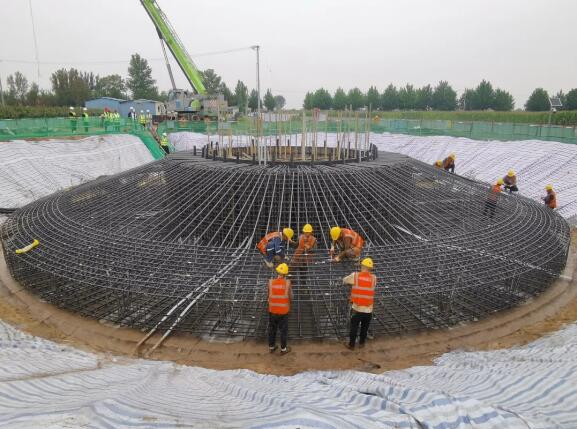

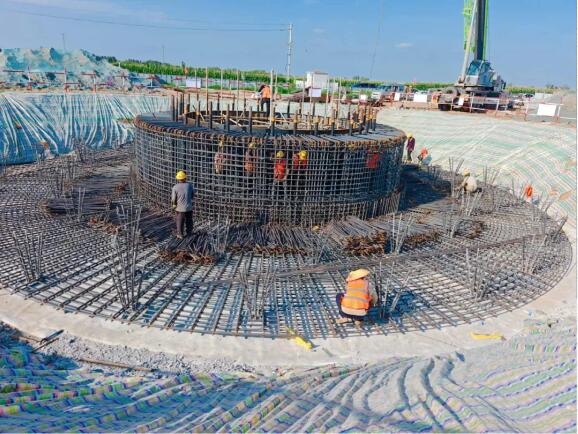

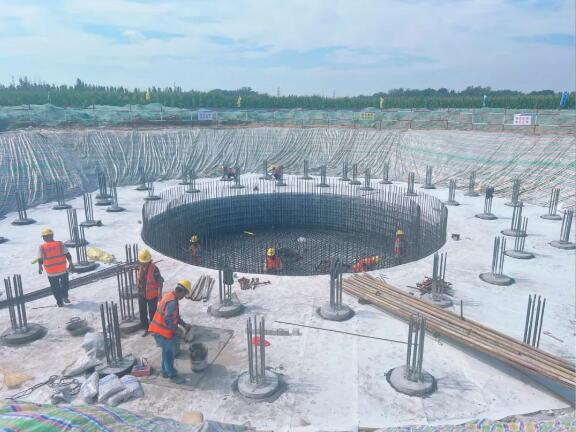

现场多个基坑点位地下水位上涨
最高水位高于基坑作业面2米等挑战
项目团队采用多级多环轻型井点降水方案
巧妙解决施工难题

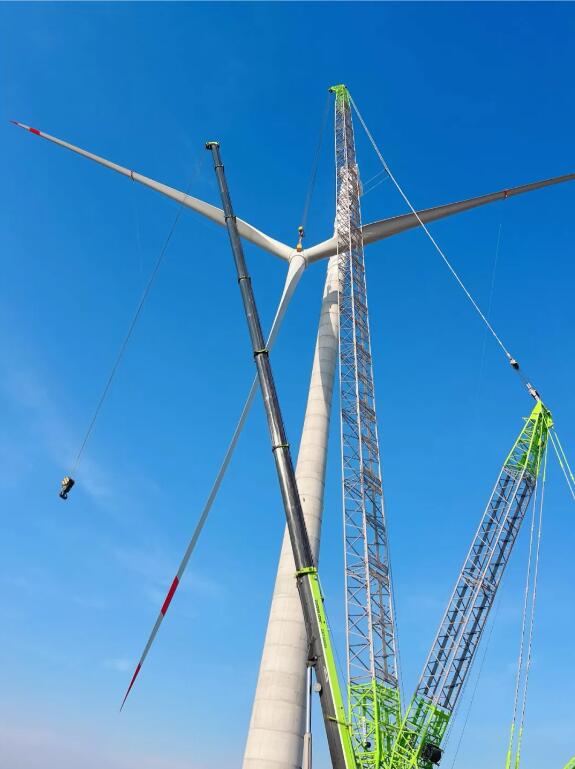

4个多月即完成所有混塔组件吊装

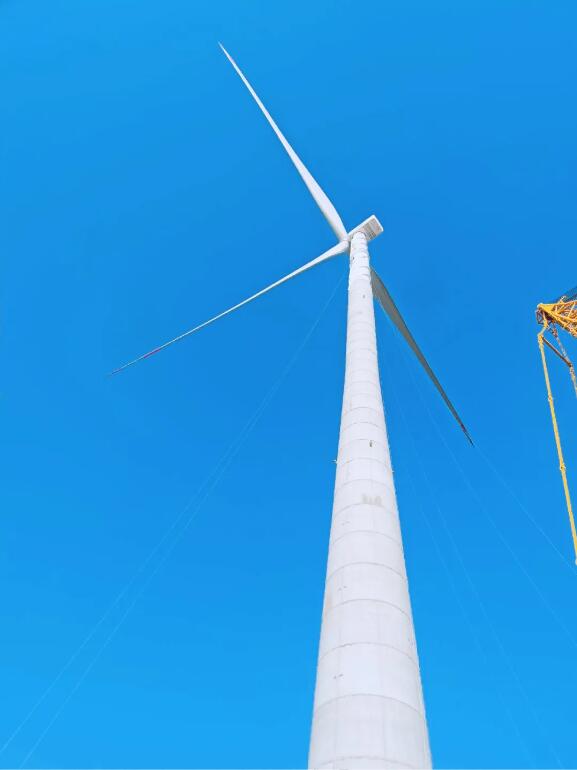

成功实现5台风机顺利并网
精益求精 品质坚守
针对风机扇叶在狭窄街道的运输难题
项目团队成立“清障护航小组”
提前6个月踩点勘测
绘制详细的运输路线图
调整可能影响通行的红绿灯、花坛等
运输时专人维持车流、人流秩序
保障风机扇叶安全顺利运输

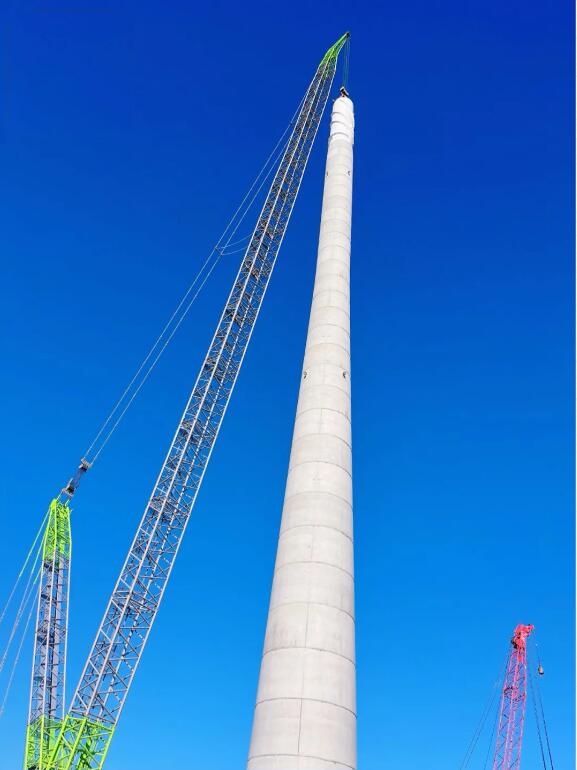

风机吊装采用高精度激光垂准仪
激光扫平仪进行实时监测
组建质量监督小组
对吊装过程进行全过程监督复核

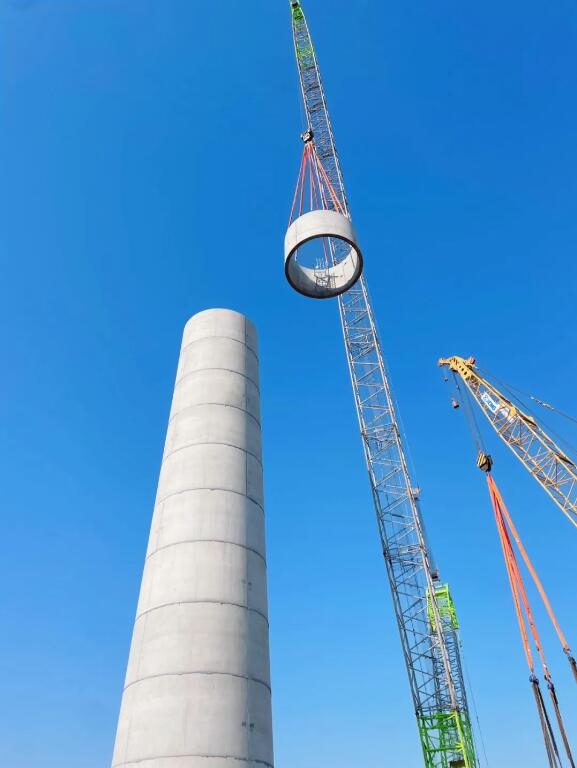

风机扇叶采用预拼装的整体吊装方案
确保吊装精度与安全
实现项目快速建造、精益建造
