新疆天山北麓900兆瓦风电项目并网发电

日期:2026-01-27    来源:中国能建安徽电建二公司

国际风力发电网

2026
01/27
08:54
文章二维码

手机扫码看资讯

关键词: 风电项目 风力发电 陆上风电

巍峨天山脚下,百余座百米风机如钢铁巨人般屹立于戈壁之上。叶片转动间,划破长空,发出低沉而有力的呼啸——那是绿色能源奔涌的脉动,也是近六百名建设者在天山北麓书写的奋斗史诗。

2025年12月30日,从国家“沙戈荒”大基地外送通道重要工程——新疆天山北麓新能源基地传来捷报:中国能建安徽电建二公司承建的风电主体工程Ⅱ标段900兆瓦风电项目实现并网发电。该项目位于哈密淖毛湖与三塘湖区域,是“疆电入渝”配套电源的关键组成部分。自此,源源不断的绿电,跨越山河,点亮远方。

戈壁扎营,闯出“能建速度”

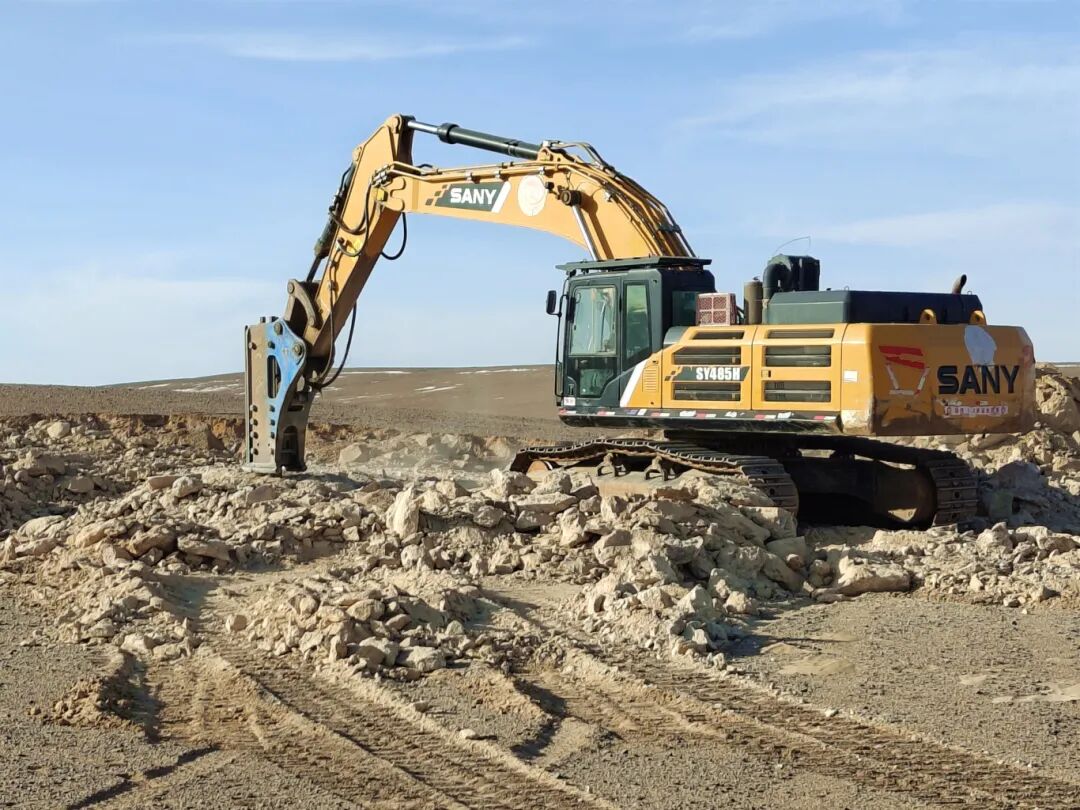

2025年2月15日,项目正式开工。面对茫茫戈壁、漫天黄沙、昼夜温差与崎岖路面,每一步推进都是与自然的较量。

“没有条件,就创造一切条件!”项目经理杨家瑞带领团队,以“跑步进场、开工即决战”的姿态,打响了一场与时间赛跑的攻坚战。缺水,就从百里外运;缺电,便自建临时发电站;无营房,迅速搭建活动板房。团队顶风沙、战严寒,配备无线通讯设备,积极协调各方资源,仅用28天完成商混站自建、道路贯通与临建设施,项目全面进入主体施工阶段。

79天,浇筑一方标杆

“零下十度的严寒,岩石基坑开挖难、物料运输紧、施工窗口短,我们是在跟天气抢进度。”项目执行经理徐万语气坚定。

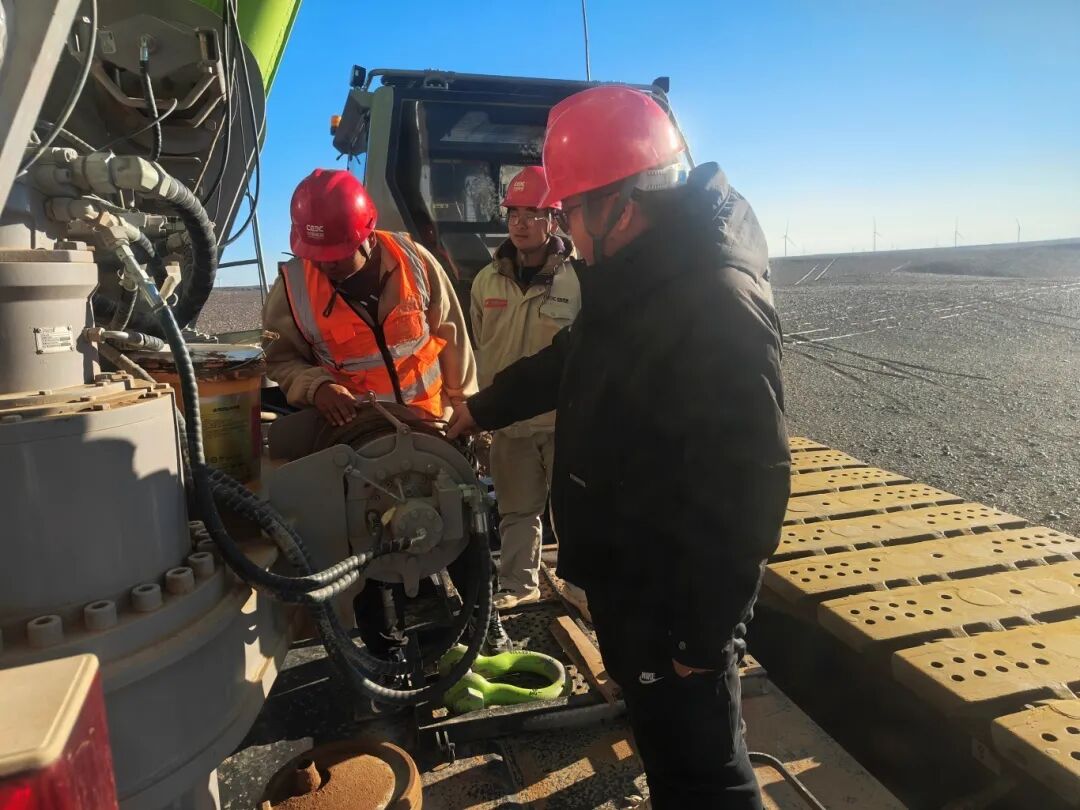

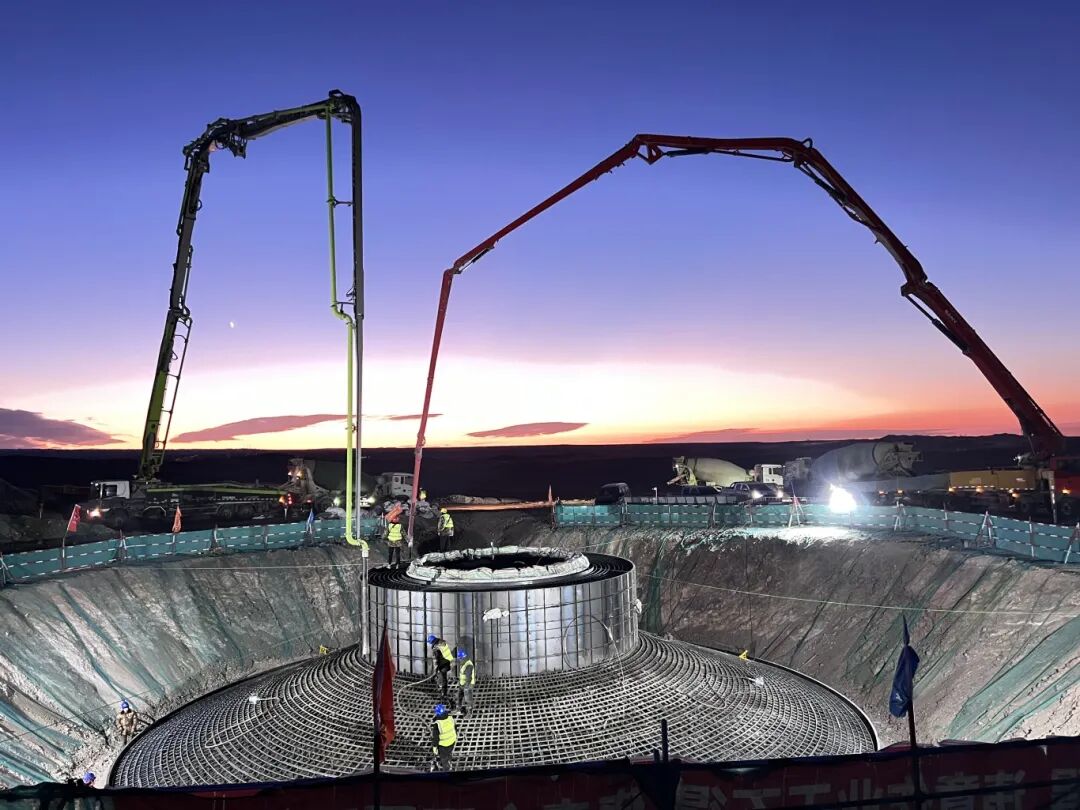

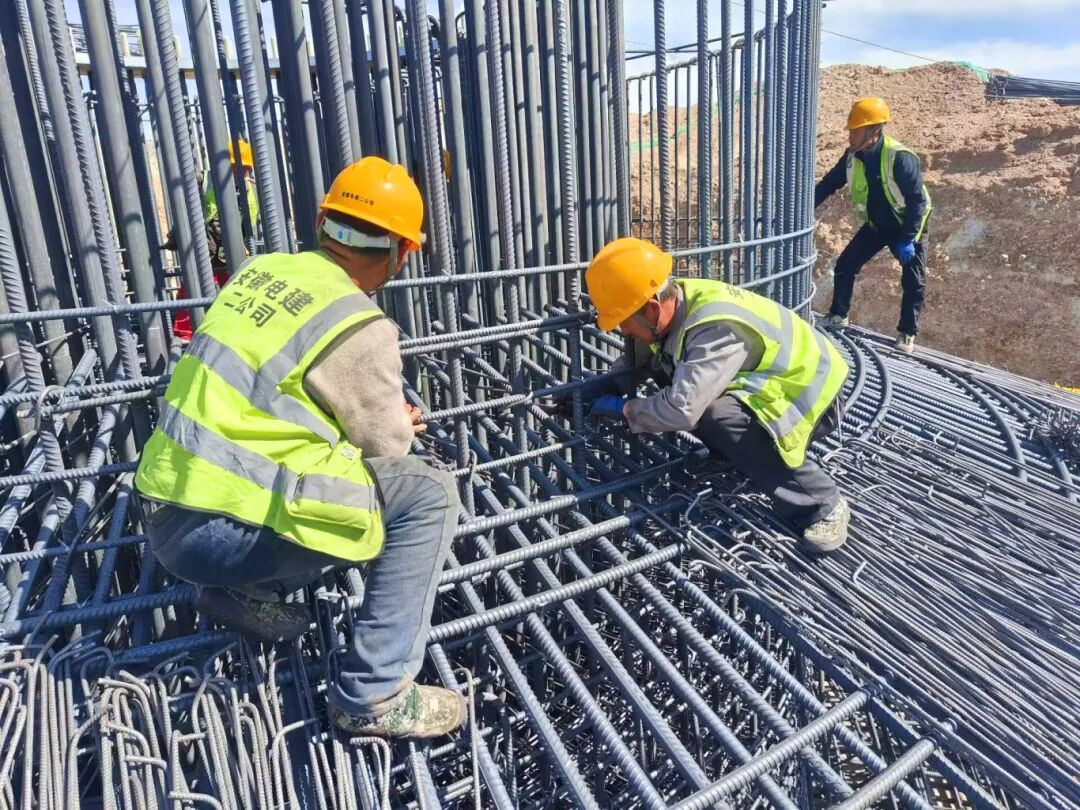

单台风机基础混凝土量达938立方米,需连续浇筑10小时并保持恒温,考验着技术与组织能力。项目成立技术攻关小组,实行“人停机不停”轮班作业;组建4支供应车队,保障水、砂石、水泥及时到位;调配7台泵车、30台罐车,采用“远近机位交替”模式科学调度;实施“现场+搅拌站”双监督机制,严控钢筋绑扎、模板支护、浇筑温度等关键环节。

从“一天一基”到“一天三基”,团队不断突破极限。79天,109基风机基础全部完成,累计浇筑混凝土12.39万立方米,创下华润电力同类项目最快纪录,成为新能源大基地建设的施工典范。

追风路上,破解吊装难题

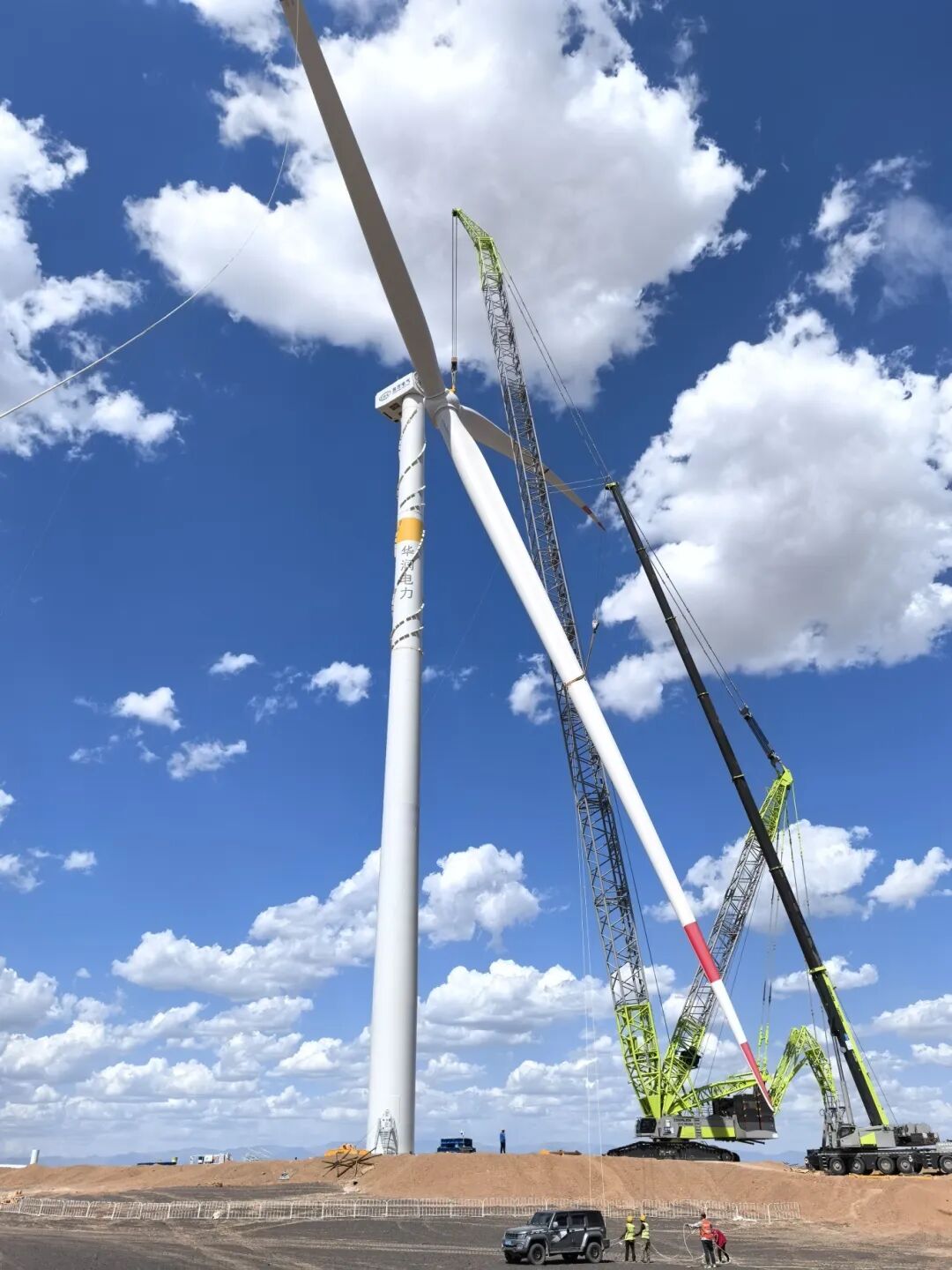

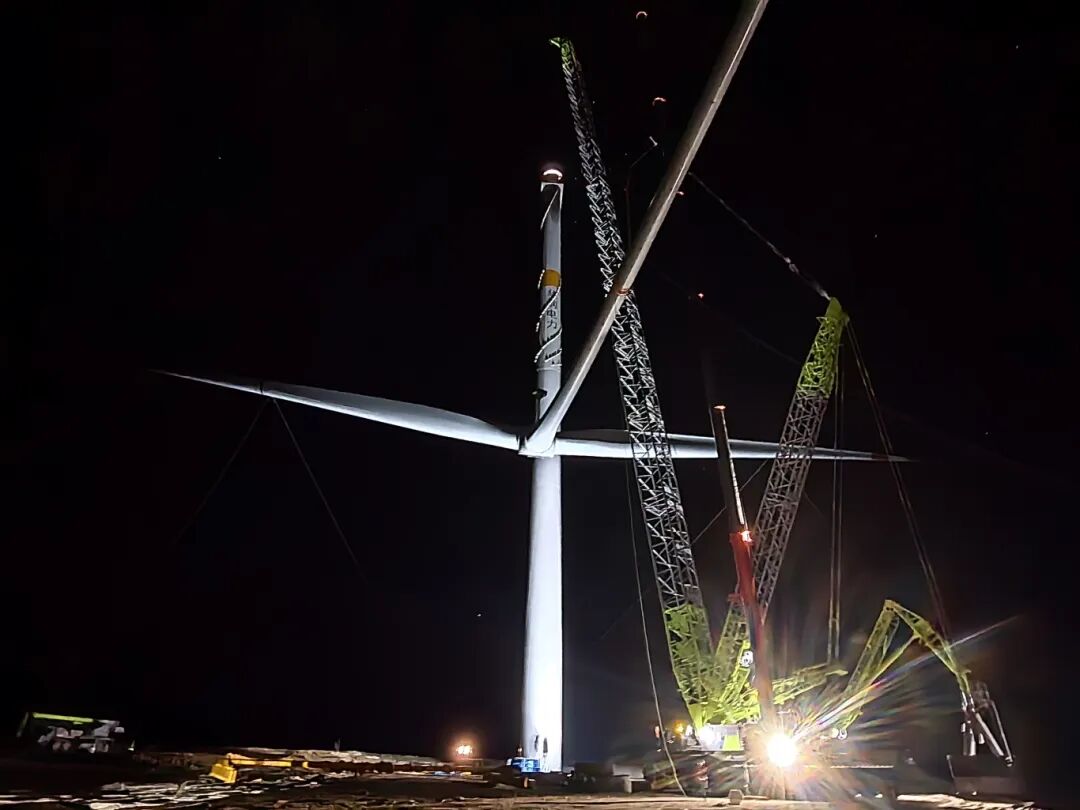

项目地貌复杂,机位或处陡坡,或藏沙丘,运输之路犹如“戈壁迷宫”。150吨机舱、103米叶片,要在坡陡路险的沙石地上完成转运,每一步都充满挑战。

“仅叶片过坡时的摆放角度,就调试了十几次。”项目总工陈庆尧回忆。此地年均7级以上大风超过120天,昼夜温差常超25℃,白天设备烫手,夜间金属冷缩,高空吊装面临严峻考验。

项目团队为机械加装保温套,为人员配齐防风装备;成立吊装攻坚组,执行“早部署+晚总结”机制,确保日事日清;密切对接设备供应与并网手续,紧盯运输、抢抓窗口。戈壁之上,一座座风机破沙而立,宛如新生林海。

“智能+”护航,铸就安全精品

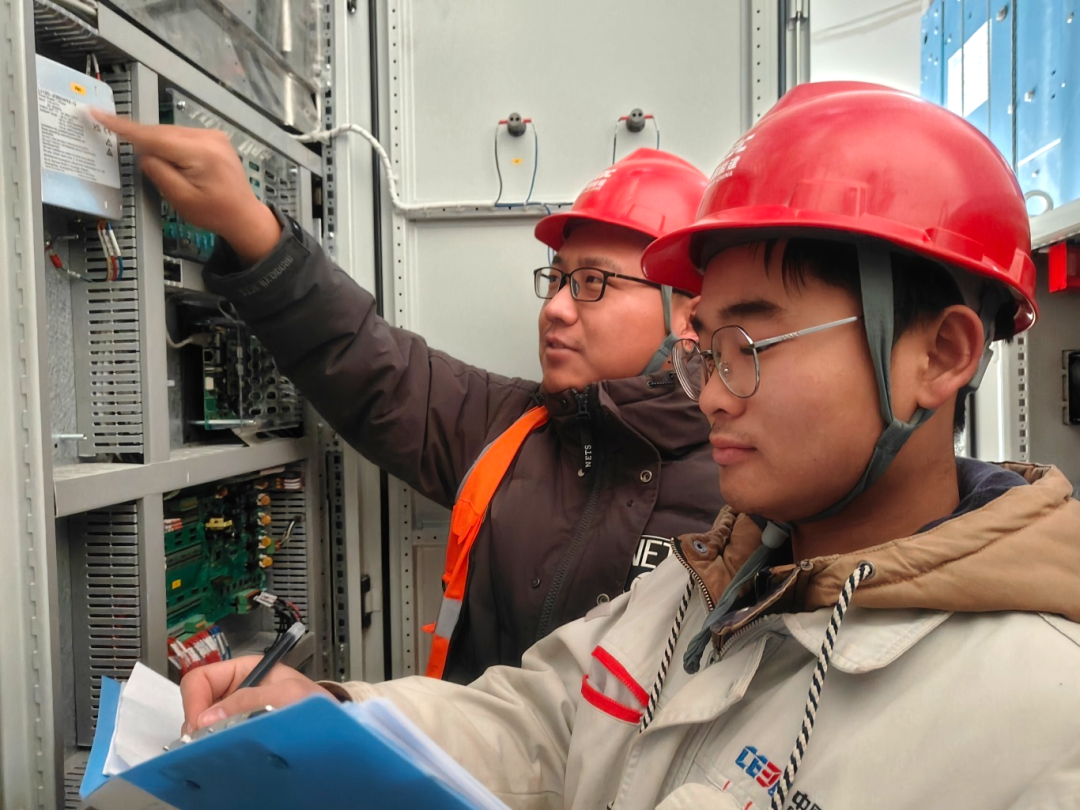

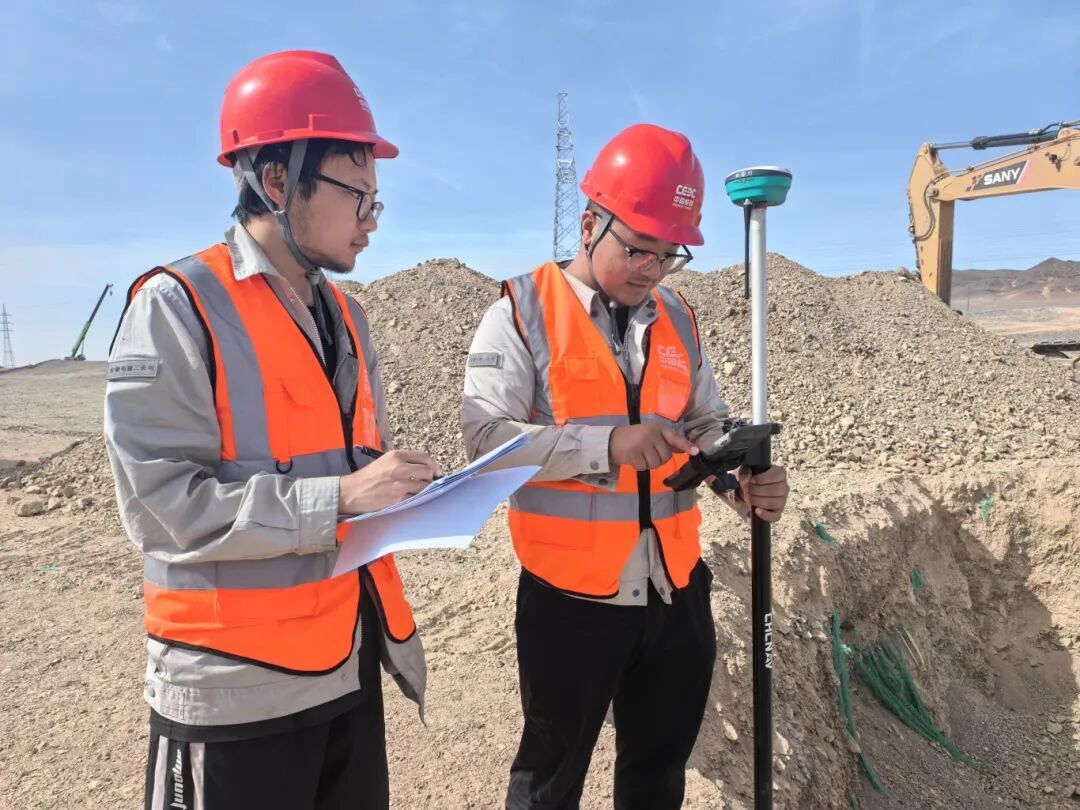

项目团队创新运用“智能+精准”双轮驱动,首次引入“5G+AI”智慧安防系统,实时捕捉施工风险;为每台风机量身定制吊装方案,建立气象预警机制,综合运用全球潮汐数据、风速仪与现场监测,动态调整作业窗口。当最后一台风机叶轮与机舱精准对接,对讲机里响起激动的欢呼。

凭借卓越的安全、质量与进度管控,项目团队获业主授予 “EHS管理优秀项目部” 称号。

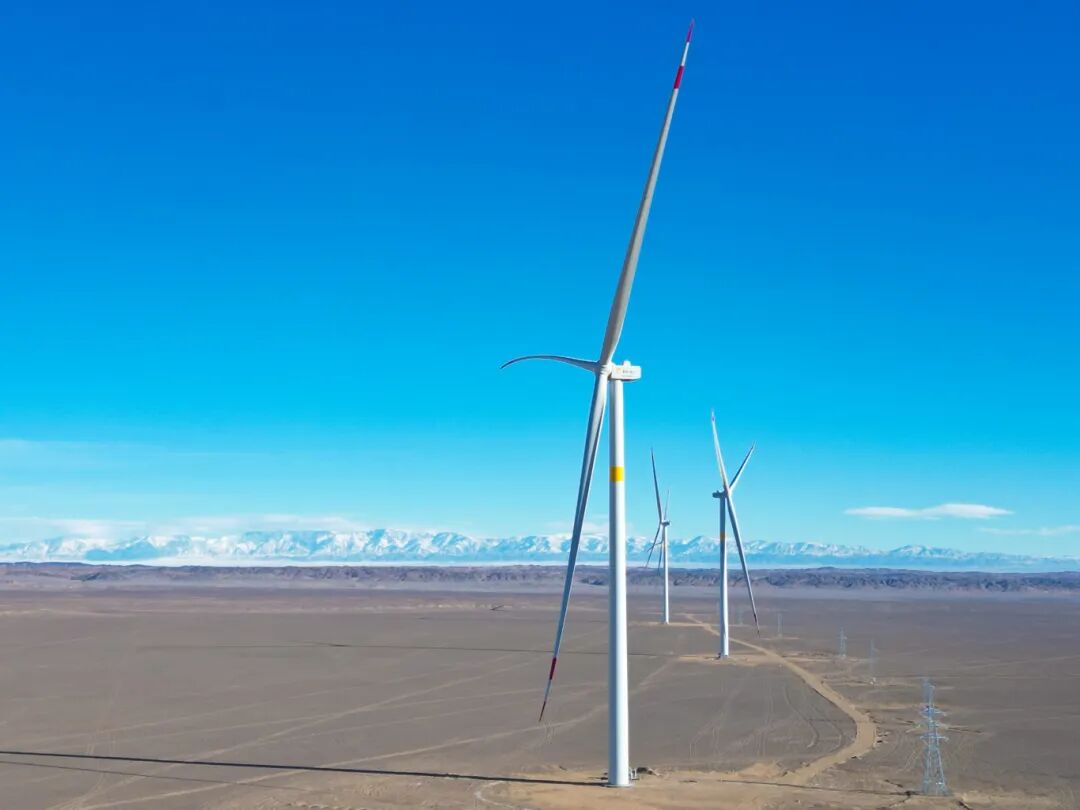

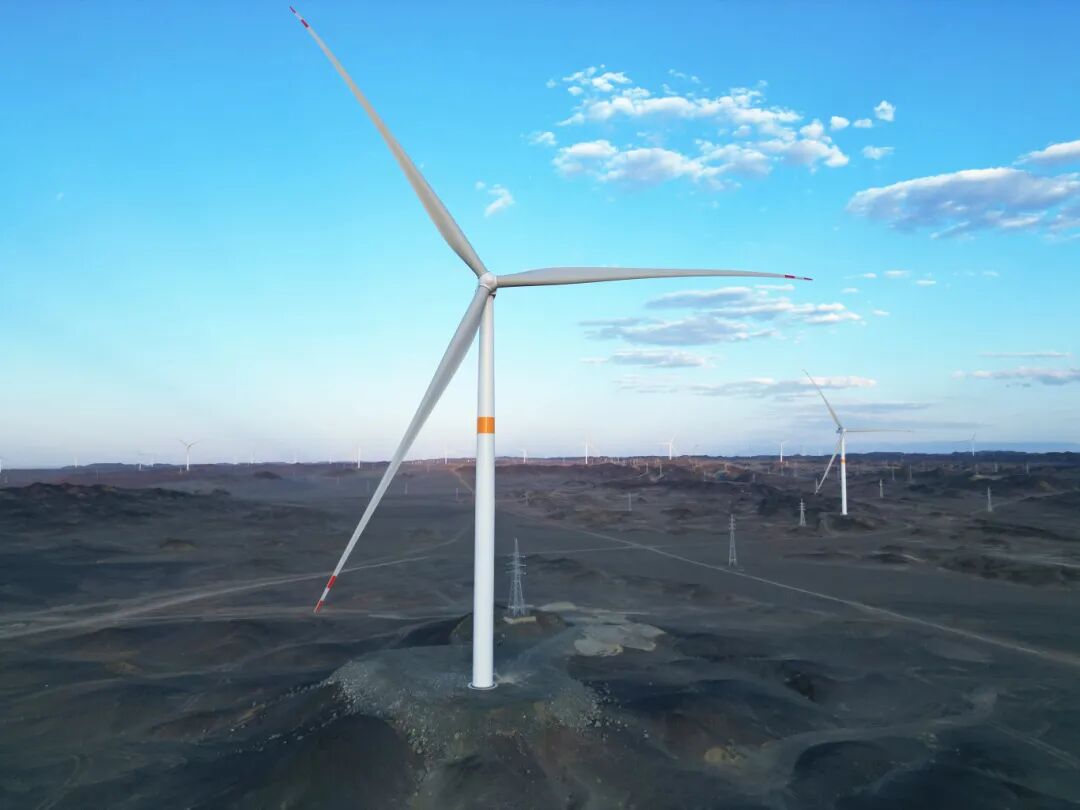

如今,109台风机在天山北麓徐徐转动,与雪山戈壁共绘壮美画卷。沿着“疆电入渝”的经脉,汩汩绿电润泽千里,为区域能源转型与高质量发展注入持久动力。

返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
